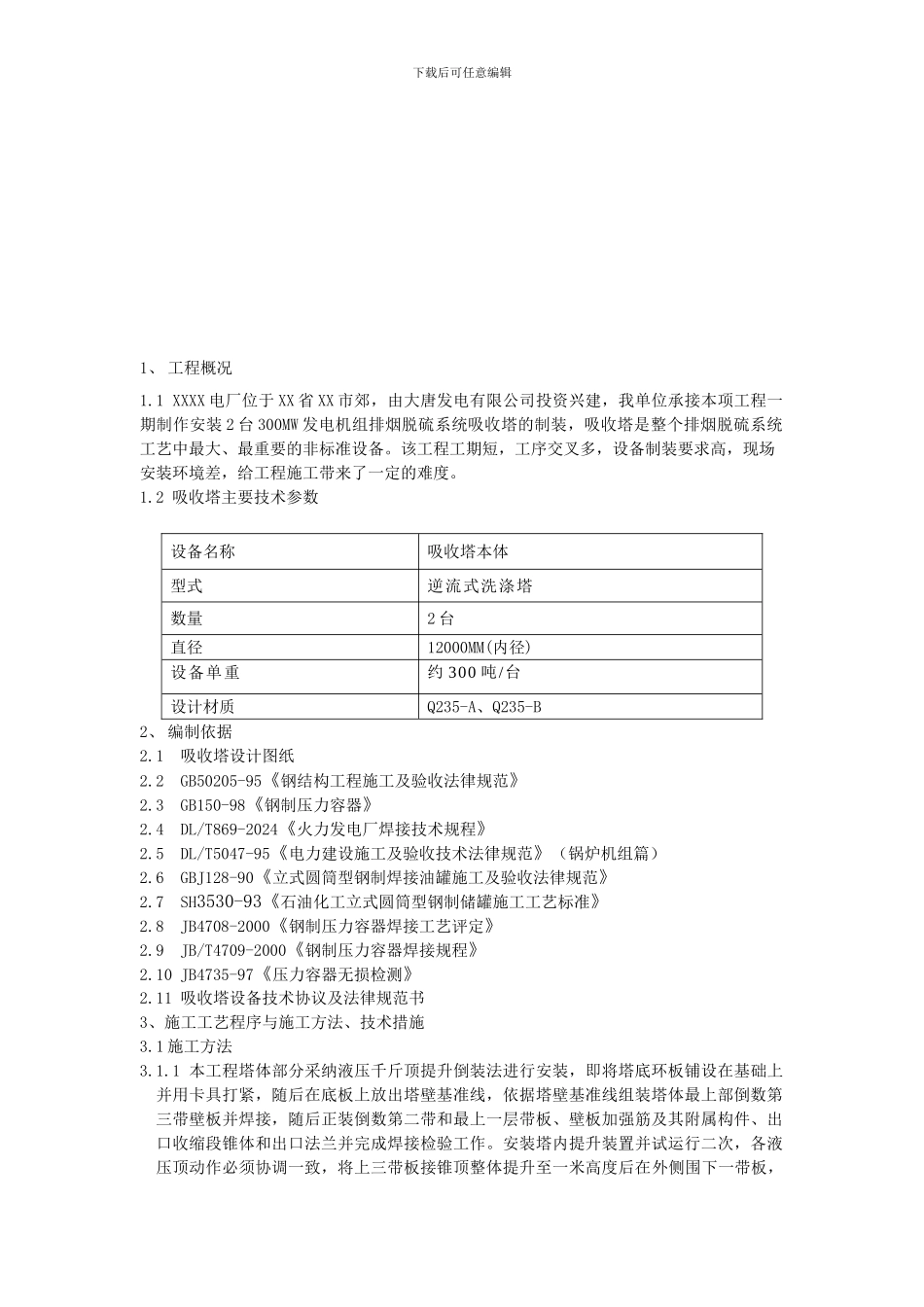

下载后可任意编辑XX 电厂一期 2×300MW 机组烟气脱硫工程吸 收 塔 制 造 安 装施 工 方 案下载后可任意编辑1、 工程概况1
1 XXXX 电厂位于 XX 省 XX 市郊,由大唐发电有限公司投资兴建,我单位承接本项工程一期制作安装 2 台 300MW 发电机组排烟脱硫系统吸收塔的制装,吸收塔是整个排烟脱硫系统工艺中最大、最重要的非标准设备
该工程工期短,工序交叉多,设备制装要求高,现场安装环境差,给工程施工带来了一定的难度
2 吸收塔主要技术参数设备名称吸收塔本体型式逆流式洗涤塔数量2 台直径12000MM(内径)设备单重约 300 吨/台设计材质Q235-A、Q235-B2、 编制依据2
1 吸收塔设计图纸2
2 GB50205-95《钢结构工程施工及验收法律规范》 2
3 GB150-98《钢制压力容器》2
4 DL/T869-2024《火力发电厂焊接技术规程》2
5 DL/T5047-95《电力建设施工及验收技术法律规范》(锅炉机组篇)2
6 GBJ128-90《立式圆筒型钢制焊接油罐施工及验收法律规范》2
7 SH3530-93《石油化工立式圆筒型钢制储罐施工工艺标准》2
8 JB4708-2000《钢制压力容器焊接工艺评定》2
9 JB/T4709-2000《钢制压力容器焊接规程》2
10 JB4735-97《压力容器无损检测》2
11 吸收塔设备技术协议及法律规范书3、施工工艺程序与施工方法、技术措施3
1 施工方法3
1 本工程塔体部分采纳液压千斤顶提升倒装法进行安装,即将塔底环板铺设在基础上并用卡具打紧,随后在底板上放出塔壁基准线,依据塔壁基准线组装塔体最上部倒数第三带壁板并焊接,随后正装倒数第二带和最上一层带板、壁板加强筋及其附属构件、出口收缩段锥体和出口法兰并完成焊接检验工作
安装塔内提升装置并试运行二次,各液压顶动作必须协调一致,将
