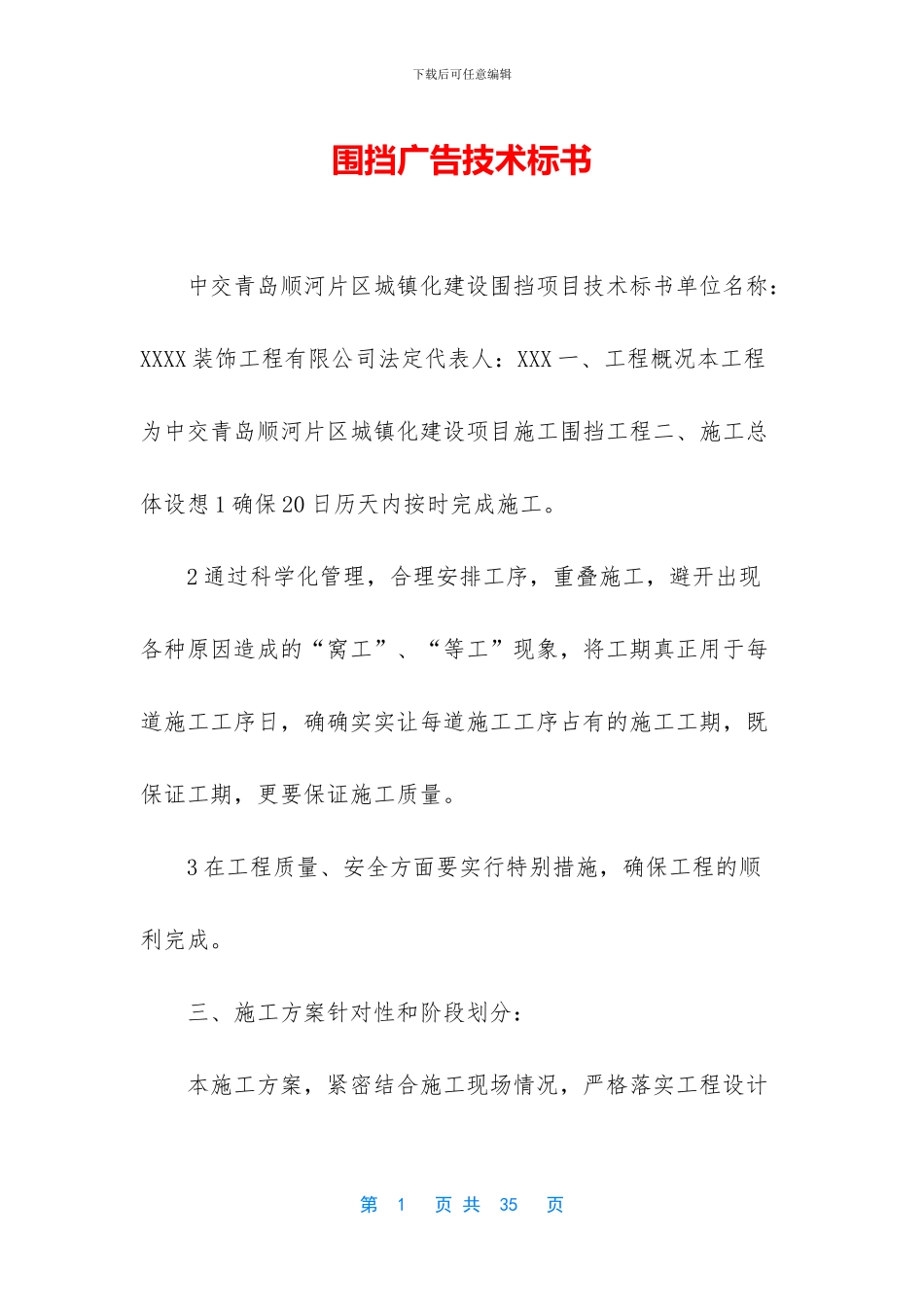

下载后可任意编辑围挡广告技术标书 中交青岛顺河片区城镇化建设围挡项目技术标书单位名称:XXXX 装饰工程有限公司法定代表人:XXX 一、工程概况本工程为中交青岛顺河片区城镇化建设项目施工围挡工程二、施工总体设想 1 确保 20 日历天内按时完成施工
2 通过科学化管理,合理安排工序,重叠施工,避开出现各种原因造成的“窝工”、“等工”现象,将工期真正用于每道施工工序日,确确实实让每道施工工序占有的施工工期,既保证工期,更要保证施工质量
3 在工程质量、安全方面要实行特别措施,确保工程的顺利完成

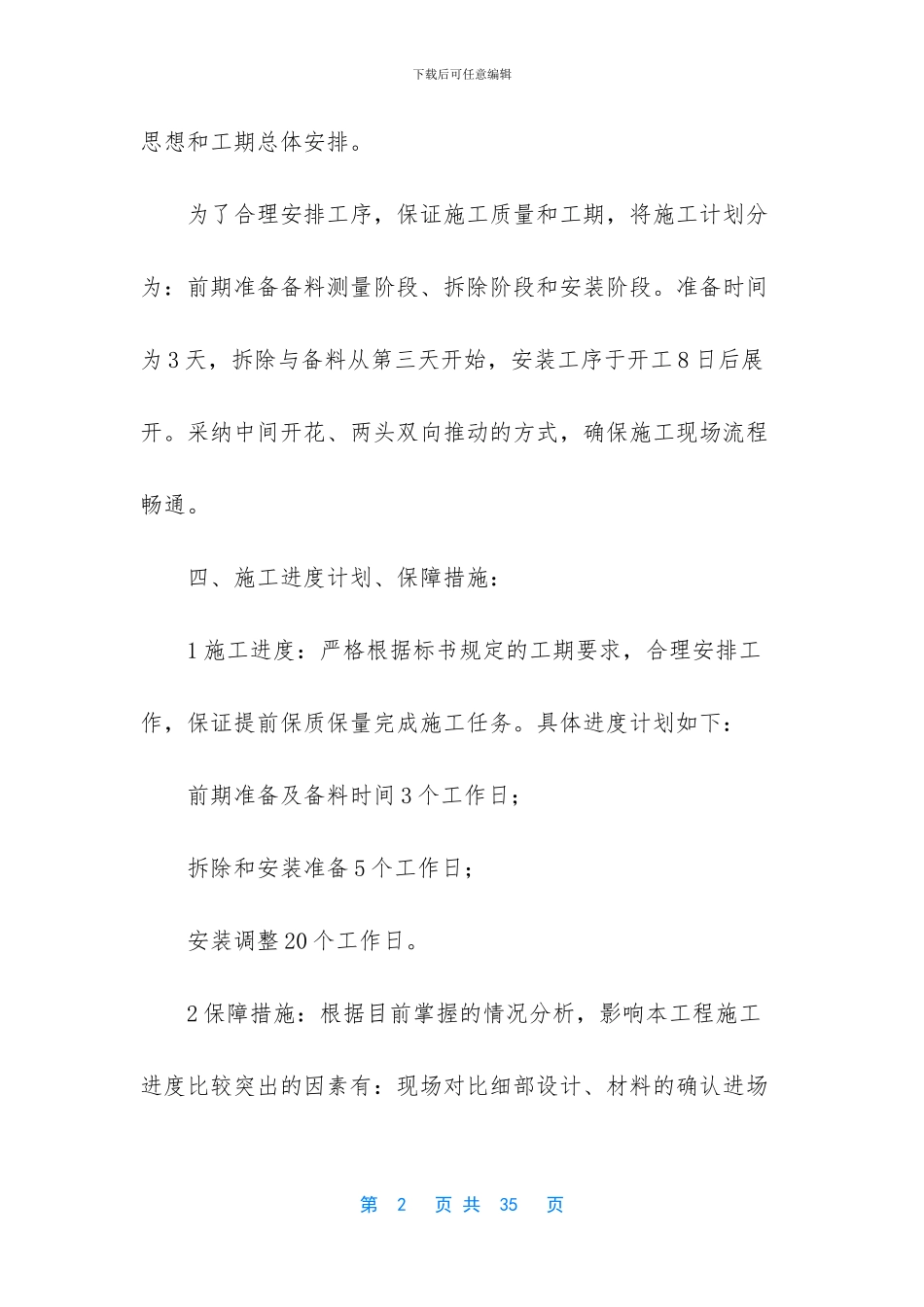

三、施工方案针对性和阶段划分: 本施工方案,紧密结合施工现场情况,严格落实工程设计第 1 页 共 35 页下载后可任意编辑思想和工期总体安排
为了合理安排工序,保证施工质量和工期,将施工计划分为:前期准备备料测量阶段、拆除阶段和安装阶段
准备时间为 3 天,拆除与备料从第三天开始,安装工序于开工 8 日后展开
采纳中间开花、两头双向推动的方式,确保施工现场流程畅通
四、施工进度计划、保障措施: 1 施工进度:严格根据标书规定的工期要求,合理安排工作,保证提前保质保量完成施工任务
具体进度计划如下: 前期准备及备料时间 3 个工作日; 拆除和安装准备 5 个工作日; 安装调整 20 个工作日

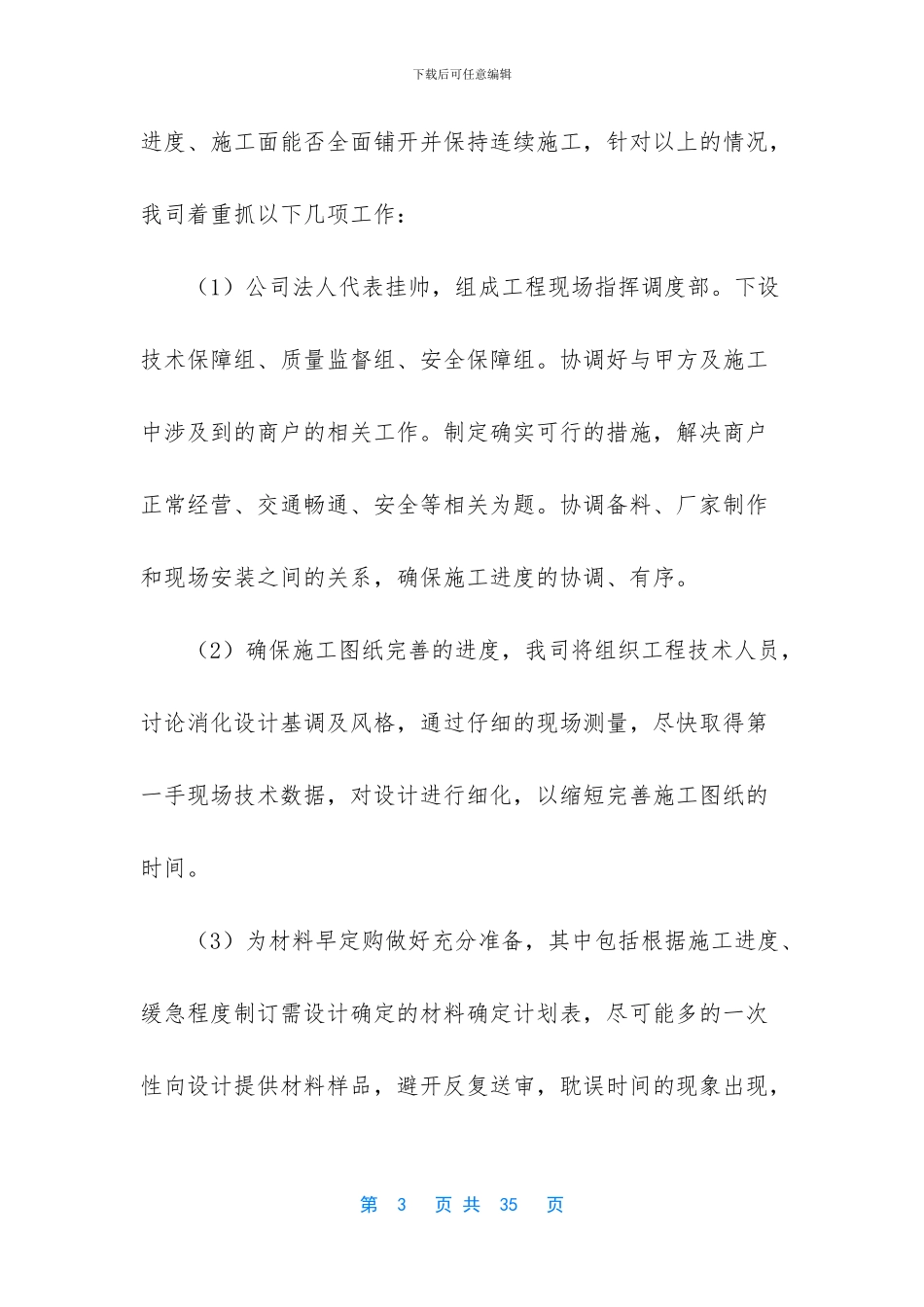

2 保障措施:根据目前掌握的情况分析,影响本工程施工进度比较突出的因素有:现场对比细部设计、材料的确认进场第 2 页 共 35 页下载后可任意编辑进度、施工面能否全面铺开并保持连续施工,针对以上的情况,我司着重抓以下几项工作: (1)公司法人代表挂帅,组成工程现场指挥调度部
下设技术保障组、质量监督组、安全保障组
协调好与甲方及施工中涉及到的商户的相关工作
制定确实可行的措施,解决商户正常经营、交通畅通、安全等相关为题
协调备料、厂家制作和现场安装之间的关系,确保施工进度的协调、有序
