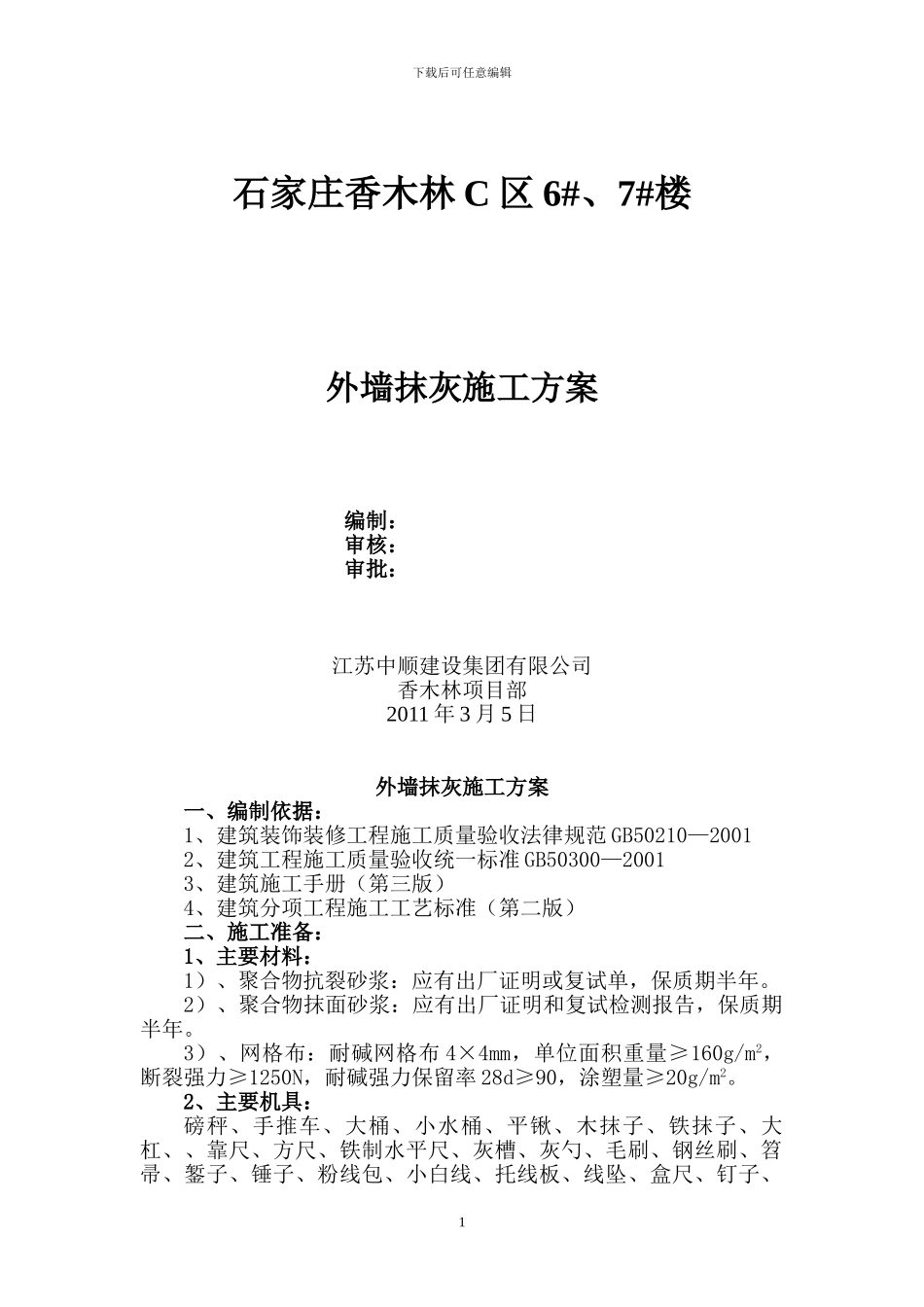

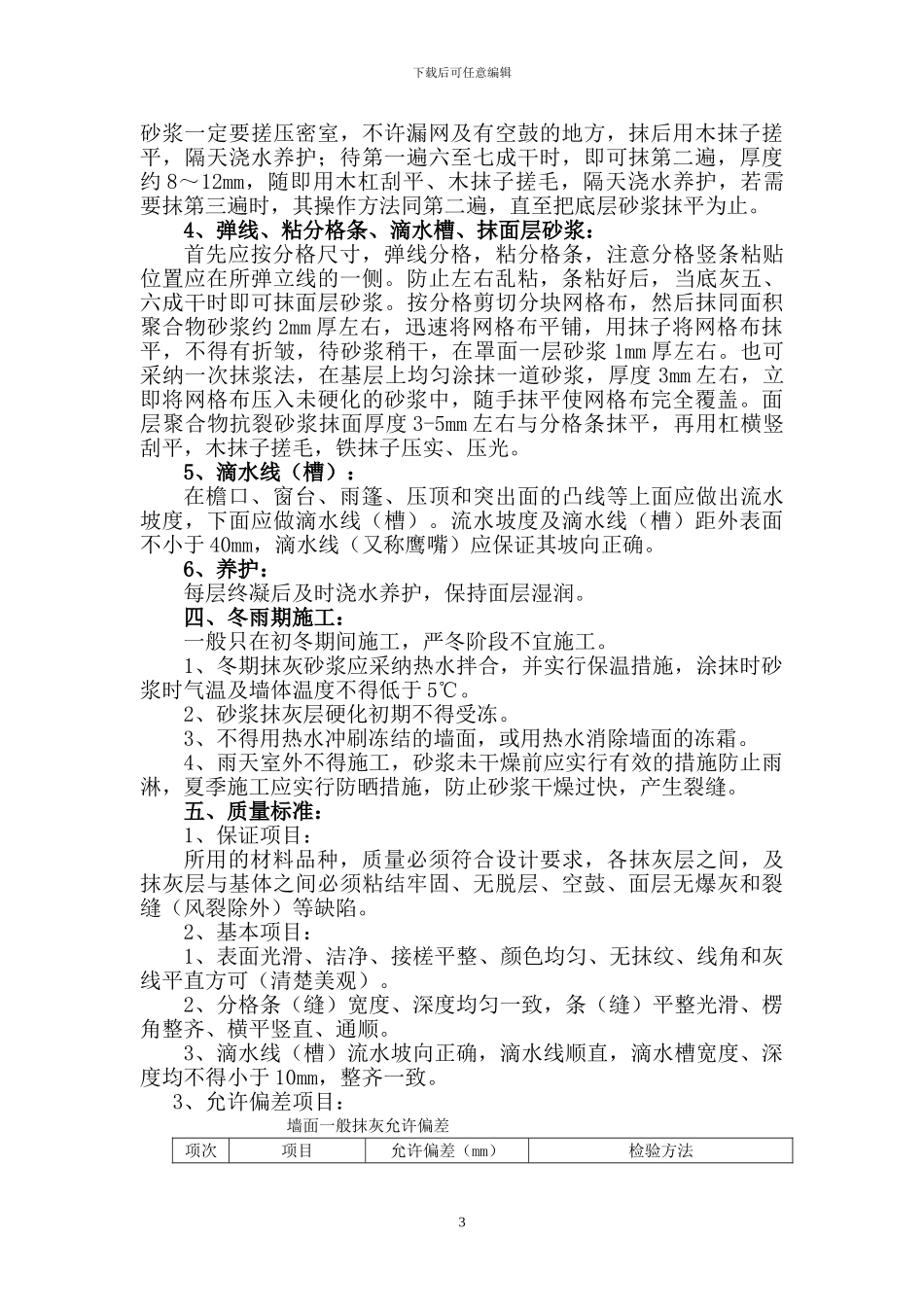

下载后可任意编辑石家庄香木林 C 区 6#、7#楼外墙抹灰施工方案编制:审核:审批:江苏中顺建设集团有限公司香木林项目部2011 年 3 月 5 日外墙抹灰施工方案一、编制依据:1、建筑装饰装修工程施工质量验收法律规范 GB50210—20012、建筑工程施工质量验收统一标准 GB50300—20013、建筑施工手册(第三版)4、建筑分项工程施工工艺标准(第二版)二、施工准备:1、主要材料:1)、聚合物抗裂砂浆:应有出厂证明或复试单,保质期半年
2)、聚合物抹面砂浆:应有出厂证明和复试检测报告,保质期半年
3)、网格布:耐碱网格布 4×4mm,单位面积重量≥160g/m2,断裂强力≥1250N,耐碱强力保留率 28d≥90,涂塑量≥20g/m2
2、主要机具:磅秤、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、、靠尺、方尺、铁制水平尺、灰槽、灰勺、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、托线板、线坠、盒尺、钉子、1下载后可任意编辑红铅笔、工具袋等

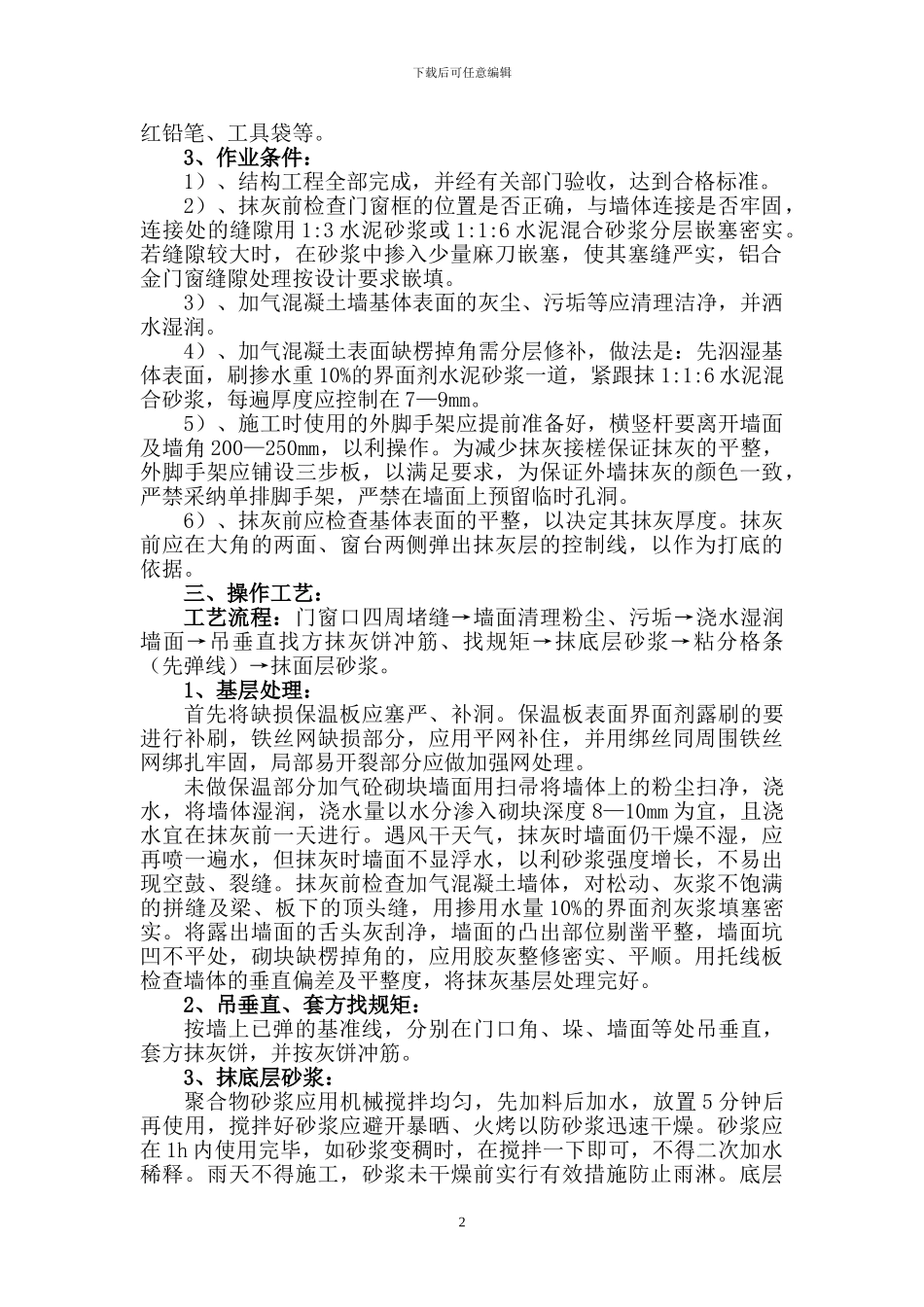

3、作业条件:1)、结构工程全部完成,并经有关部门验收,达到合格标准
2)、抹灰前检查门窗框的位置是否正确,与墙体连接是否牢固,连接处的缝隙用 1:3 水泥砂浆或 1:1:6 水泥混合砂浆分层嵌塞密实
若缝隙较大时,在砂浆中掺入少量麻刀嵌塞,使其塞缝严实,铝合金门窗缝隙处理按设计要求嵌填
3)、加气混凝土墙基体表面的灰尘、污垢等应清理洁净,并洒水湿润
4)、加气混凝土表面缺楞掉角需分层修补,做法是:先泅湿基体表面,刷掺水重 10%的界面剂水泥砂浆一道,紧跟抹 1:1:6 水泥混合砂浆,每遍厚度应控制在 7—9mm
5)、施工时使用的外脚手架应提前准备好,横竖杆要离开墙面及墙角 200—250mm,以利操作
为减少抹灰接槎保证抹灰的平整,外脚手架应铺设三步板,以满足要求,为保证外墙抹灰的颜色一致,严禁采纳单排脚手架,严禁
