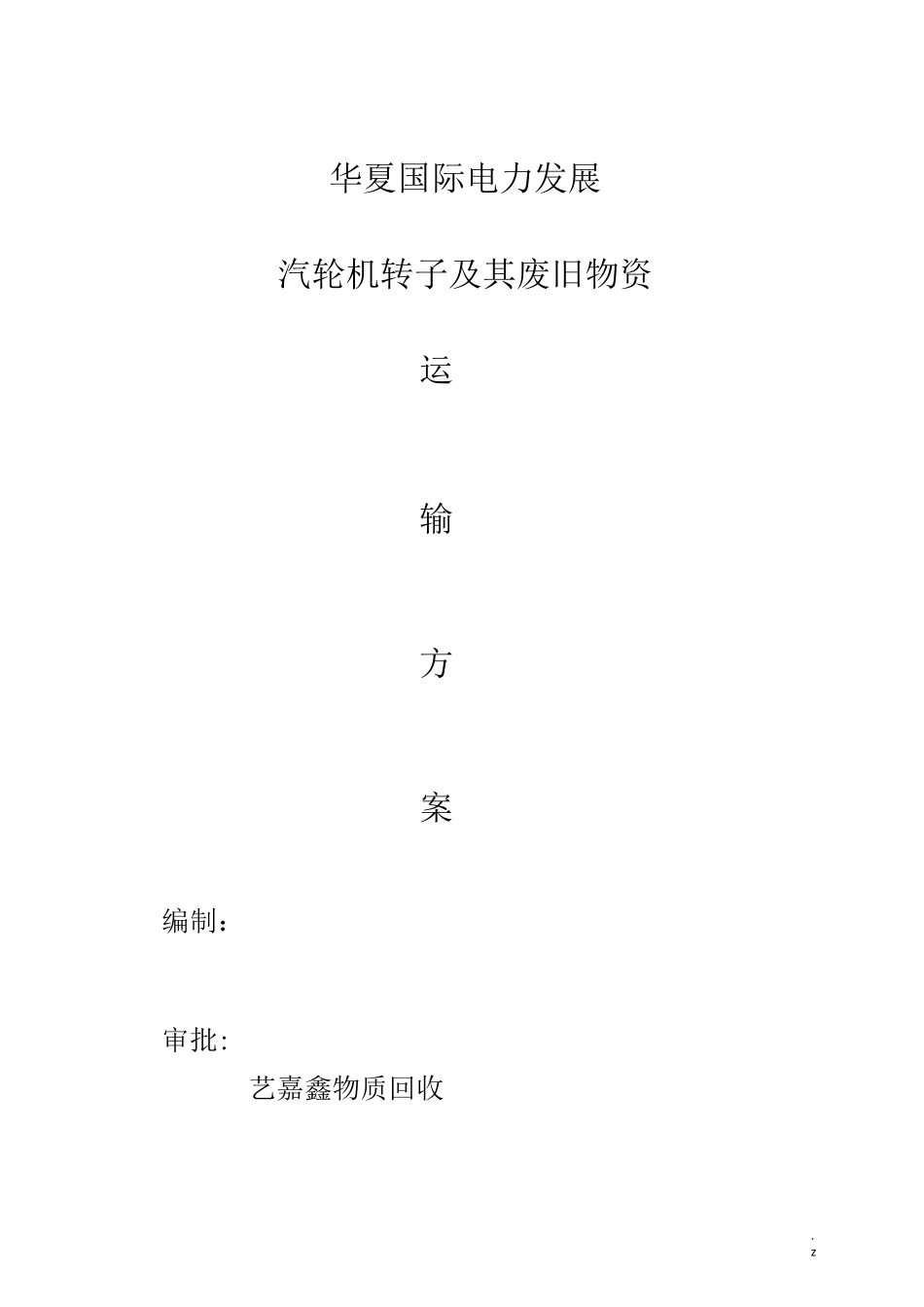

z华夏国际电力发展汽轮机转子及其废旧物资运输方案编制:审批:艺嘉鑫物质回收

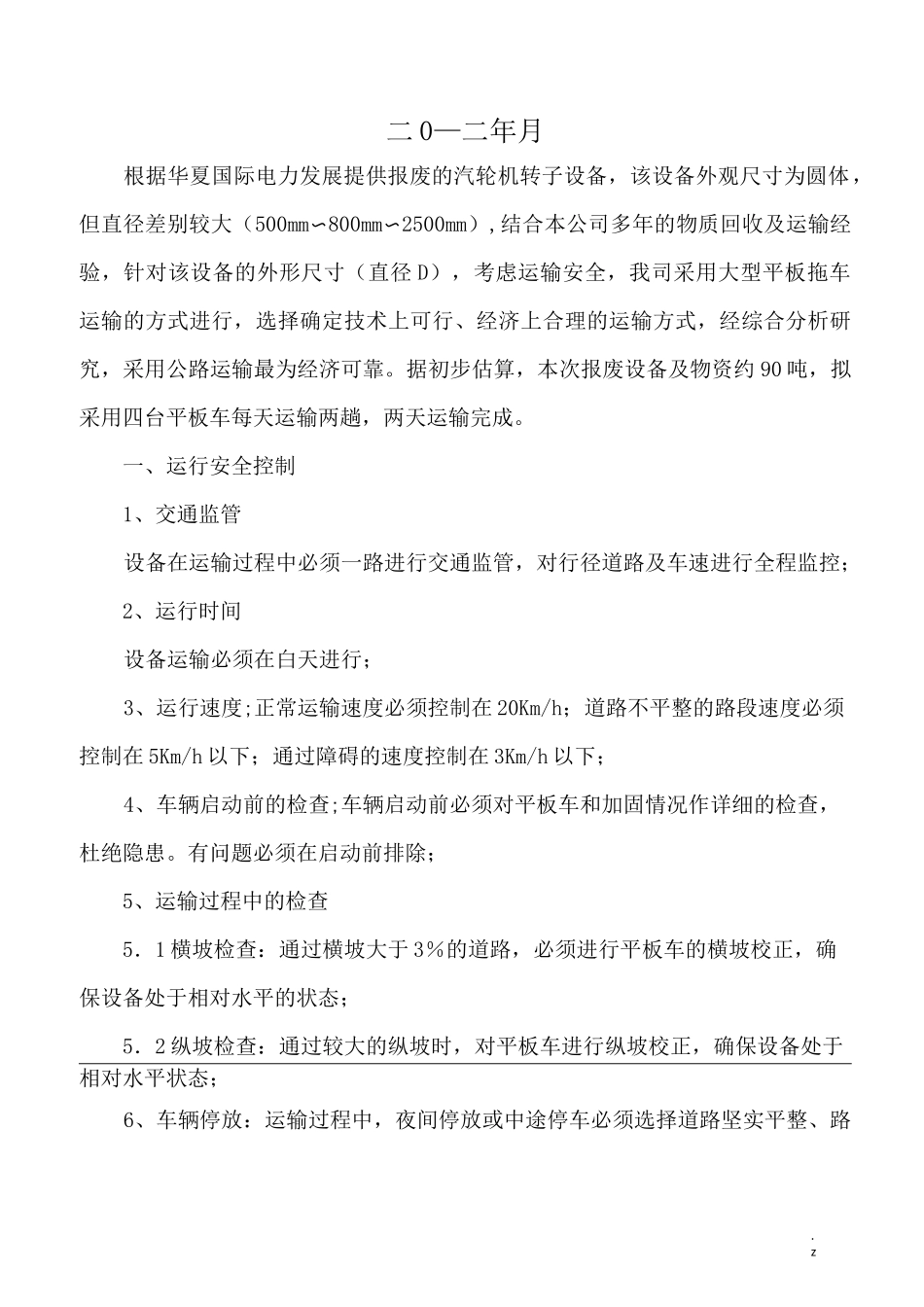

z二 0—二年月根据华夏国际电力发展提供报废的汽轮机转子设备,该设备外观尺寸为圆体,但直径差别较大(500mm〜800mm〜2500mm),结合本公司多年的物质回收及运输经验,针对该设备的外形尺寸(直径 D),考虑运输安全,我司采用大型平板拖车运输的方式进行,选择确定技术上可行、经济上合理的运输方式,经综合分析研究,采用公路运输最为经济可靠
据初步估算,本次报废设备及物资约 90 吨,拟采用四台平板车每天运输两趟,两天运输完成
一、运行安全控制1、交通监管设备在运输过程中必须一路进行交通监管,对行径道路及车速进行全程监控;2、运行时间设备运输必须在白天进行;3、运行速度;正常运输速度必须控制在 20Km/h;道路不平整的路段速度必须控制在 5Km/h 以下;通过障碍的速度控制在 3Km/h 以下;4、车辆启动前的检查;车辆启动前必须对平板车和加固情况作详细的检查,杜绝隐患
有问题必须在启动前排除;5、运输过程中的检查5.1 横坡检查:通过横坡大于 3%的道路,必须进行平板车的横坡校正,确保设备处于相对水平的状态;5.2 纵坡检查:通过较大的纵坡时,对平板车进行纵坡校正,确保设备处于相对水平状态;6、车辆停放:运输过程中,夜间停放或中途停车必须选择道路坚实平整、路

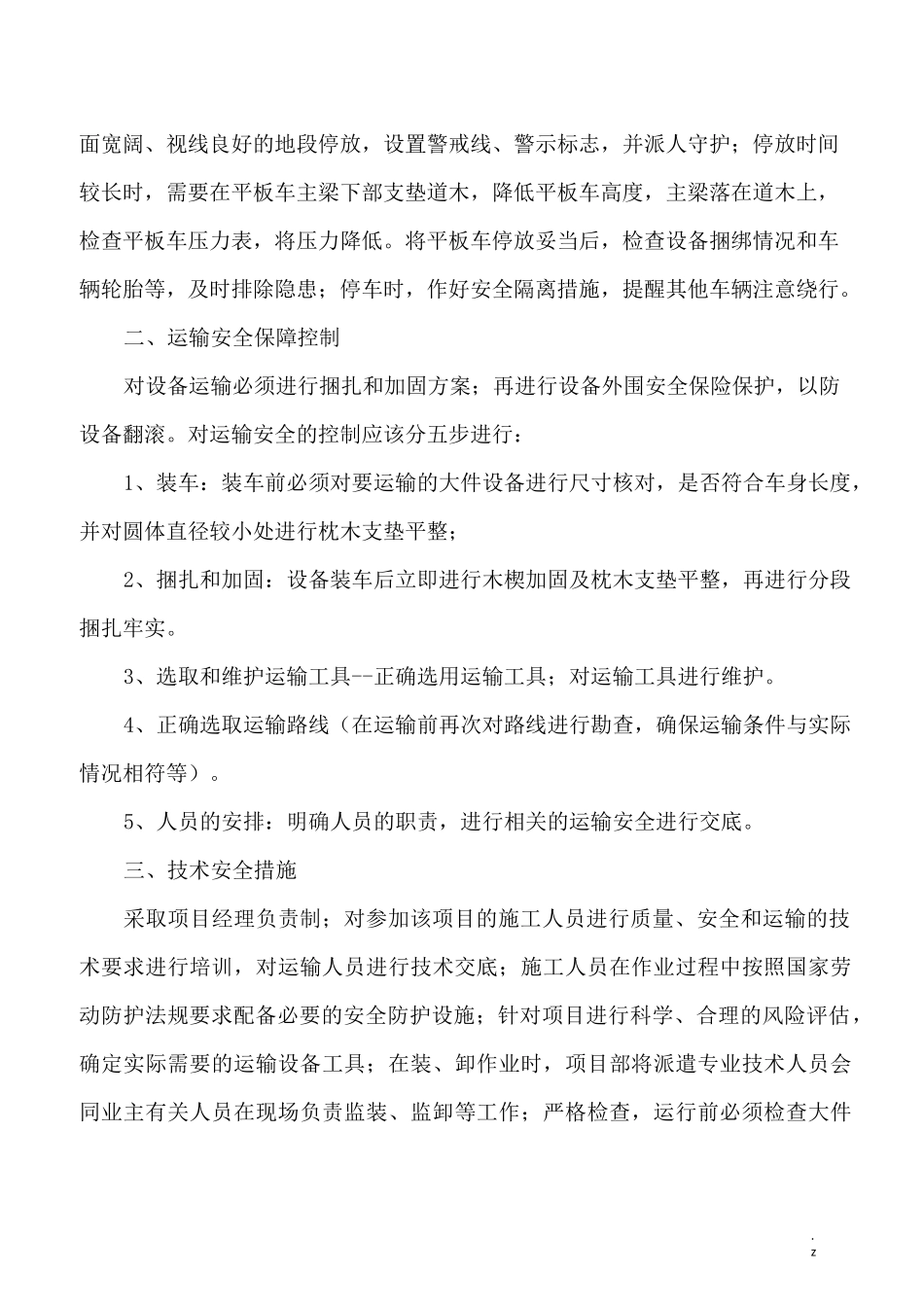

z面宽阔、视线良好的地段停放,设置警戒线、警示标志,并派人守护;停放时间较长时,需要在平板车主梁下部支垫道木,降低平板车高度,主梁落在道木上,检查平板车压力表,将压力降低
将平板车停放妥当后,检查设备捆绑情况和车辆轮胎等,及时排除隐患;停车时,作好安全隔离措施,提醒其他车辆注意绕行
二、运输安全保障控制对设备运输必须进行捆扎和加固方案;再进行设备外围安全保险保护,以防设备翻滚
对运输安全的控制应该分五步进行:1、装车:装车前必须对要运输的
