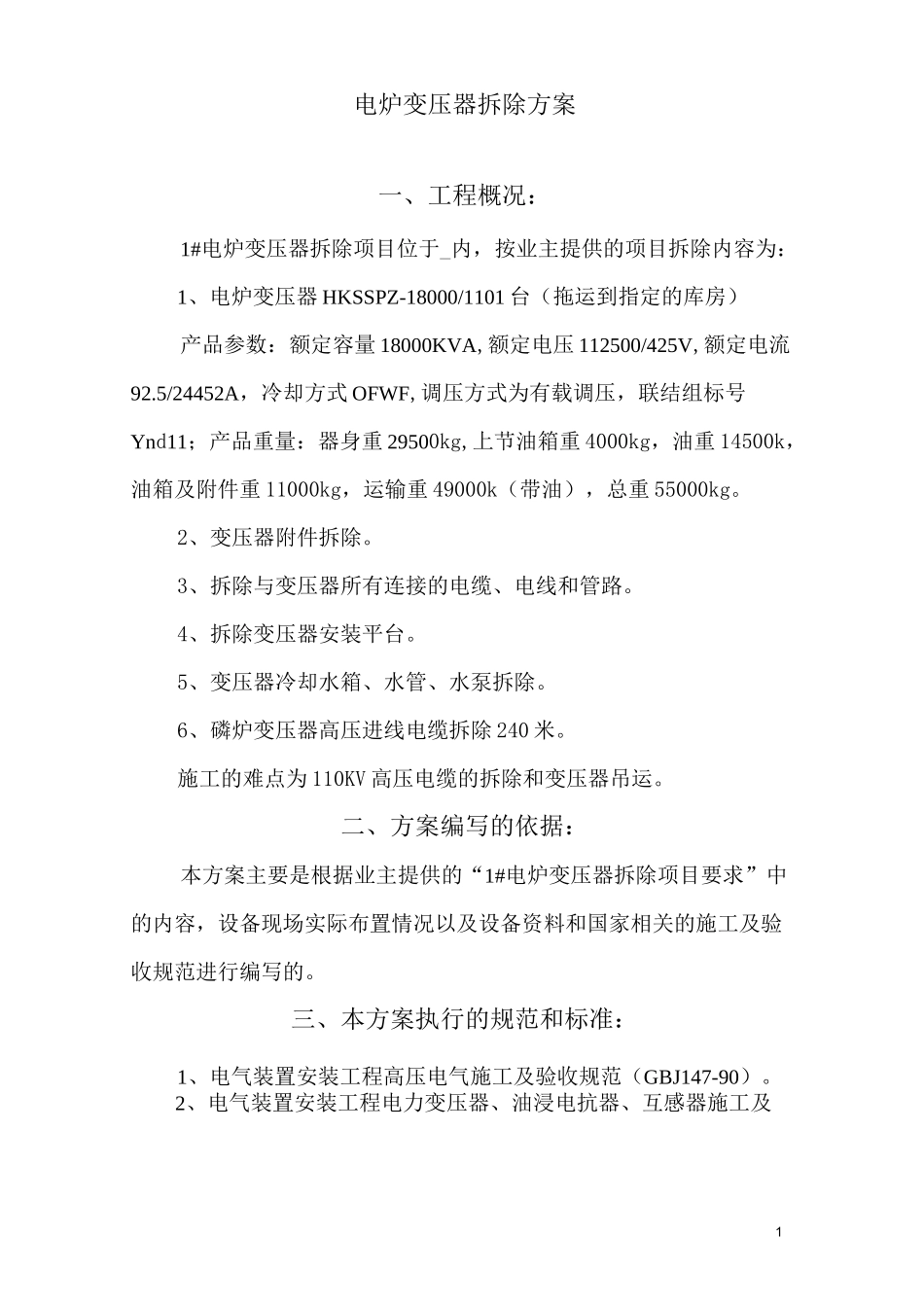

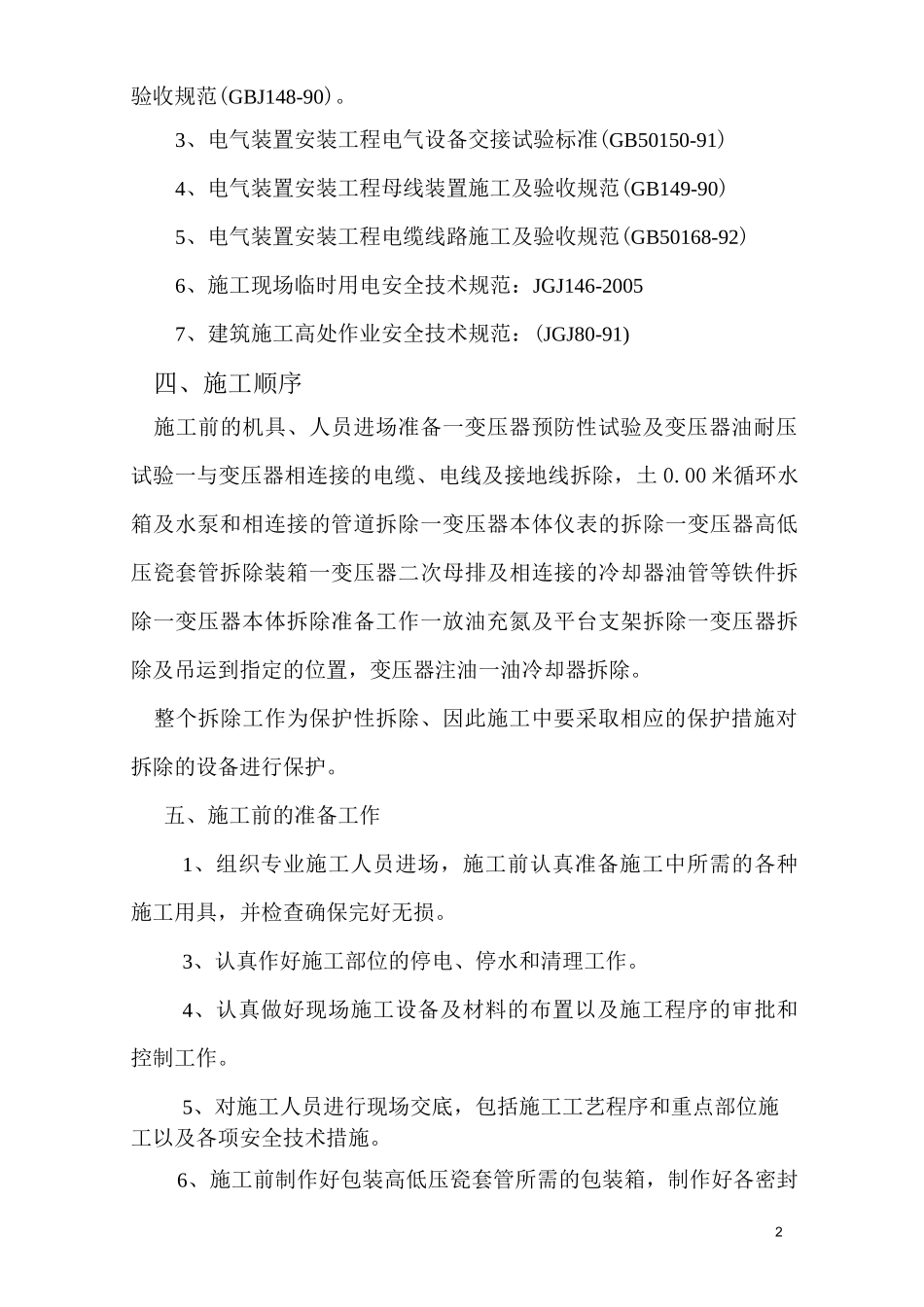

1电炉变压器拆除方案一、工程概况:1#电炉变压器拆除项目位于_内,按业主提供的项目拆除内容为:1、电炉变压器 HKSSPZ-18000/1101 台(拖运到指定的库房)产品参数:额定容量 18000KVA,额定电压 112500/425V,额定电流92.5/24452A,冷却方式 OFWF,调压方式为有载调压,联结组标号Ynd11;产品重量:器身重 29500kg,上节油箱重 4000kg,油重 14500k,油箱及附件重 11000kg,运输重 49000k(带油),总重 55000kg。2、变压器附件拆除。3、拆除与变压器所有连接的电缆、电线和管路。4、拆除变压器安装平台。5、变压器冷却水箱、水管、水泵拆除。6、磷炉变压器高压进线电缆拆除 240 米。施工的难点为 110KV 高压电缆的拆除和变压器吊运。二、方案编写的依据:本方案主要是根据业主提供的“1#电炉变压器拆除项目要求”中的内容,设备现场实际布置情况以及设备资料和国家相关的施工及验收规范进行编写的。三、本方案执行的规范和标准:1、电气装置安装工程高压电气施工及验收规范(GBJ147-90)。2、电气装置安装工程电力变压器、油浸电抗器、互感器施工及2验收规范(GBJ148-90)。3、电气装置安装工程电气设备交接试验标准(GB50150-91)4、电气装置安装工程母线装置施工及验收规范(GB149-90)5、电气装置安装工程电缆线路施工及验收规范(GB50168-92)6、施工现场临时用电安全技术规范:JGJ146-20057、建筑施工高处作业安全技术规范:(JGJ80-91)四、施工顺序施工前的机具、人员进场准备一变压器预防性试验及变压器油耐压试验一与变压器相连接的电缆、电线及接地线拆除,土 0.00 米循环水箱及水泵和相连接的管道拆除一变压器本体仪表的拆除一变压器高低压瓷套管拆除装箱一变压器二次母排及相连接的冷却器油管等铁件拆除一变压器本体拆除准备工作一放油充氮及平台支架拆除一变压器拆除及吊运到指定的位置,变压器注油一油冷却器拆除。整个拆除工作为保护性拆除、因此施工中要采取相应的保护措施对拆除的设备进行保护。五、施工前的准备工作1、组织专业施工人员进场,施工前认真准备施工中所需的各种施工用具,并检查确保完好无损。3、认真作好施工部位的停电、停水和清理工作。4、认真做好现场施工设备及材料的布置以及施工程序的审批和控制工作。5、对施工人员进行现场交底,包括施工工艺程序和重点部位施工以及各项安全技术措施。6、施工前制作好包装高低压瓷套管所需的包装箱,制作好各密封3所用的盲板和胶垫。7、根据吊运需要,把磷炉主厂房 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电炉变压器拆除方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
