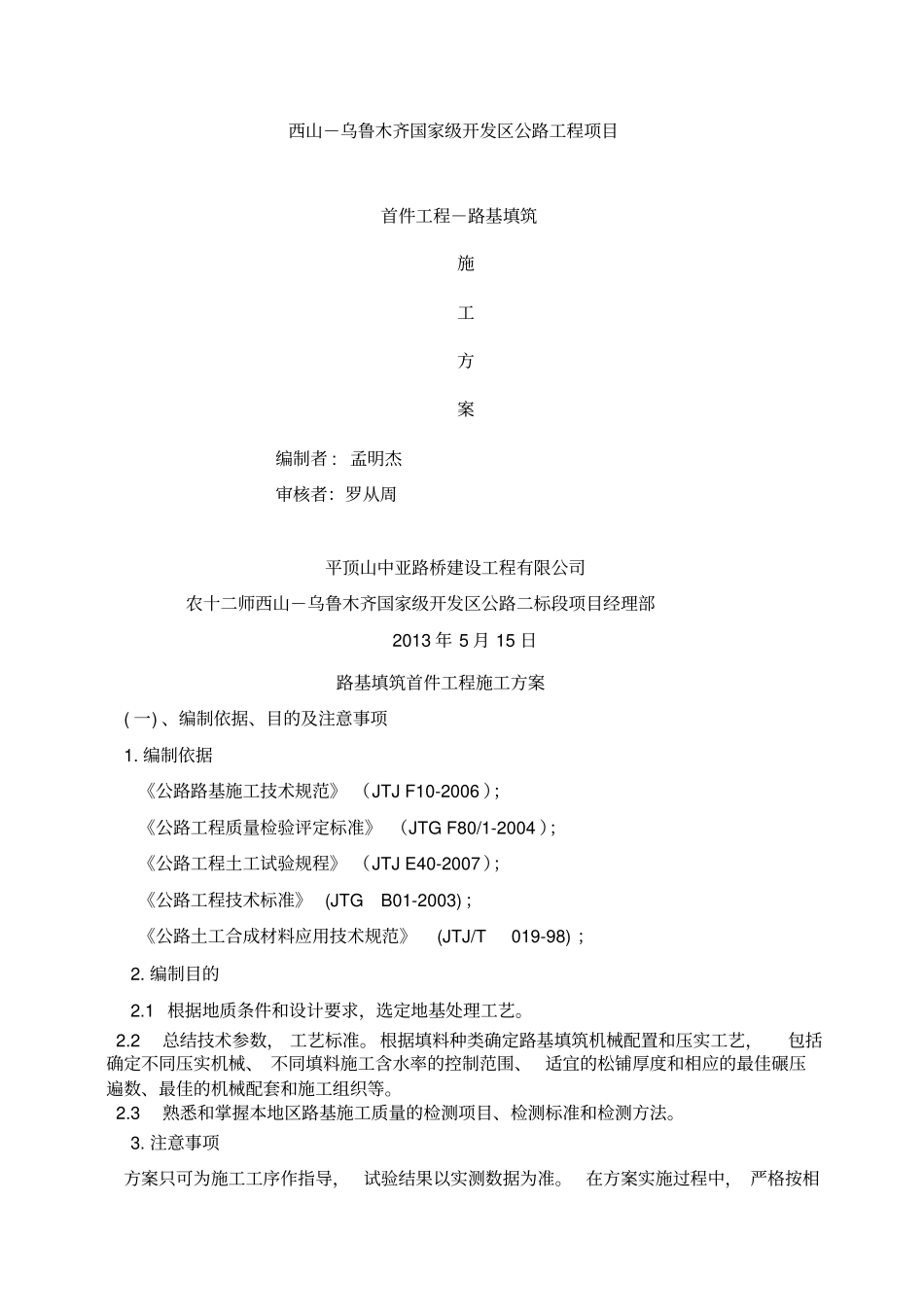

西山-乌鲁木齐国家级开发区公路工程项目首件工程-路基填筑施工方案编制者 : 孟明杰审核者:罗从周平顶山中亚路桥建设工程有限公司农十二师西山-乌鲁木齐国家级开发区公路二标段项目经理部2013 年 5 月 15 日路基填筑首件工程施工方案( 一) 、编制依据、目的及注意事项1
编制依据《公路路基施工技术规范》 (JTJ F10-2006 );《公路工程质量检验评定标准》 (JTG F80/1-2004 );《公路工程土工试验规程》 (JTJ E40-2007 );《公路工程技术标准》 (JTG B01-2003) ;《公路土工合成材料应用技术规范》(JTJ/T 019-98) ;2
1 根据地质条件和设计要求,选定地基处理工艺
2 总结技术参数, 工艺标准
根据填料种类确定路基填筑机械配置和压实工艺,包括确定不同压实机械、 不同填料施工含水率的控制范围、 适宜的松铺厚度和相应的最佳碾压遍数、最佳的机械配套和施工组织等
3 熟悉和掌握本地区路基施工质量的检测项目、检测标准和检测方法
注意事项方案只可为施工工序作指导, 试验结果以实测数据为准
在方案实施过程中, 严格按相关规范执行

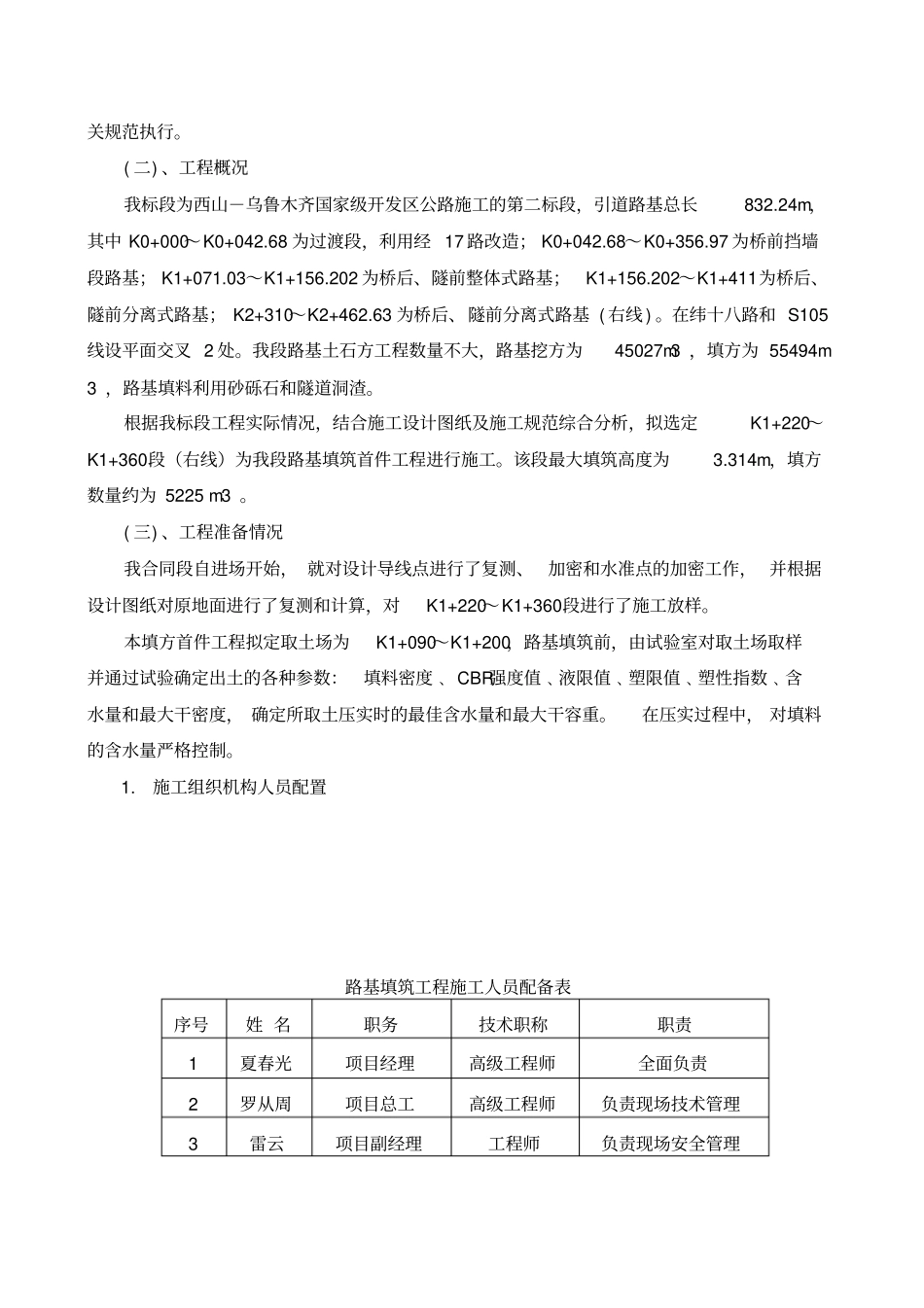

( 二) 、工程概况我标段为西山-乌鲁木齐国家级开发区公路施工的第二标段,引道路基总长832
24m,其中 K0+000~K0+042
68 为过渡段,利用经 17 路改造; K0+042
68~K0+356
97 为桥前挡墙段路基; K1+071
03~K1+156
202 为桥后、隧前整体式路基;K1+156
202~K1+411为桥后、隧前分离式路基; K2+310~K2+462
63 为桥后、隧前分离式路基 ( 右线 )
在纬十八路和 S105线设平面交叉 2 处
我段路基土石方工程数量不大,路基挖方为45027m3 ,填方为 55494m3 ,路基填料利
