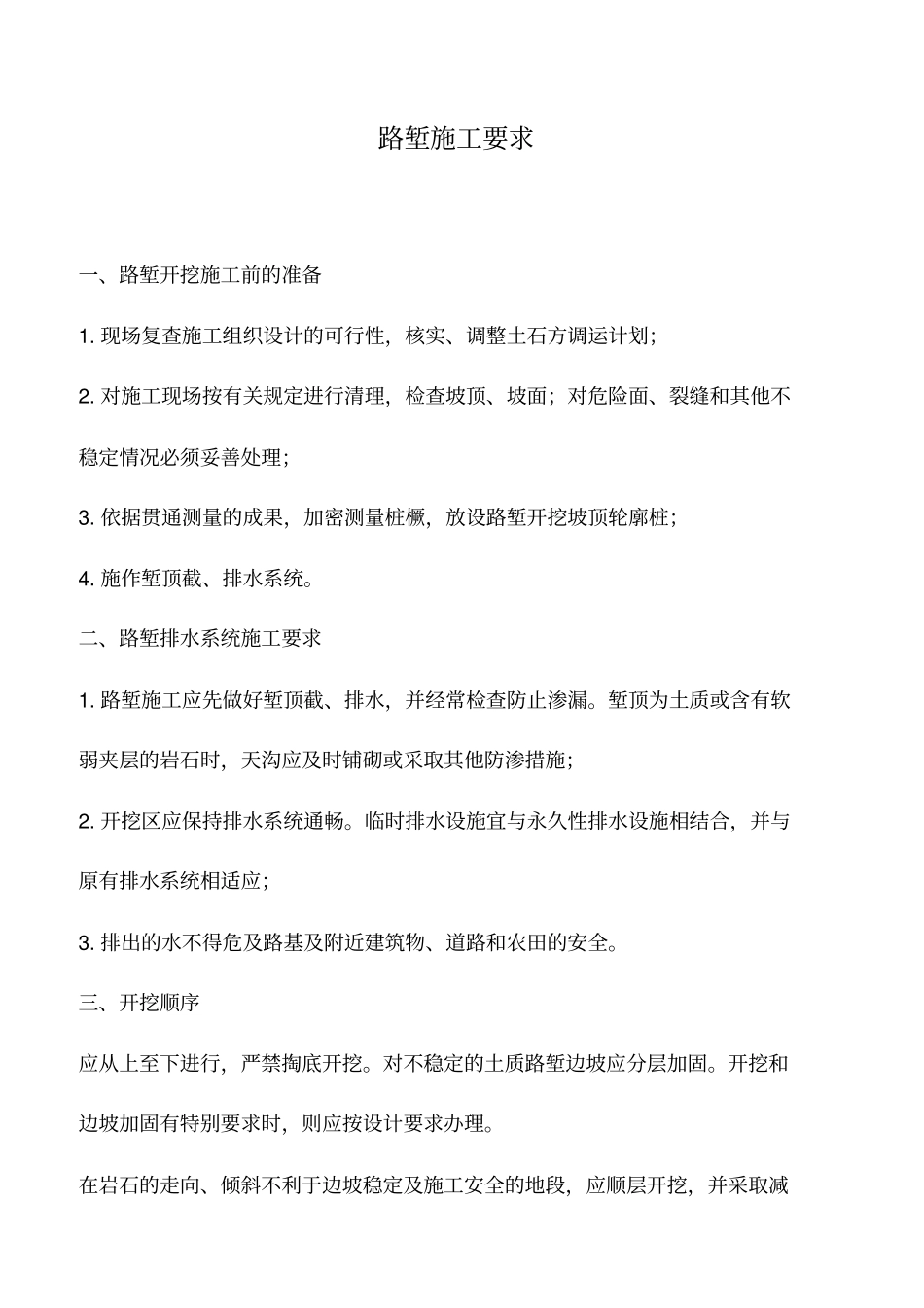

路堑施工要求一、路堑开挖施工前的准备1
现场复查施工组织设计的可行性,核实、调整土石方调运计划;2
对施工现场按有关规定进行清理,检查坡顶、坡面;对危险面、裂缝和其他不稳定情况必须妥善处理;3
依据贯通测量的成果,加密测量桩橛,放设路堑开挖坡顶轮廓桩;4
施作堑顶截、排水系统
二、路堑排水系统施工要求1
路堑施工应先做好堑顶截、排水,并经常检查防止渗漏
堑顶为土质或含有软弱夹层的岩石时,天沟应及时铺砌或采取其他防渗措施;2
开挖区应保持排水系统通畅
临时排水设施宜与永久性排水设施相结合,并与原有排水系统相适应;3
排出的水不得危及路基及附近建筑物、道路和农田的安全
三、开挖顺序应从上至下进行,严禁掏底开挖
对不稳定的土质路堑边坡应分层加固
开挖和边坡加固有特别要求时,则应按设计要求办理

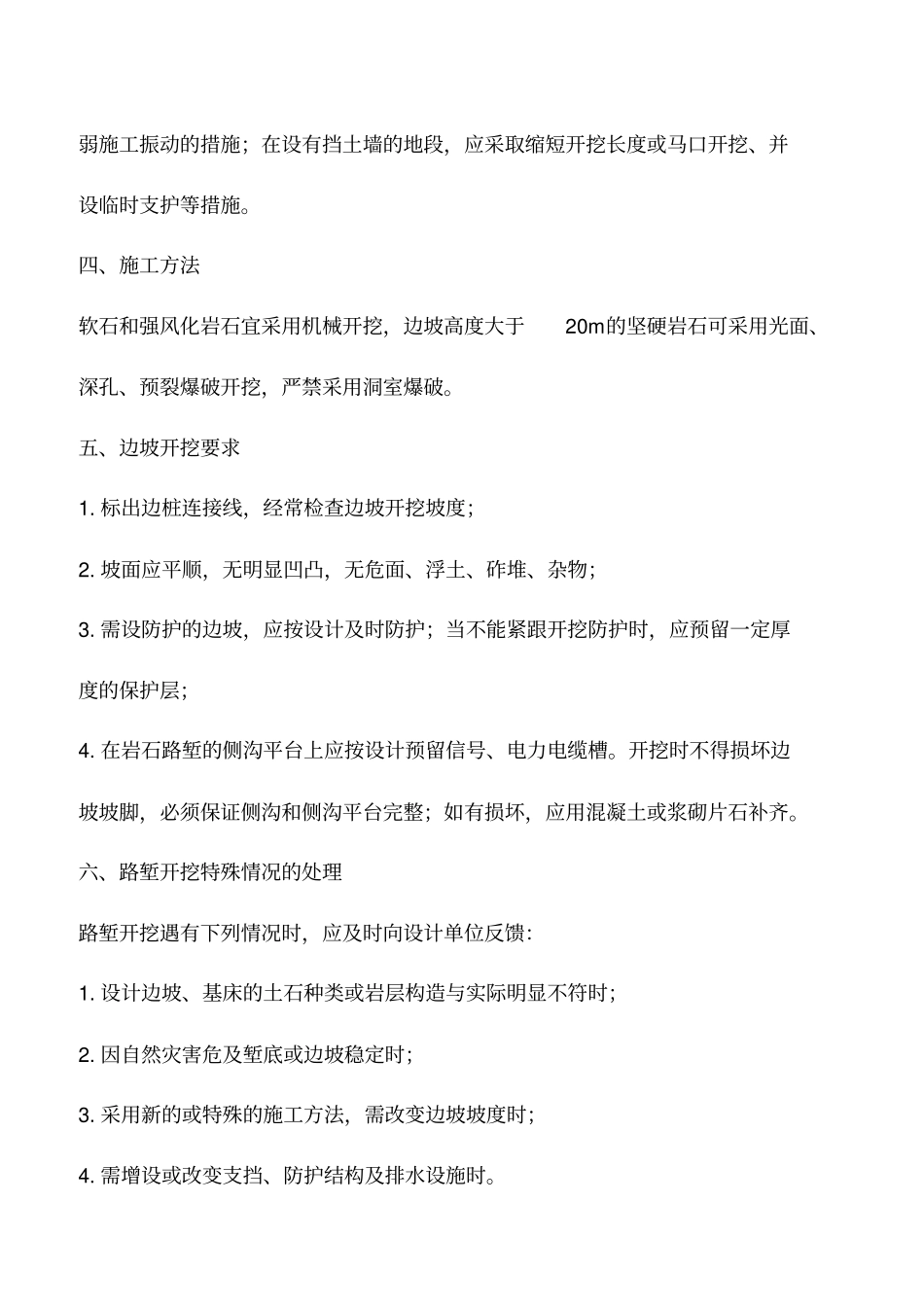

在岩石的走向、倾斜不利于边坡稳定及施工安全的地段,应顺层开挖,并采取减弱施工振动的措施;在设有挡土墙的地段,应采取缩短开挖长度或马口开挖、并设临时支护等措施
四、施工方法软石和强风化岩石宜采用机械开挖,边坡高度大于20m的坚硬岩石可采用光面、深孔、预裂爆破开挖,严禁采用洞室爆破
五、边坡开挖要求1
标出边桩连接线,经常检查边坡开挖坡度;2
坡面应平顺,无明显凹凸,无危面、浮土、砟堆、杂物;3
需设防护的边坡,应按设计及时防护;当不能紧跟开挖防护时,应预留一定厚度的保护层;4
在岩石路堑的侧沟平台上应按设计预留信号、电力电缆槽
开挖时不得损坏边坡坡脚,必须保证侧沟和侧沟平台完整;如有损坏,应用混凝土或浆砌片石补齐
六、路堑开挖特殊情况的处理路堑开挖遇有下列情况时,应及时向设计单位反馈:1
设计边坡、基床的土石种类或岩层构造与实际明显不符时;2
因自然灾害危及堑底或边坡稳定时;3
采用新的或特殊的施工方法,需改变边坡坡度时;4

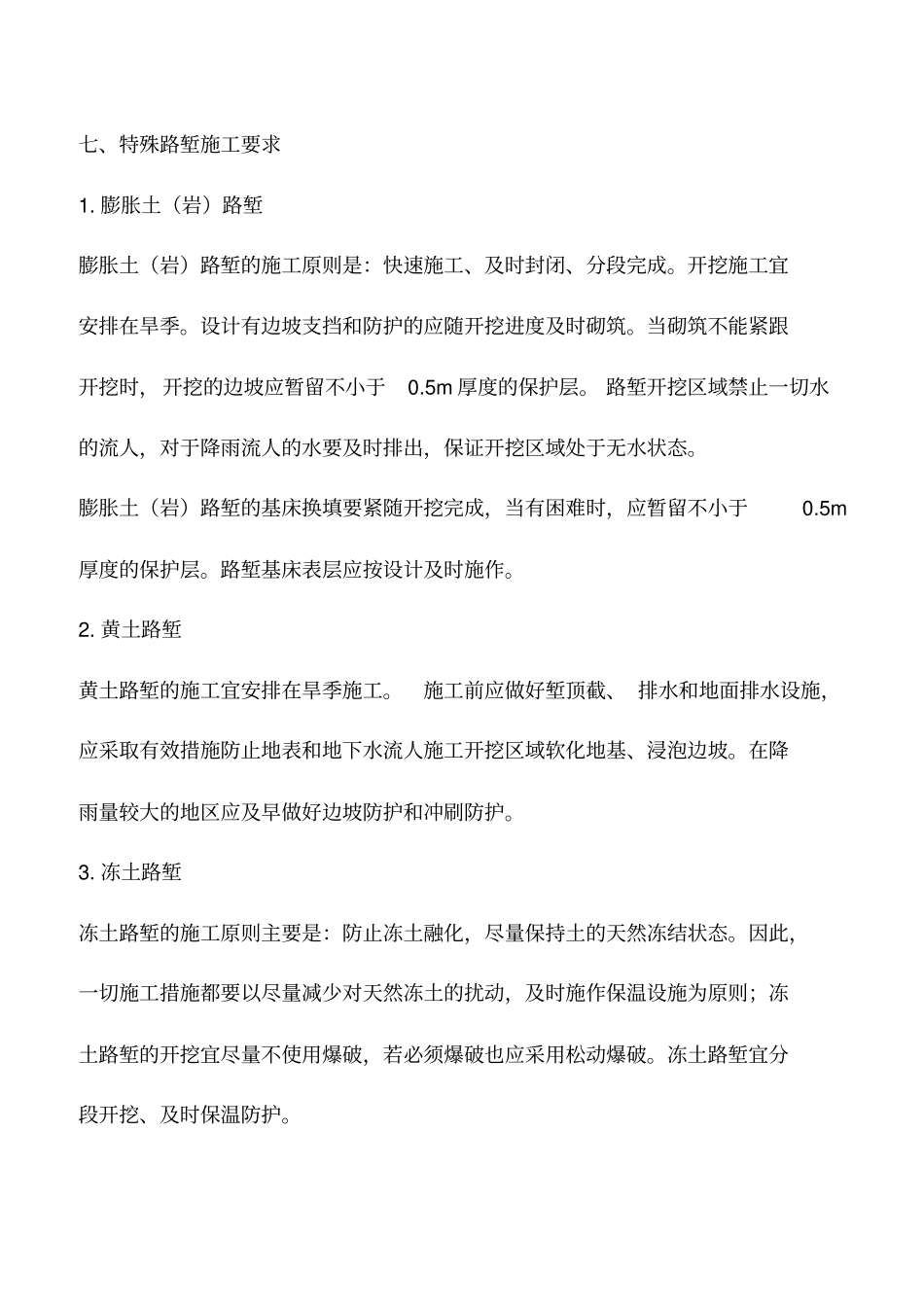

需增设或改变支挡、防护结构及排水设施时
