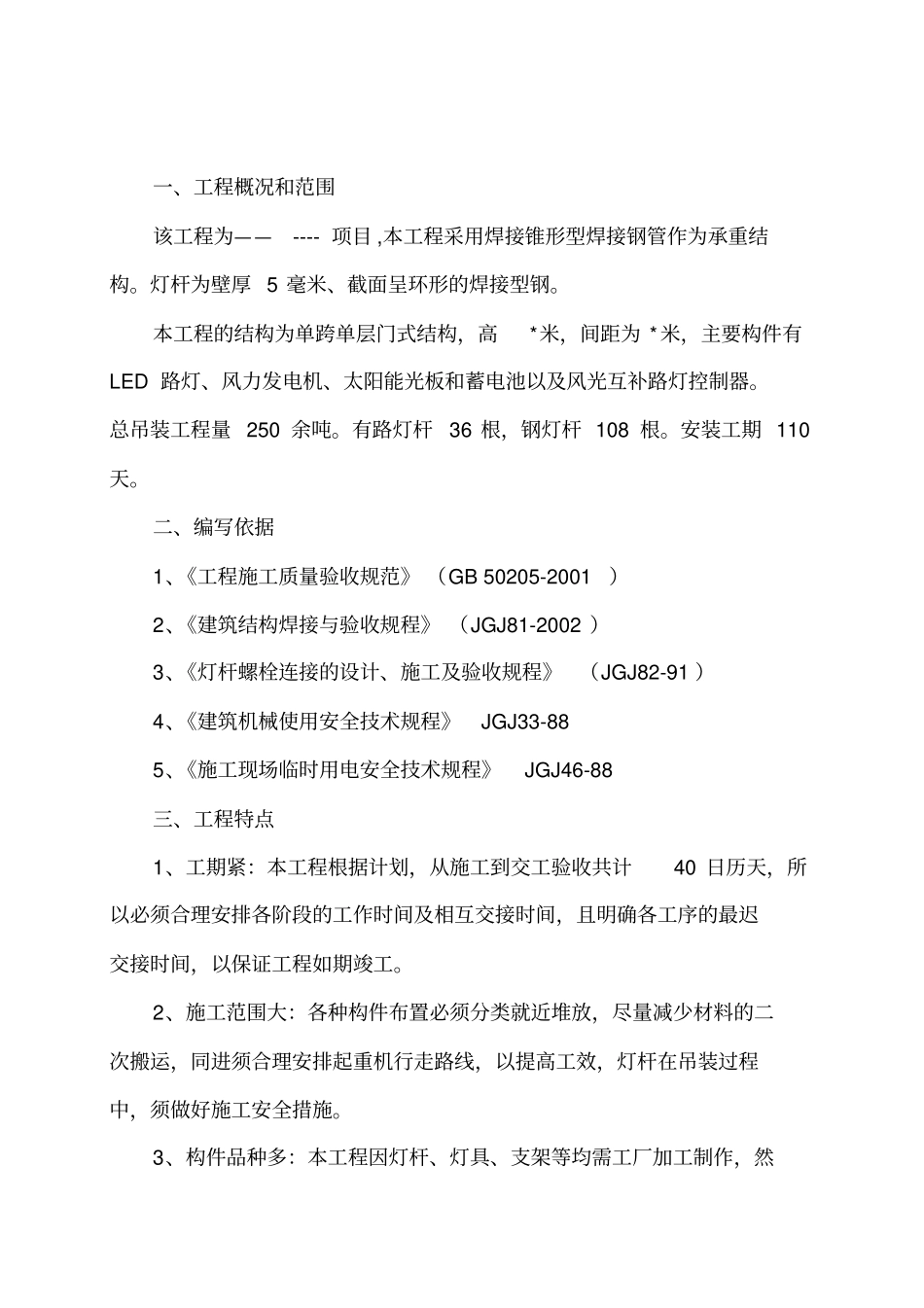

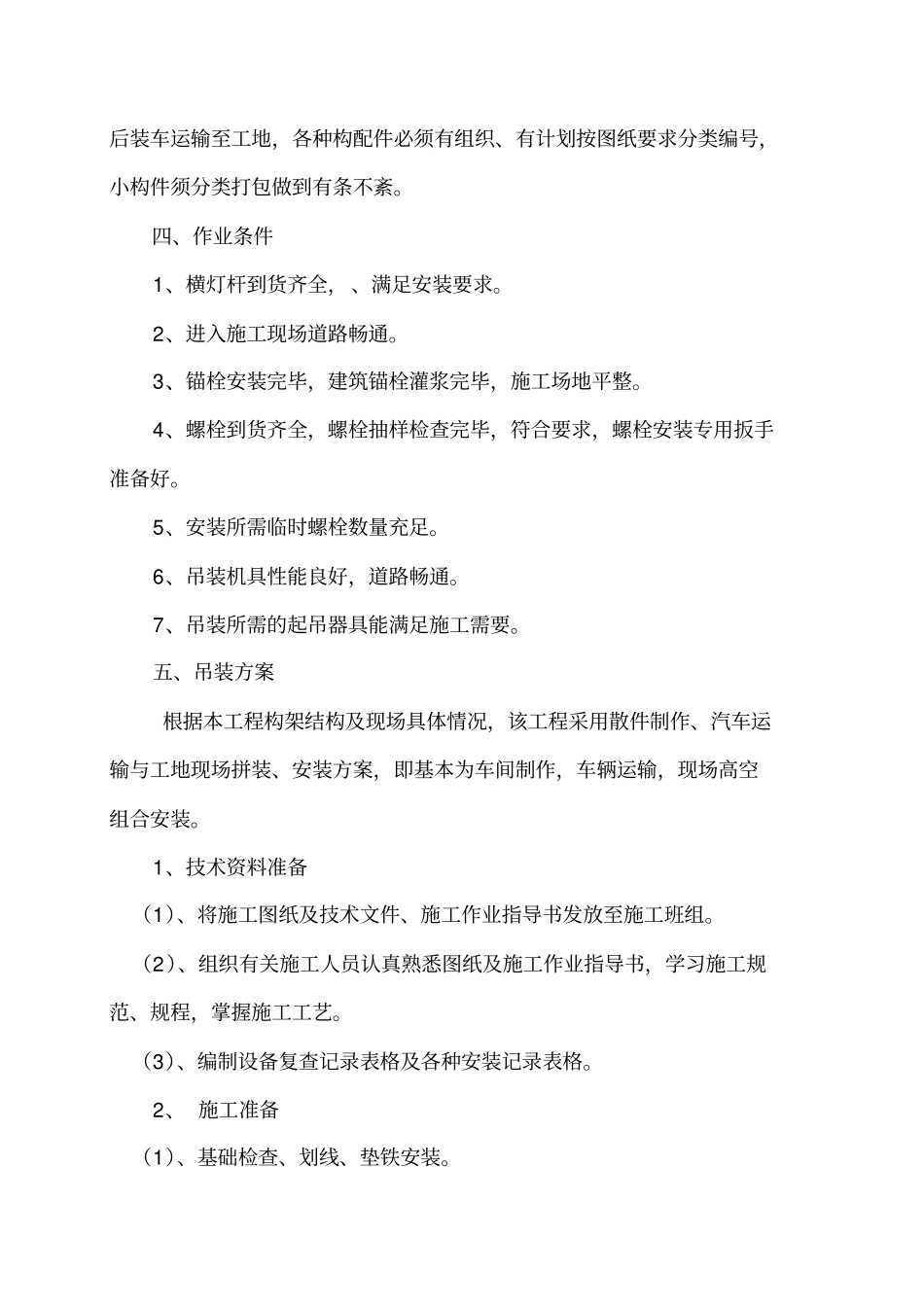

一、工程概况和范围该工程为——---- 项目 ,本工程采用焊接锥形型焊接钢管作为承重结构。灯杆为壁厚 5 毫米、截面呈环形的焊接型钢。本工程的结构为单跨单层门式结构,高*米,间距为 *米,主要构件有LED 路灯、风力发电机、太阳能光板和蓄电池以及风光互补路灯控制器。总吊装工程量 250 余吨。有路灯杆36 根,钢灯杆 108 根。安装工期 110天。二、编写依据1、《工程施工质量验收规范》 (GB 50205-2001)2、《建筑结构焊接与验收规程》 (JGJ81-2002 )3、《灯杆螺栓连接的设计、施工及验收规程》(JGJ82-91 )4、《建筑机械使用安全技术规程》JGJ33-88 5、《施工现场临时用电安全技术规程》JGJ46-88 三、工程特点1、工期紧:本工程根据计划,从施工到交工验收共计40 日历天,所以必须合理安排各阶段的工作时间及相互交接时间,且明确各工序的最迟交接时间,以保证工程如期竣工。2、施工范围大:各种构件布置必须分类就近堆放,尽量减少材料的二次搬运,同进须合理安排起重机行走路线,以提高工效,灯杆在吊装过程中,须做好施工安全措施。3、构件品种多:本工程因灯杆、灯具、支架等均需工厂加工制作,然后装车运输至工地,各种构配件必须有组织、有计划按图纸要求分类编号,小构件须分类打包做到有条不紊。四、作业条件1、横灯杆到货齐全,、满足安装要求。2、进入施工现场道路畅通。3、锚栓安装完毕,建筑锚栓灌浆完毕,施工场地平整。4、螺栓到货齐全,螺栓抽样检查完毕,符合要求,螺栓安装专用扳手准备好。5、安装所需临时螺栓数量充足。6、吊装机具性能良好,道路畅通。7、吊装所需的起吊器具能满足施工需要。五、吊装方案根据本工程构架结构及现场具体情况,该工程采用散件制作、汽车运输与工地现场拼装、安装方案,即基本为车间制作,车辆运输,现场高空组合安装。1、技术资料准备(1)、将施工图纸及技术文件、施工作业指导书发放至施工班组。(2)、组织有关施工人员认真熟悉图纸及施工作业指导书,学习施工规范、规程,掌握施工工艺。(3)、编制设备复查记录表格及各种安装记录表格。2、 施工准备(1)、基础检查、划线、垫铁安装。(2)、吊装前必须根据验收记录进行基础复查,并应符合下列要求:a)、符合设计和国家标准《混凝土结构工程及验收规范》的规定b) 、定位轴线应与灯杆建筑标准点校核无误。c) 、基础划线允许偏差为:路灯杆间距:≦10m ±1mm >10m ±2mm 路灯杆相应对角线 : ≦20m 5mm >20...
