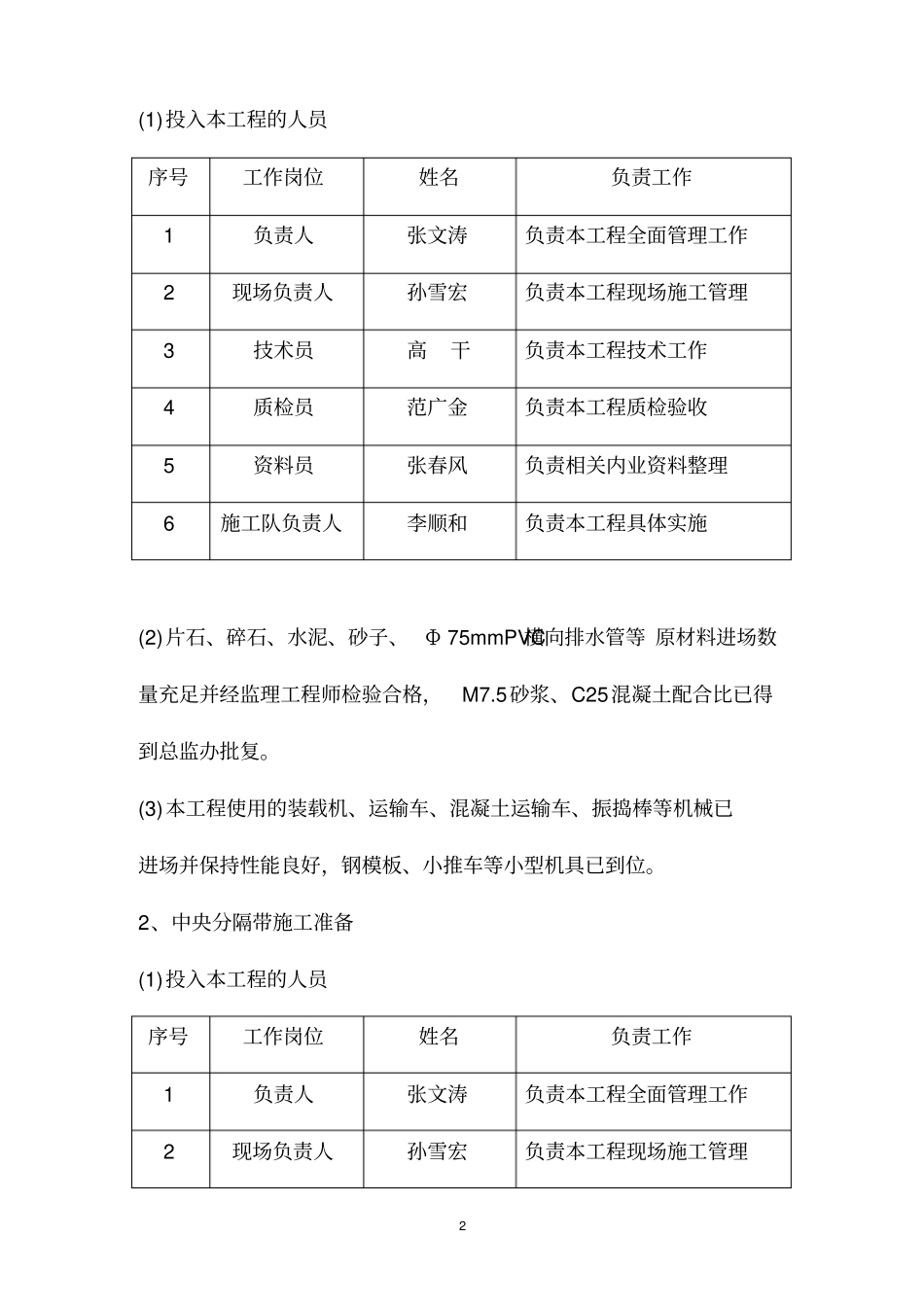

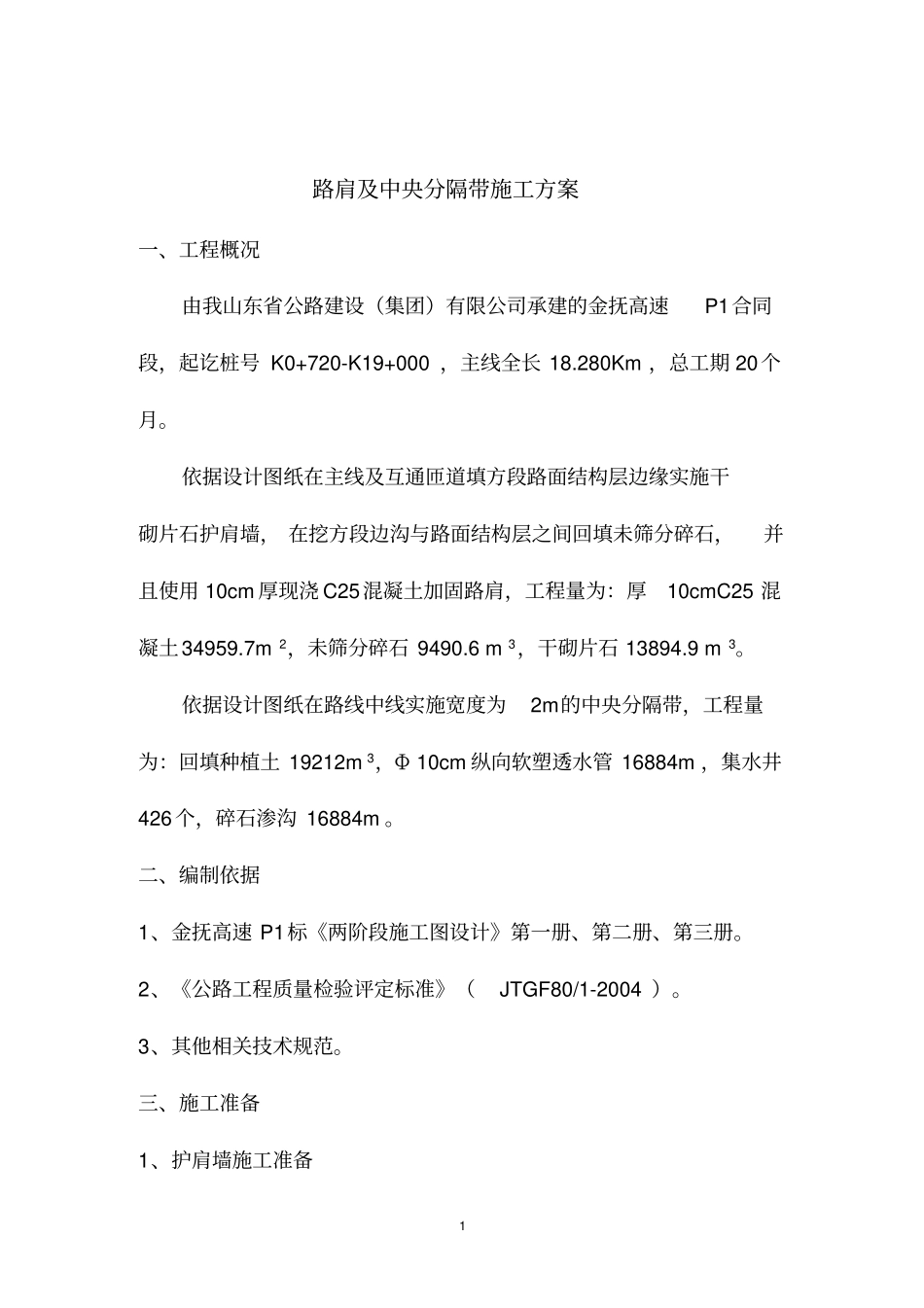

江西省金溪至抚州高速公路建设项目P1 合同段(K0+000-K19+000 )路肩及中央分隔带施工方案山东省公路建设(集团)有限公司金溪至抚州高速公路P1 标段项目经理部1 路肩及中央分隔带施工方案一、工程概况由我山东省公路建设(集团)有限公司承建的金抚高速P1合同段,起讫桩号 K0+720-K19+000 ,主线全长 18.280Km ,总工期 20个月。依据设计图纸在主线及互通匝道填方段路面结构层边缘实施干砌片石护肩墙, 在挖方段边沟与路面结构层之间回填未筛分碎石,并且使用 10cm 厚现浇 C25混凝土加固路肩,工程量为:厚10cmC25 混凝土34959.7m 2,未筛分碎石 9490.6 m 3,干砌片石 13894.9 m 3。依据设计图纸在路线中线实施宽度为2m的中央分隔带,工程量为:回填种植土 19212m 3,Φ 10cm 纵向软塑透水管 16884m ,集水井426个,碎石渗沟 16884m 。二、编制依据1、金抚高速 P1标《两阶段施工图设计》第一册、第二册、第三册。2、《公路工程质量检验评定标准》(JTGF80/1-2004 )。3、其他相关技术规范。三、施工准备1、护肩墙施工准备2 (1)投入本工程的人员序号工作岗位姓名负责工作1 负责人张文涛负责本工程全面管理工作2 现场负责人孙雪宏负责本工程现场施工管理3 技术员高干负责本工程技术工作4 质检员范广金负责本工程质检验收5 资料员张春风负责相关内业资料整理6 施工队负责人李顺和负责本工程具体实施(2)片石、碎石、水泥、砂子、Φ 75mmPVC横向排水管等 原材料进场数量充足并经监理工程师检验合格,M7.5砂浆、C25混凝土配合比已得到总监办批复。(3)本工程使用的装载机、运输车、混凝土运输车、振捣棒等机械已进场并保持性能良好,钢模板、小推车等小型机具已到位。2、中央分隔带施工准备(1)投入本工程的人员序号工作岗位姓名负责工作1 负责人张文涛负责本工程全面管理工作2 现场负责人孙雪宏负责本工程现场施工管理3 3 技术员高干负责本工程技术工作4 质检员范广金负责本工程质检验收5 资料员张春风负责相关内业资料整理6 施工队负责人丁修祥负责本工程具体实施(2) 碎石、水泥、砂子、沥青、透水土工布、防渗土工布、Φ 10cm纵向软塑透水管 等原材料进场数量充足并经监理工程师检验合格,M10 砂浆、 C20 混凝土配合比已得到总监办批复。(3)本工程使用的装载机、运输车、沥青洒布车、混凝土运输车等机械已进场并保持性能良好,沥青喷枪、钢模板、小推车等小型机具已到位。四、施工工艺1、护肩墙...
