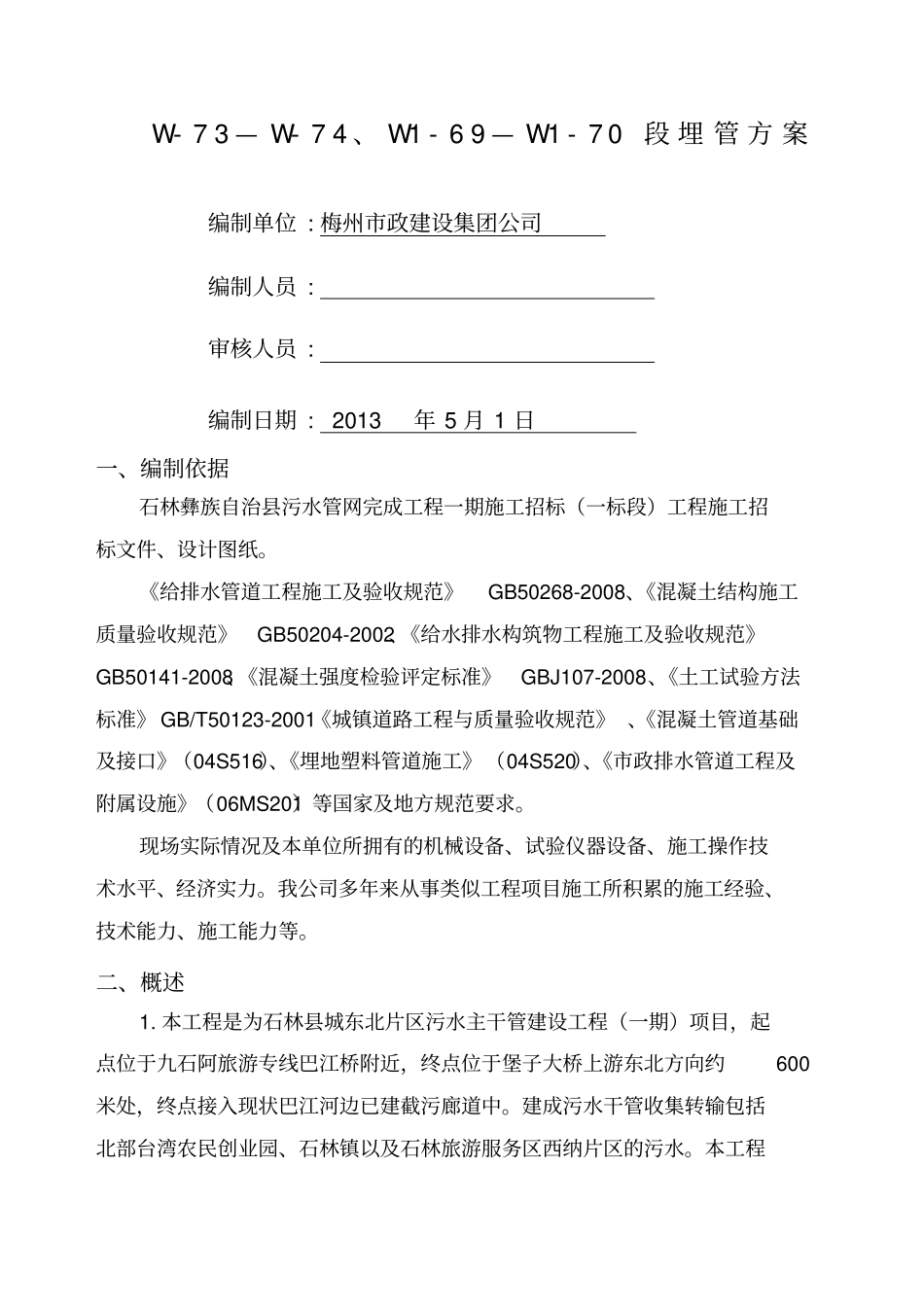

W- 7 3 — W- 7 4 、 W1 - 6 9 — W1 - 7 0段 埋 管 方 案编制单位 : 梅州市政建设集团公司编制人员 : 审核人员 : 编制日期 : 2013年 5 月 1 日一、编制依据石林彝族自治县污水管网完成工程一期施工招标(一标段)工程施工招标文件、设计图纸。《给排水管道工程施工及验收规范》GB 50268-2008、《混凝土结构施工质量验收规范》GB50204-2002、《给水排水构筑物工程施工及验收规范》GB50141-2008、《混凝土强度检验评定标准》GBJ 107-2008、《土工试验方法标准》 GB/T50123-2001《城镇道路工程与质量验收规范》 、《混凝土管道基础及接口》(04S516)、《埋地塑料管道施工》(04S520)、《市政排水管道工程及附属设施》(06MS201)等国家及地方规范要求。现场实际情况及本单位所拥有的机械设备、试验仪器设备、施工操作技术水平、经济实力。我公司多年来从事类似工程项目施工所积累的施工经验、技术能力、施工能力等。二、概述1. 本工程是为石林县城东北片区污水主干管建设工程(一期)项目,起点位于九石阿旅游专线巴江桥附近,终点位于堡子大桥上游东北方向约600米处,终点接入现状巴江河边已建截污廊道中。建成污水干管收集转输包括北部台湾农民创业园、石林镇以及石林旅游服务区西纳片区的污水。本工程建设单位为石林彝族自治县环境保护局。2. 本标段在明挖施工过程中,由于W-73— W-74、W1-69— W1-70段埋管经过现有混凝土道路,该道路为通车道路,经过项目部组织相关人员讨论,采取将现有道路断交,围挡后破除开挖,待埋管完成,进行道路恢复。由于断交道路是进出村子的一条必经道路,村民要求:在断交前必须修筑进出通行道路,道路宽度不小于原道路宽度,标高与原道路相同道路路面采用继配碎石铺平, 铺筑厚度不得小于30cm,必须在十天内完成施工, 施工完成拆除修筑道路,原样恢复耕地。新修道路的长度约为200米,高度约为 4 米,顶宽和现有路面同宽, 填筑坡比为 1:0.33 。实际尺寸根据现场情况确定。 该段路段无夜间照明路灯, 为防止夜间发生不安全事故, 在该路段安装临时路灯,确保足够的照明保障通行安全。3. 根据现场情况确定: W1-69— W1-70段开挖长度为 8.1 米,宽度为 6.84米,W-73— W-74开挖长度为 6.3 米,宽度为 5.4 米。施工区域布置见下图:W1-69W1-70W-73W-74二、工期计划安排本段施工严格控制在10 天内完成。根据现场情况和工期要求,采用24小时不间断施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路面破除施工方案定

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
