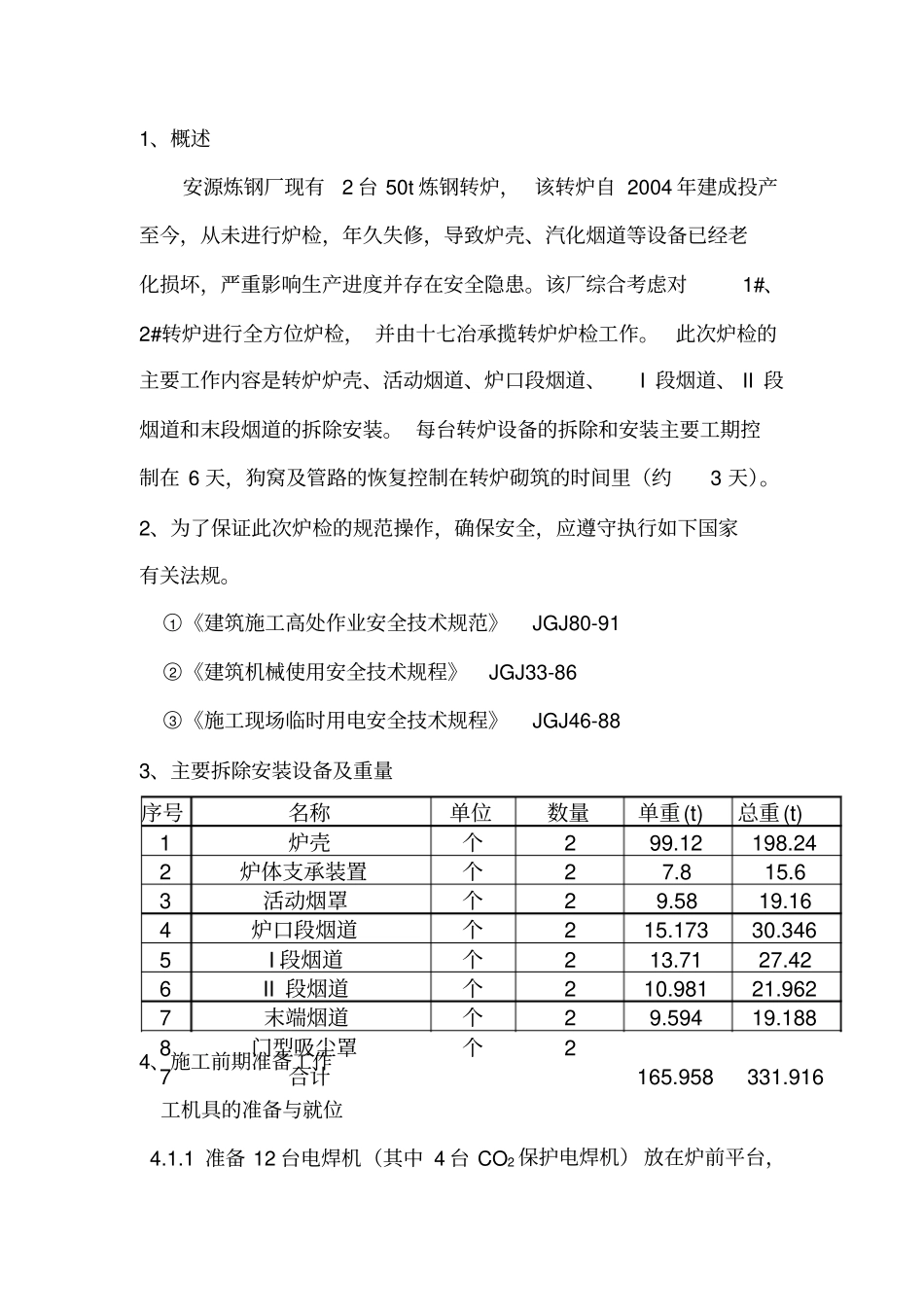

唐山市德龙钢铁有限公司转炉汽包拆除及安装新汽包拆除安装施工方案编制:审核:批准:中国第四冶金建设公司2013 年 2 月 19 日1、概述安源炼钢厂现有2 台 50t 炼钢转炉, 该转炉自 2004 年建成投产至今,从未进行炉检,年久失修,导致炉壳、汽化烟道等设备已经老化损坏,严重影响生产进度并存在安全隐患
该厂综合考虑对1#、2#转炉进行全方位炉检, 并由十七冶承揽转炉炉检工作
此次炉检的主要工作内容是转炉炉壳、活动烟道、炉口段烟道、I 段烟道、 II 段烟道和末段烟道的拆除安装
每台转炉设备的拆除和安装主要工期控制在 6 天,狗窝及管路的恢复控制在转炉砌筑的时间里(约3 天)
2、为了保证此次炉检的规范操作,确保安全,应遵守执行如下国家有关法规
○1 《建筑施工高处作业安全技术规范》JGJ80-91 ○2 《建筑机械使用安全技术规程》JGJ33-86 ○3 《施工现场临时用电安全技术规程》JGJ46-88 3、主要拆除安装设备及重量序号名称单位数量单重(t)总重(t)1炉壳个299
242炉体支承装置个27
63活动烟罩个29
164炉口段烟道个215
3465I 段烟道个213
426II 段烟道个210
9627末端烟道个29
1888门型吸尘罩个27合计165
958331

9164、施工前期准备工作工机具的准备与就位4
1 准备 12 台电焊机(其中 4 台 CO2 保护电焊机) 放在炉前平台,东西两边各 2 台,其它均布在每层平台的1#和 2#炉之间; 8T 电动卷扬机 4 台,炉前、炉后各放2 台,并用钢索固定好; 5T 电动卷扬机 4 台放在第六层平台上,并用钢索固定好;10T 千斤顶 4 台、5T千斤顶 4 台、10T 手拉葫芦 2 个、5T 手拉葫芦 4 个、3T 手拉葫
