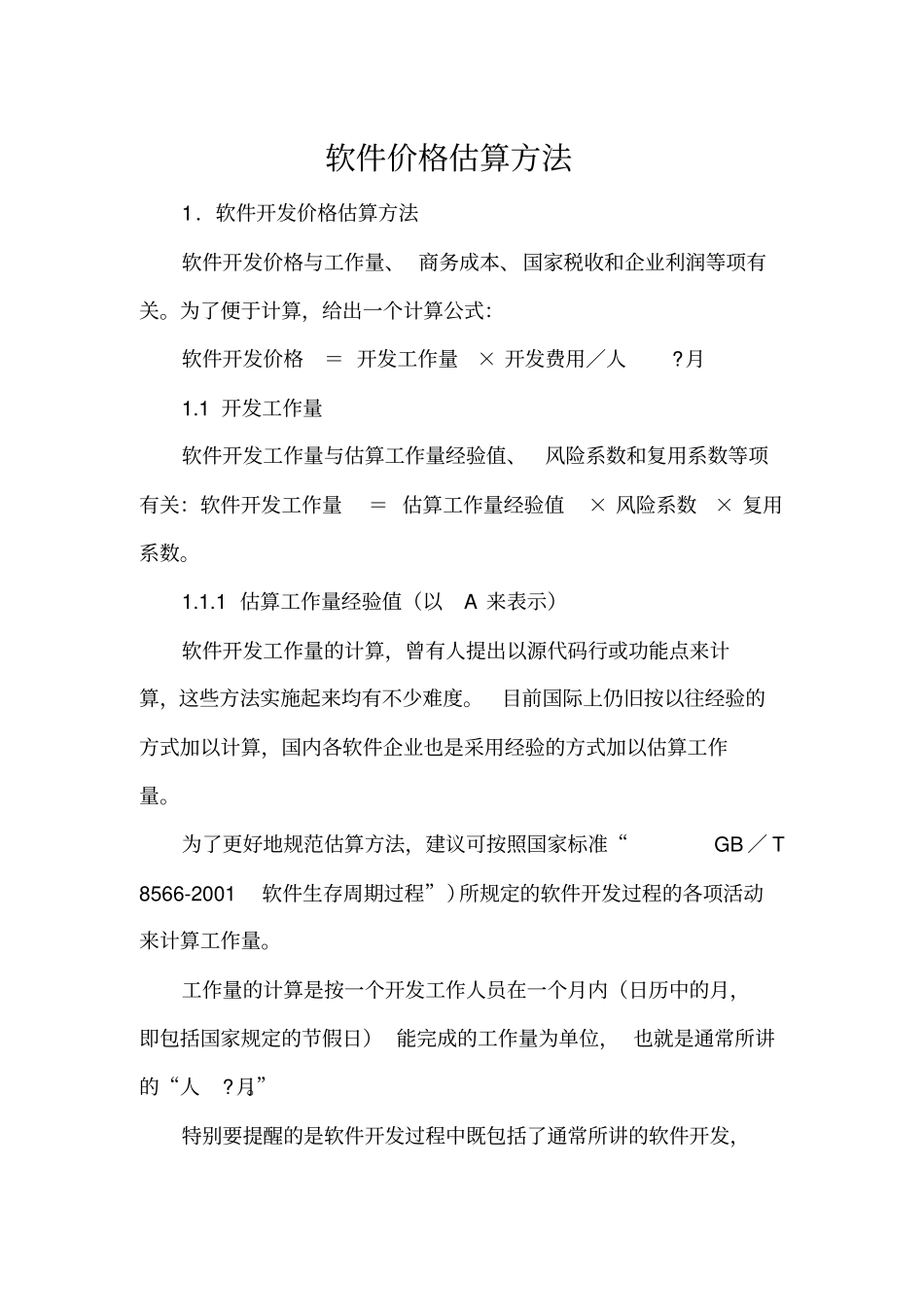

软件价格估算方法软件价格估算方法1.软件开发价格估算方法软件开发价格与工作量、 商务成本、国家税收和企业利润等项有关
为了便于计算,给出一个计算公式:软件开发价格= 开发工作量× 开发费用/人
1 开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量= 估算工作量经验值× 风险系数× 复用系数
1 估算工作量经验值(以A 来表示)软件开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量
为了更好地规范估算方法,建议可按照国家标准“GB / T 8566-2001软件生存周期过程”)所规定的软件开发过程的各项活动来计算工作量
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日) 能完成的工作量为单位, 也就是通常所讲的“人

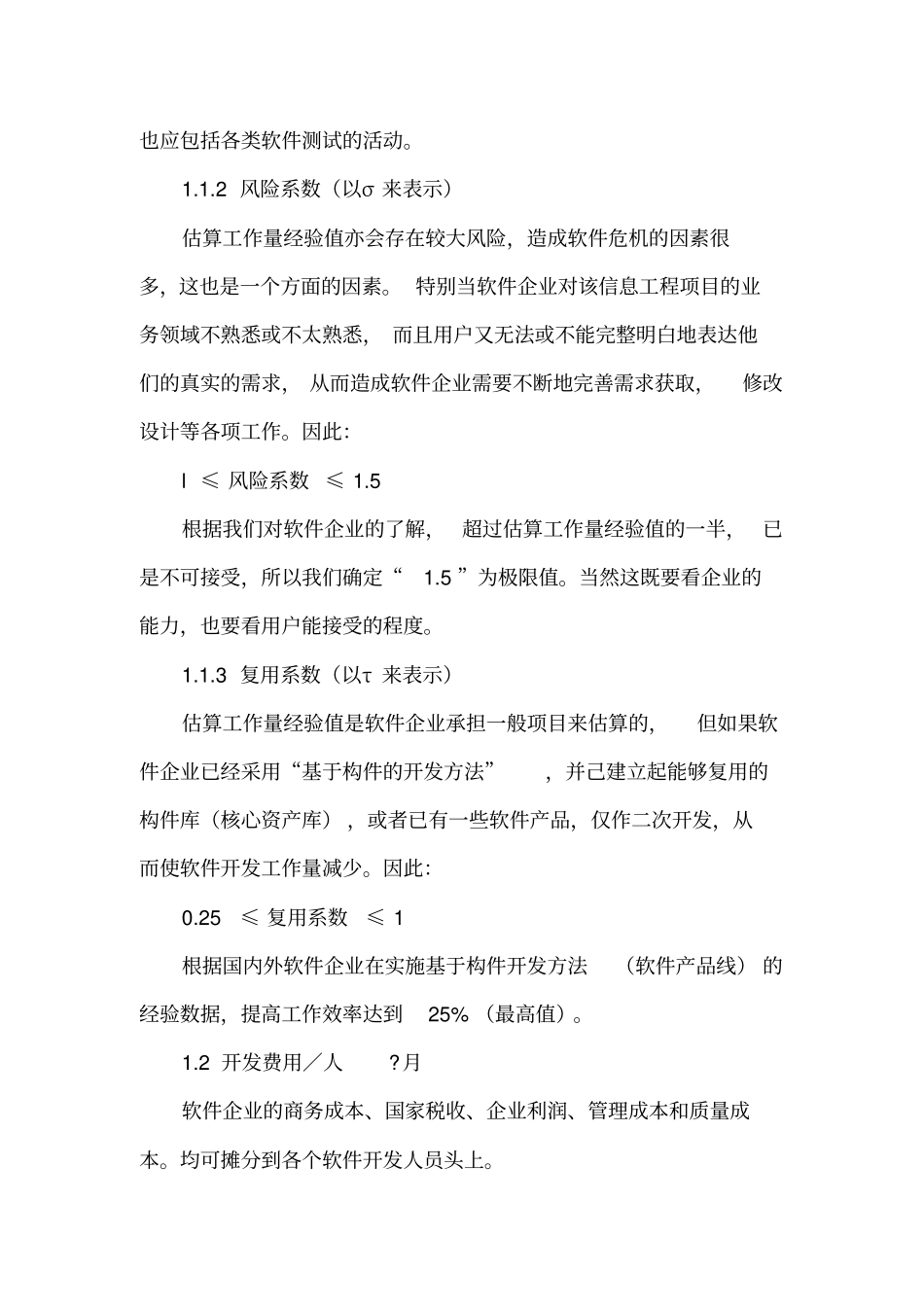

特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动
2 风险系数(以σ 来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉, 而且用户又无法或不能完整明白地表达他们的真实的需求, 从而造成软件企业需要不断地完善需求获取,修改设计等各项工作
因此:l ≤ 风险系数 ≤ 1
5 根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1
5 ”为极限值
当然这既要看企业的能力,也要看用户能接受的程度
3 复用系数(以τ 来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法”,并己建立起能够复用的构件库(核心资产库) ,或者已有一些软件产品,仅作二次开发
