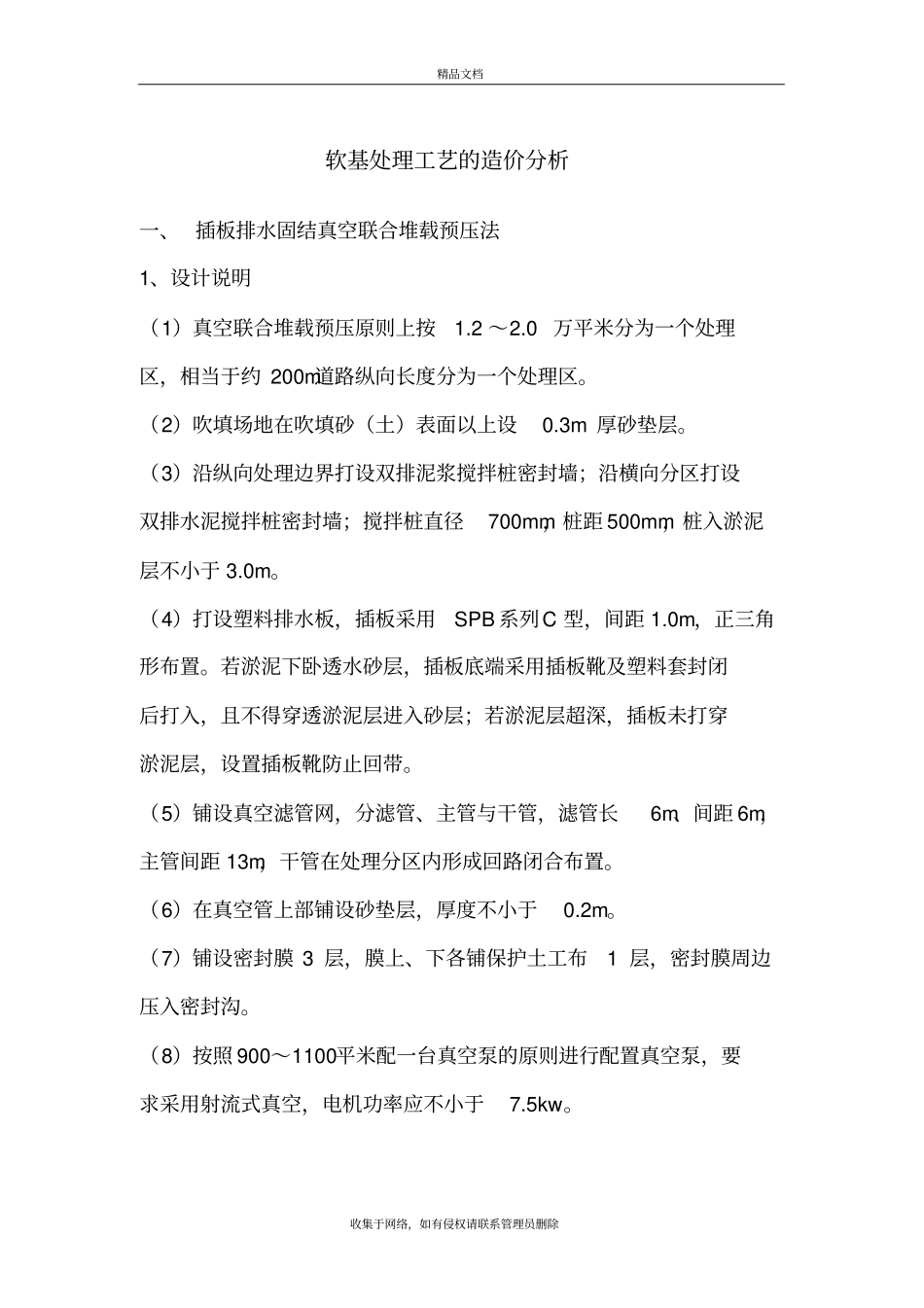

软 基 处 理 工 艺 的 造 价分 析 ( 真 空 预 压 )精品文档收集于网络,如有侵权请联系管理员删除软基处理工艺的造价分析一、 插板排水固结真空联合堆载预压法1、设计说明(1)真空联合堆载预压原则上按1
0 万平米分为一个处理区,相当于约 200m道路纵向长度分为一个处理区
(2)吹填场地在吹填砂(土)表面以上设0
3m 厚砂垫层
(3)沿纵向处理边界打设双排泥浆搅拌桩密封墙;沿横向分区打设双排水泥搅拌桩密封墙;搅拌桩直径700mm,桩距 500mm,桩入淤泥层不小于 3
(4)打设塑料排水板,插板采用SPB 系列C 型,间距 1
0m,正三角形布置
若淤泥下卧透水砂层,插板底端采用插板靴及塑料套封闭后打入,且不得穿透淤泥层进入砂层;若淤泥层超深,插板未打穿淤泥层,设置插板靴防止回带
(5)铺设真空滤管网,分滤管、主管与干管,滤管长6m、间距 6m,主管间距 13m,干管在处理分区内形成回路闭合布置
(6)在真空管上部铺设砂垫层,厚度不小于0
(7)铺设密封膜 3 层,膜上、下各铺保护土工布1 层,密封膜周边压入密封沟
(8)按照 900~1100平米配一台真空泵的原则进行配置真空泵,要求采用射流式真空,电机功率应不小于7
精品文档收集于网络,如有侵权请联系管理员删除(9)预抽真空 5~7 天,膜下真空度达到- 80kPa 后,起算真空预压时间
(10)保证真空度达到设计要求的前提下,连续抽真空10~20 天后开始填筑路基土
(11)第一层填土选用细砂或粉细土,厚度0
3m,要求压实
(12)其余路基填土分层填筑,压实度满足表6-1 要求
(13)路基填土应在 90 天内填筑到位,满载后抽真空联合预压时间应120 天左右
(14)设计要求膜下真空度稳定在-80kpa 后,连续抽真空 210 天左右
(15)由沉降观测数据推算工后沉降,结
