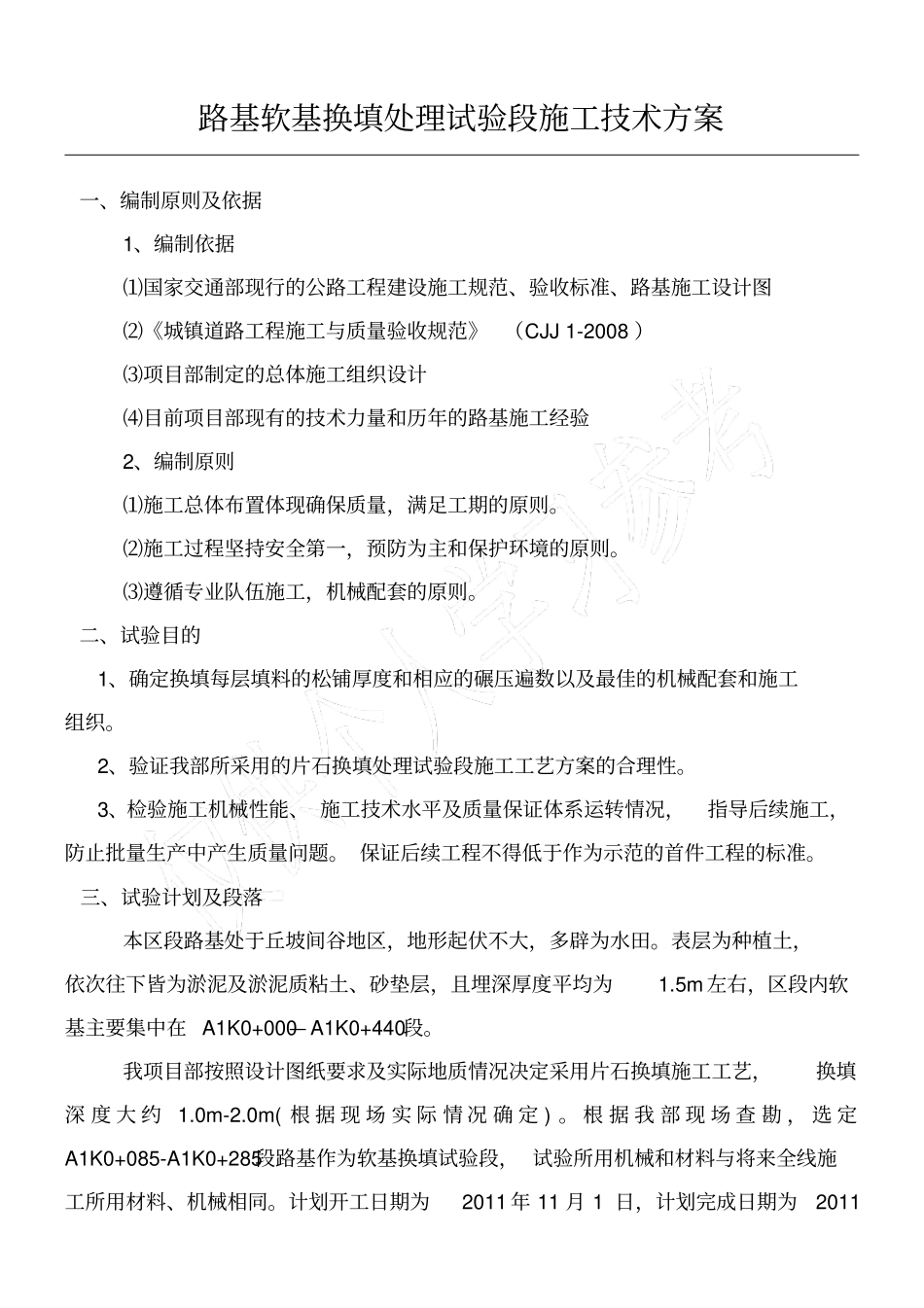

路基软基换填处理试验段施工技术方案一、编制原则及依据1、编制依据⑴国家交通部现行的公路工程建设施工规范、验收标准、路基施工设计图⑵《城镇道路工程施工与质量验收规范》 (CJJ 1-2008 )⑶项目部制定的总体施工组织设计⑷目前项目部现有的技术力量和历年的路基施工经验2、编制原则⑴施工总体布置体现确保质量,满足工期的原则
⑵施工过程坚持安全第一,预防为主和保护环境的原则
⑶遵循专业队伍施工,机械配套的原则
二、试验目的1、确定换填每层填料的松铺厚度和相应的碾压遍数以及最佳的机械配套和施工组织
2、验证我部所采用的片石换填处理试验段施工工艺方案的合理性
3、检验施工机械性能、 施工技术水平及质量保证体系运转情况,指导后续施工,防止批量生产中产生质量问题
保证后续工程不得低于作为示范的首件工程的标准
三、试验计划及段落本区段路基处于丘坡间谷地区,地形起伏不大,多辟为水田
表层为种植土,依次往下皆为淤泥及淤泥质粘土、砂垫层,且埋深厚度平均为1
5m 左右,区段内软基主要集中在 A1K0+000— A1K0+440段
我项目部按照设计图纸要求及实际地质情况决定采用片石换填施工工艺,换填深 度 大 约1
0m( 根 据 现 场 实 际 情 况 确 定 )
根 据 我 部 现 场 查 勘 , 选 定A1K0+085-A1K0+285段路基作为软基换填试验段, 试验所用机械和材料与将来全线施工所用材料、机械相同
计划开工日期为2011 年 11 月 1 日,计划完成日期为2011年 11 月 16 日

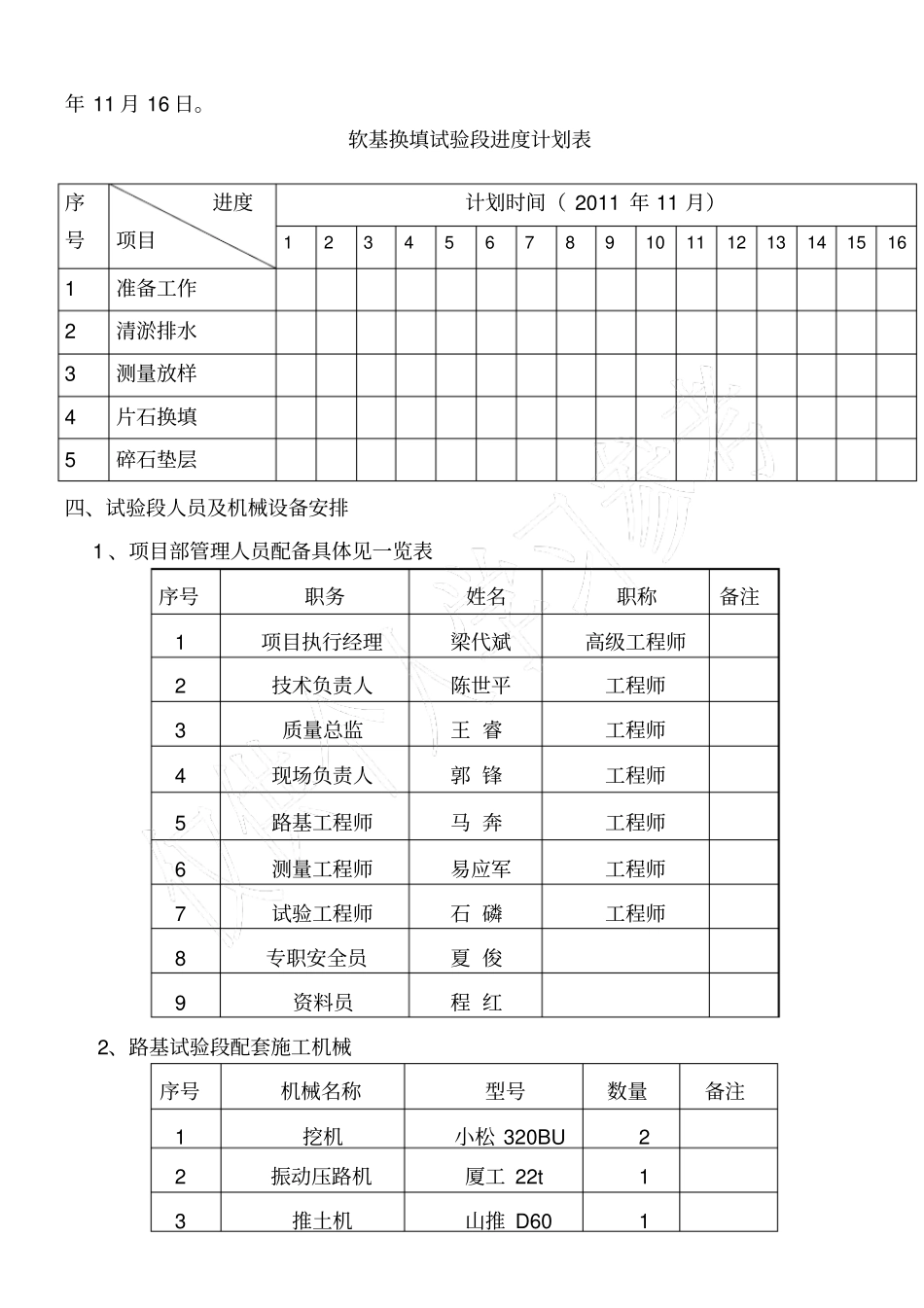

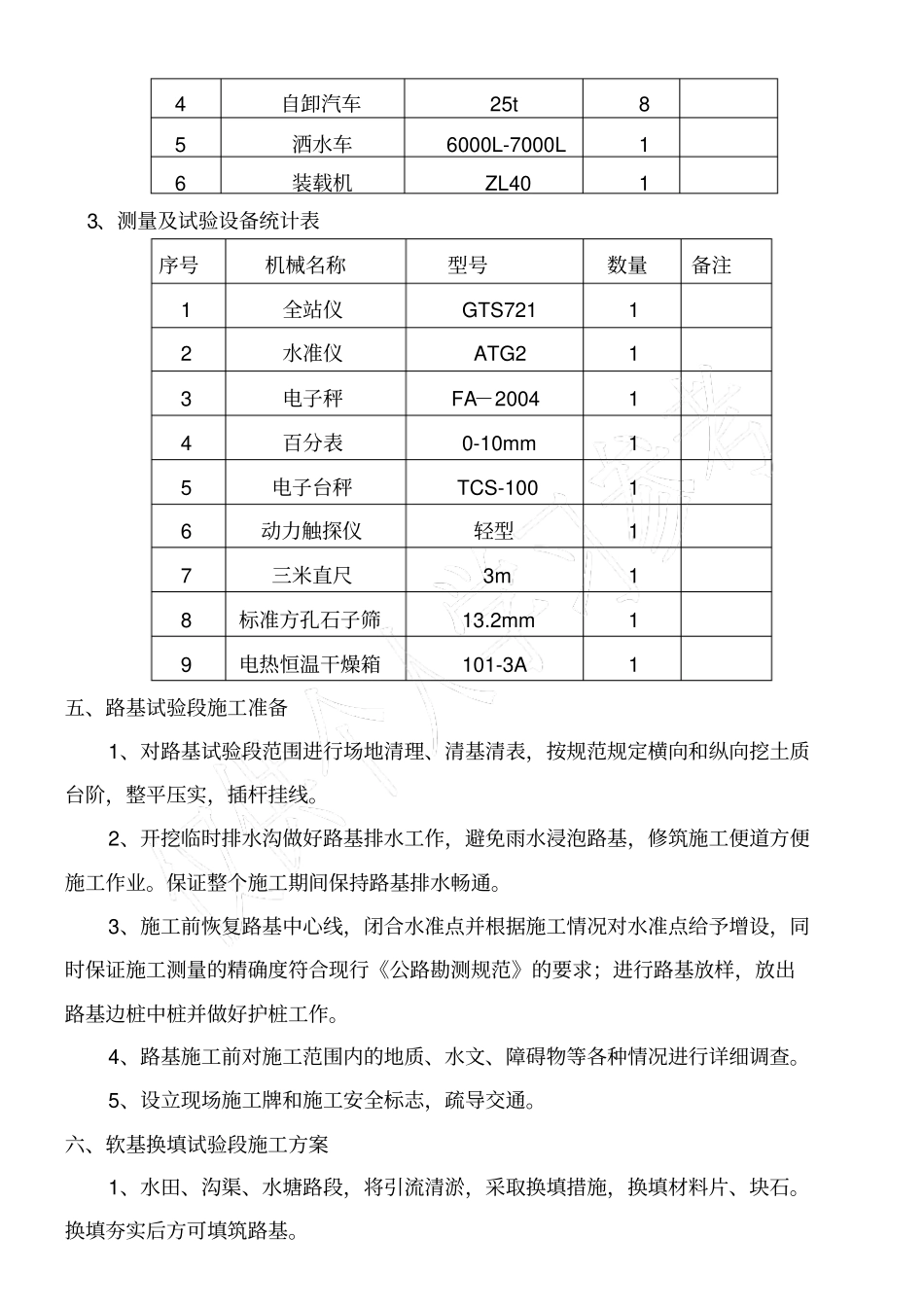

软基换填试验段进度计划表四、试验段人员及机械设备安排 1 、项目部管理人员配备具体见一览表序号职务姓名职称备注1 项目执行经理梁代斌高级工程师2 技术负责人陈世平工程师3 质量总监王 睿工程师4 现场负责人郭 锋工程师5 路基工程师马 奔工程师6 测量工程师易应军工程师7
