百度文库- 让每个人平等地提升自我1 技术交底记录百度文库- 让每个人平等地提升自我2 工程名称南阳中心医院高层病房大楼交底日期2007 年 11 月 2 日交底单位项目部技术组交底人接底单位接底人分部分项名称轻质隔墙板安装审批人一、施工准备1、材料准备1)材料及工具: GRC条板有标准板、门框板、窗框板、门上板、窗上板、窗下板等

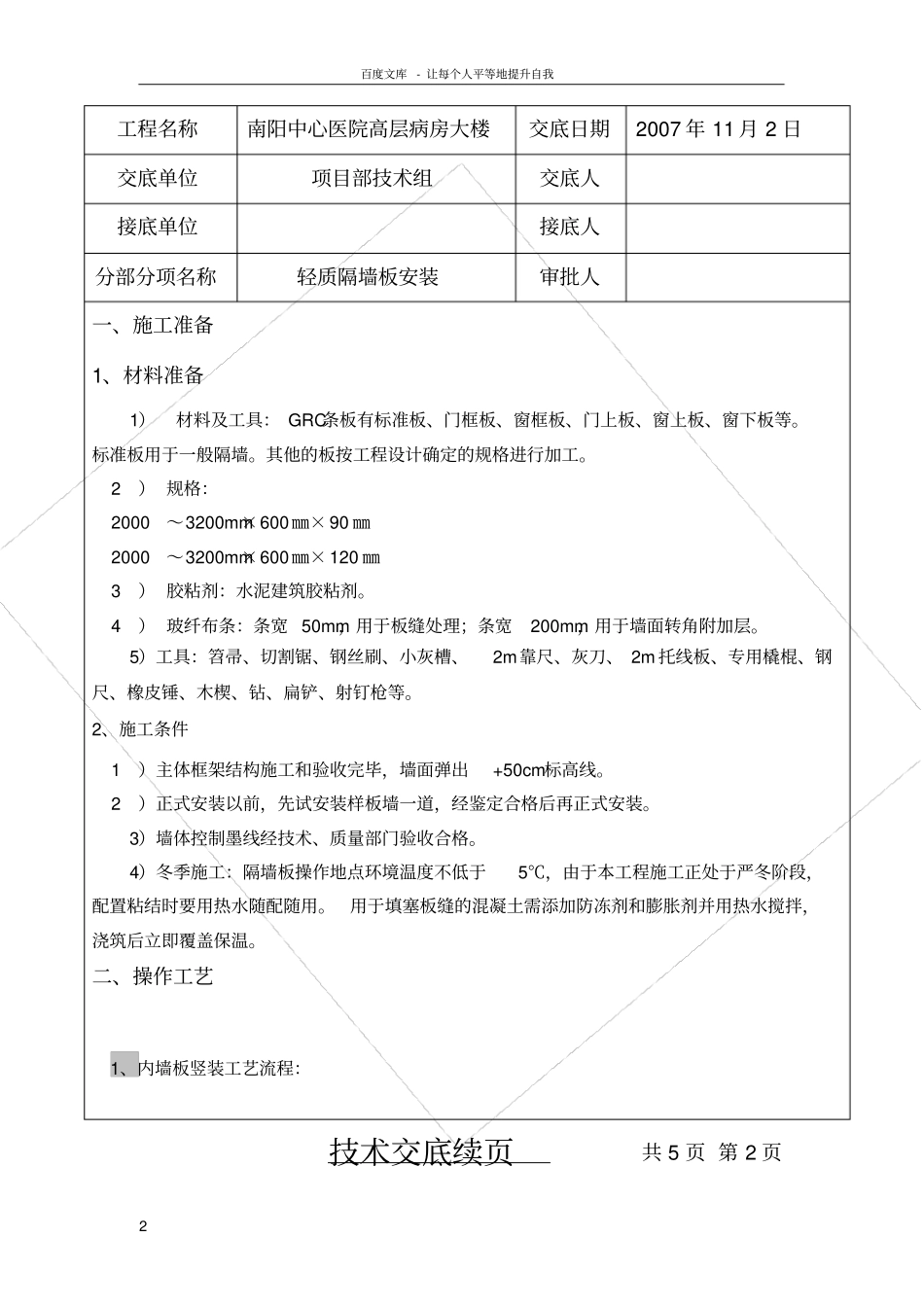

标准板用于一般隔墙
其他的板按工程设计确定的规格进行加工
2) 规格: 2000~3200mm×600 ㎜× 90 ㎜ 2000~3200mm×600 ㎜× 120 ㎜ 3) 胶粘剂:水泥建筑胶粘剂
4) 玻纤布条:条宽 50mm,用于板缝处理;条宽200mm,用于墙面转角附加层
5)工具:笤帚、切割锯、钢丝刷、小灰槽、2m靠尺、灰刀、 2m 托线板、专用橇棍、钢尺、橡皮锤、木楔、钻、扁铲、射钉枪等
2、施工条件 1)主体框架结构施工和验收完毕,墙面弹出+50cm标高线
2)正式安装以前,先试安装样板墙一道,经鉴定合格后再正式安装
3)墙体控制墨线经技术、质量部门验收合格
4)冬季施工:隔墙板操作地点环境温度不低于5℃,由于本工程施工正处于严冬阶段,配置粘结时要用热水随配随用
用于填塞板缝的混凝土需添加防冻剂和膨胀剂并用热水搅拌,浇筑后立即覆盖保温
二、操作工艺1、内墙板竖装工艺流程:技术交底续页共 5 页 第 2 页百度文库- 让每个人平等地提升自我3 ①待安装墙板部位清理找平:楼地面部位楼板要清理干净,隔墙板与顶部、底部及墙面的结合部必须清理干净,结合部位必须严格找平
②放安装线:对照施工图纸根据所放设的控制轴线,在现场弹出轴线和墙控制边线,并按照排板设计标明板的位置
弹线时按照先平行后交叉的原则进行,墨线弹射完毕后,有技术员进行技术复核准确无误后再进行门、窗、消防箱、配电箱等洞口位置的确定

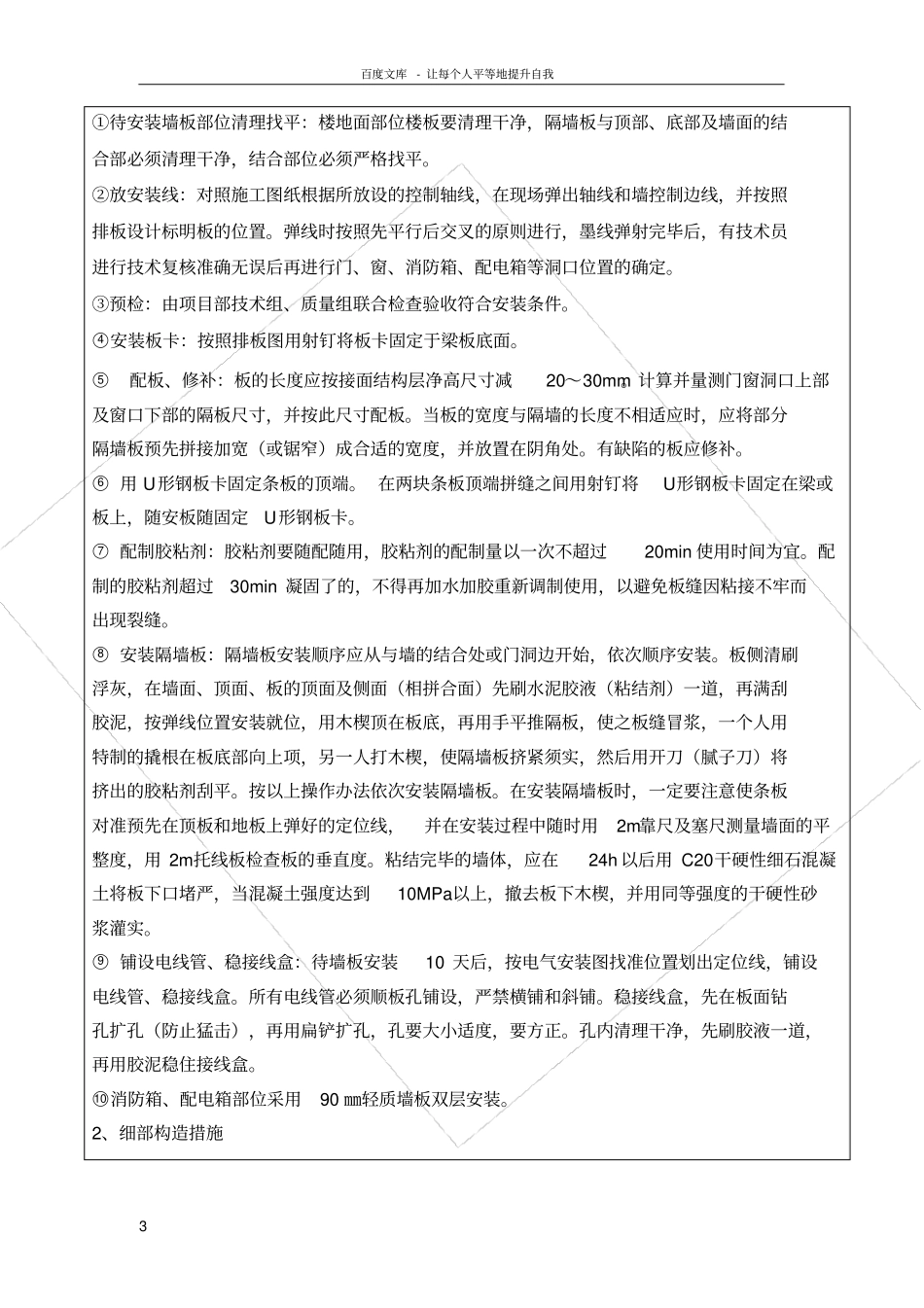

③预检:由项目部技术组、质量组联合检查验收符
