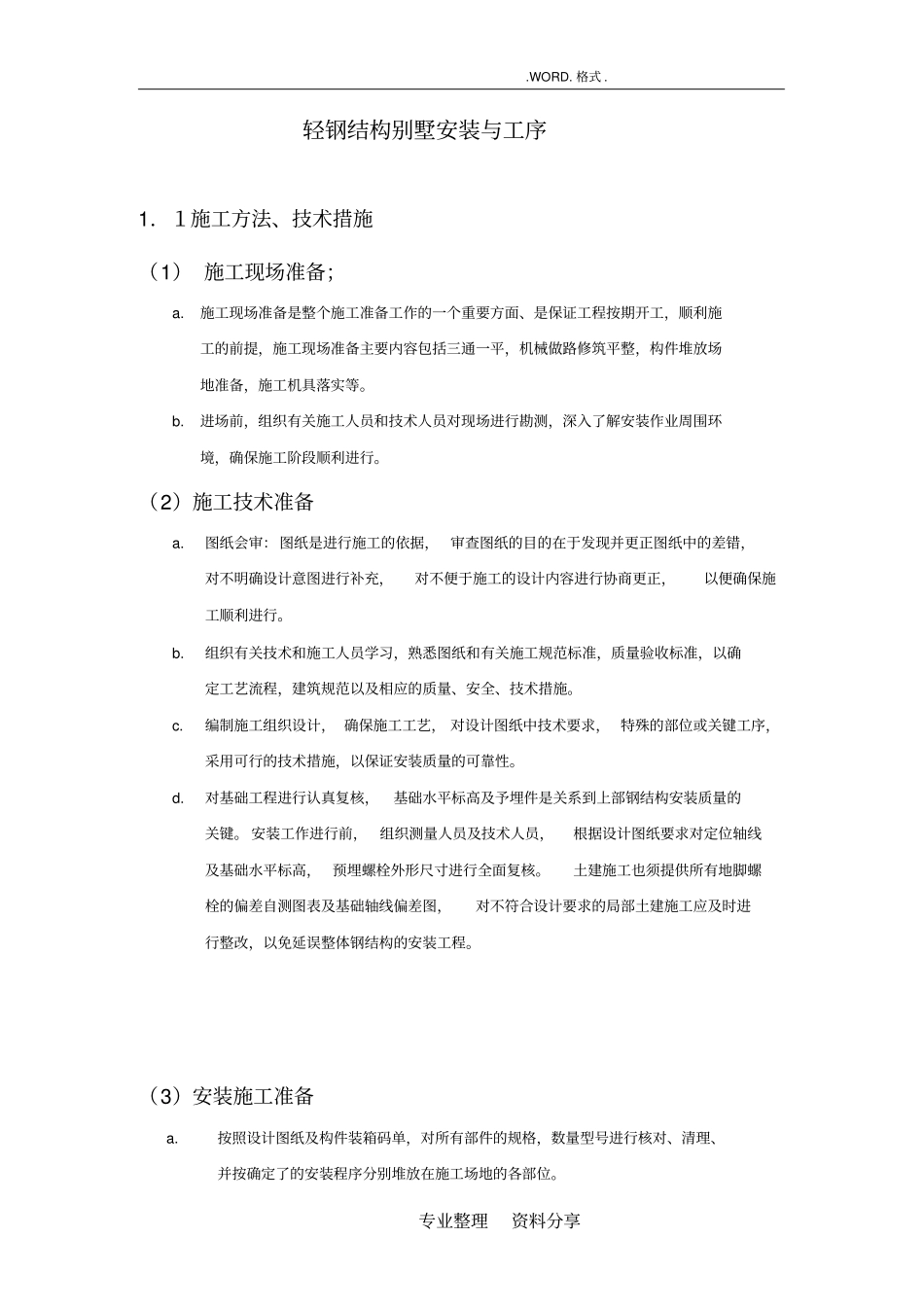

专业整理资料分享轻钢结构别墅安装与工序1.1施工方法、技术措施(1) 施工现场准备;a
施工现场准备是整个施工准备工作的一个重要方面、是保证工程按期开工,顺利施工的前提,施工现场准备主要内容包括三通一平,机械做路修筑平整,构件堆放场地准备,施工机具落实等
进场前,组织有关施工人员和技术人员对现场进行勘测,深入了解安装作业周围环境,确保施工阶段顺利进行
(2)施工技术准备a
图纸会审:图纸是进行施工的依据, 审查图纸的目的在于发现并更正图纸中的差错,对不明确设计意图进行补充,对不便于施工的设计内容进行协商更正,以便确保施工顺利进行
组织有关技术和施工人员学习,熟悉图纸和有关施工规范标准,质量验收标准,以确定工艺流程,建筑规范以及相应的质量、安全、技术措施
编制施工组织设计, 确保施工工艺, 对设计图纸中技术要求, 特殊的部位或关键工序,采用可行的技术措施,以保证安装质量的可靠性
对基础工程进行认真复核,基础水平标高及予埋件是关系到上部钢结构安装质量的关键
安装工作进行前,组织测量人员及技术人员,根据设计图纸要求对定位轴线及基础水平标高, 预埋螺栓外形尺寸进行全面复核
土建施工也须提供所有地脚螺栓的偏差自测图表及基础轴线偏差图,对不符合设计要求的局部土建施工应及时进行整改,以免延误整体钢结构的安装工程
(3)安装施工准备a
按照设计图纸及构件装箱码单,对所有部件的规格,数量型号进行核对、清理、并按确定了的安装程序分别堆放在施工场地的各部位
专业整理资料分享b
施工人员对构件的不同截面以及基础面,分别弹出中心线, 便于安装时对垂直度、直线度的技术质量控制
对轻钢龙骨按规格堆放

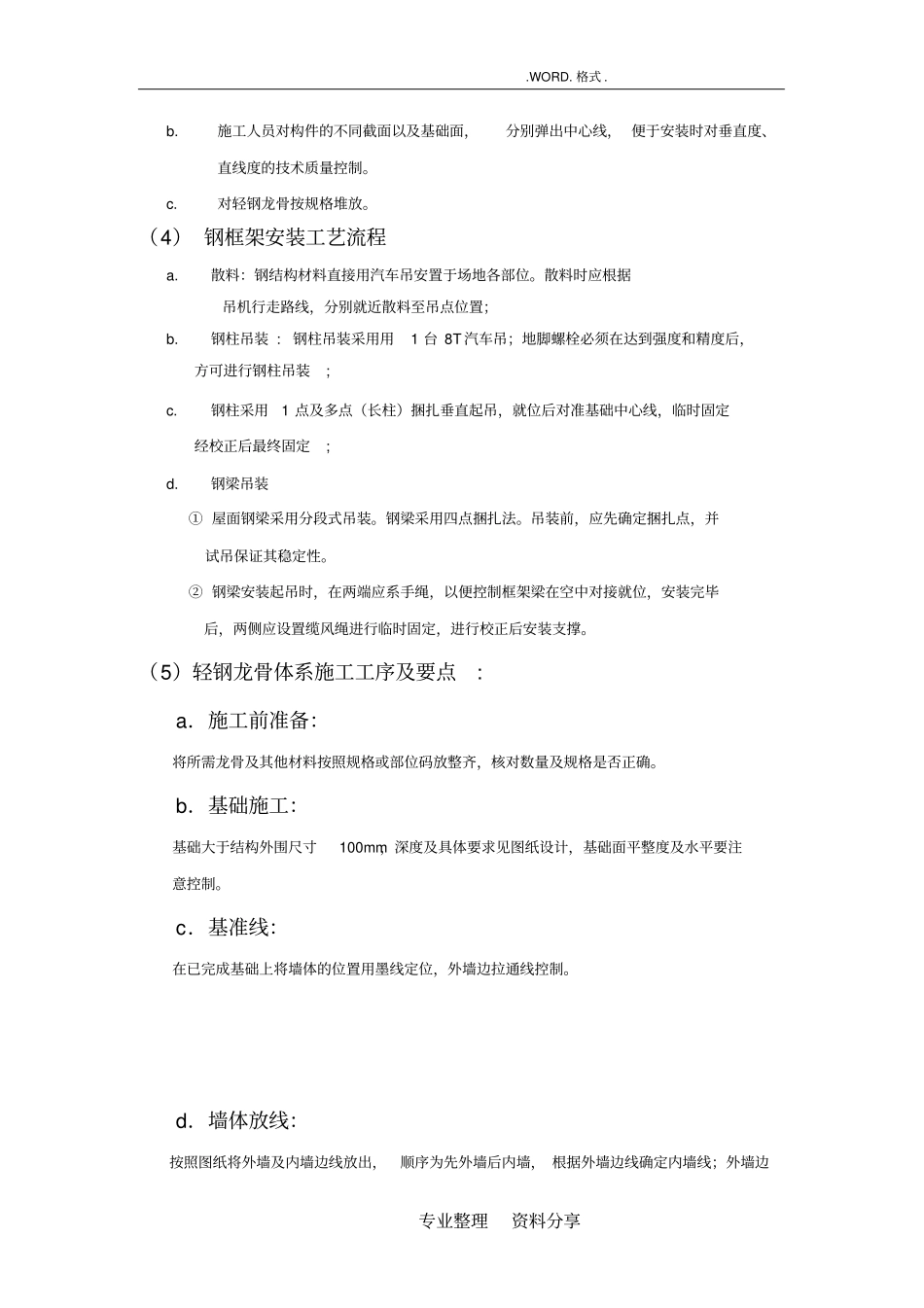

(4) 钢框架安装工艺流程a
散料:钢结构材料直接用汽车吊安置于场地各部位
散料时应根据吊机行走路线,分别就近散料至吊点位置;b
