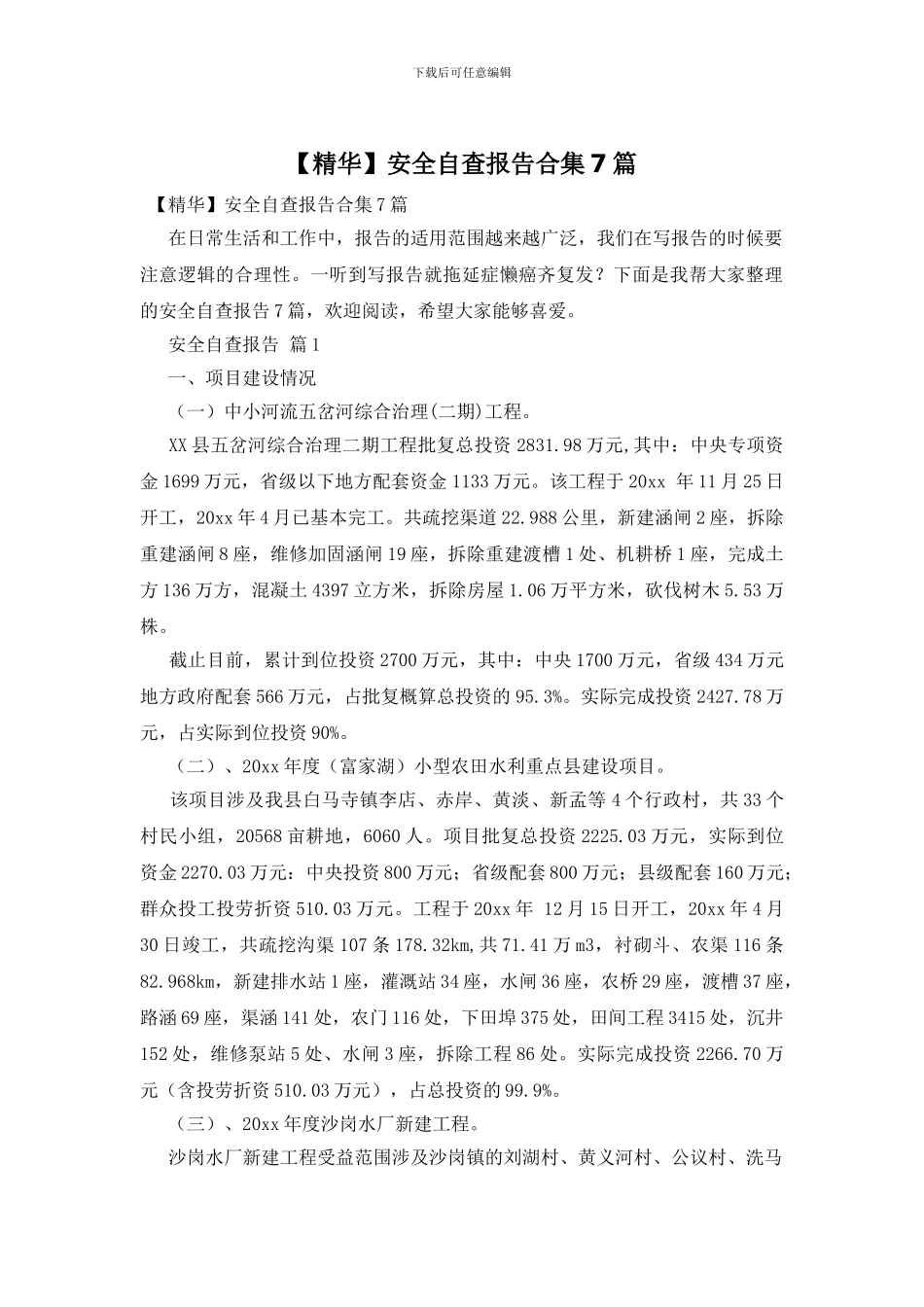

下载后可任意编辑【精华】安全自查报告合集 7 篇 【精华】安全自查报告合集 7 篇 在日常生活和工作中,报告的适用范围越来越广泛,我们在写报告的时候要注意逻辑的合理性。一听到写报告就拖延症懒癌齐复发?下面是我帮大家整理的安全自查报告 7 篇,欢迎阅读,希望大家能够喜爱。 安全自查报告 篇 1 一、项目建设情况 (一)中小河流五岔河综合治理(二期)工程。 XX 县五岔河综合治理二期工程批复总投资 2831.98 万元,其中:中央专项资金 1699 万元,省级以下地方配套资金 1133 万元。该工程于 20xx 年 11 月 25 日开工,20xx 年 4 月已基本完工。共疏挖渠道 22.988 公里,新建涵闸 2 座,拆除重建涵闸 8 座,维修加固涵闸 19 座,拆除重建渡槽 1 处、机耕桥 1 座,完成土方 136 万方,混凝土 4397 立方米,拆除房屋 1.06 万平方米,砍伐树木 5.53 万株。 截止目前,累计到位投资 2700 万元,其中:中央 1700 万元,省级 434 万元地方政府配套 566 万元,占批复概算总投资的 95.3%。实际完成投资 2427.78 万元,占实际到位投资 90%。 (二)、20xx 年度(富家湖)小型农田水利重点县建设项目。 该项目涉及我县白马寺镇李店、赤岸、黄淡、新孟等 4 个行政村,共 33 个村民小组,20568 亩耕地,6060 人。项目批复总投资 2225.03 万元,实际到位资金 2270.03 万元:中央投资 800 万元;省级配套 800 万元;县级配套 160 万元;群众投工投劳折资 510.03 万元。工程于 20xx 年 12 月 15 日开工,20xx 年 4 月30 日竣工,共疏挖沟渠 107 条 178.32km,共 71.41 万 m3,衬砌斗、农渠 116 条82.968km,新建排水站 1 座,灌溉站 34 座,水闸 36 座,农桥 29 座,渡槽 37 座,路涵 69 座,渠涵 141 处,农门 116 处,下田埠 375 处,田间工程 3415 处,沉井 152 处,维修泵站 5 处、水闸 3 座,拆除工程 86 处。实际完成投资 2266.70 万元(含投劳折资 510.03 万元),占总投资的 99.9%。 (三)、20xx 年度沙岗水厂新建工程。 沙岗水厂新建工程受益范围涉及沙岗镇的刘湖村、黄义河村、公议村、洗马下载后可任意编辑村、中桥村、西河村、中岭村、林市村、东岳村、东津村、丁堤村、丁垸村、方乐寺村、潘垸村、九甲湖村、李公垸村、白鹭湖村、彭家台村、吴兴渊村、玉台村、芦背湖渔场、沙岗村、中堤村、黄剅渔场、...
