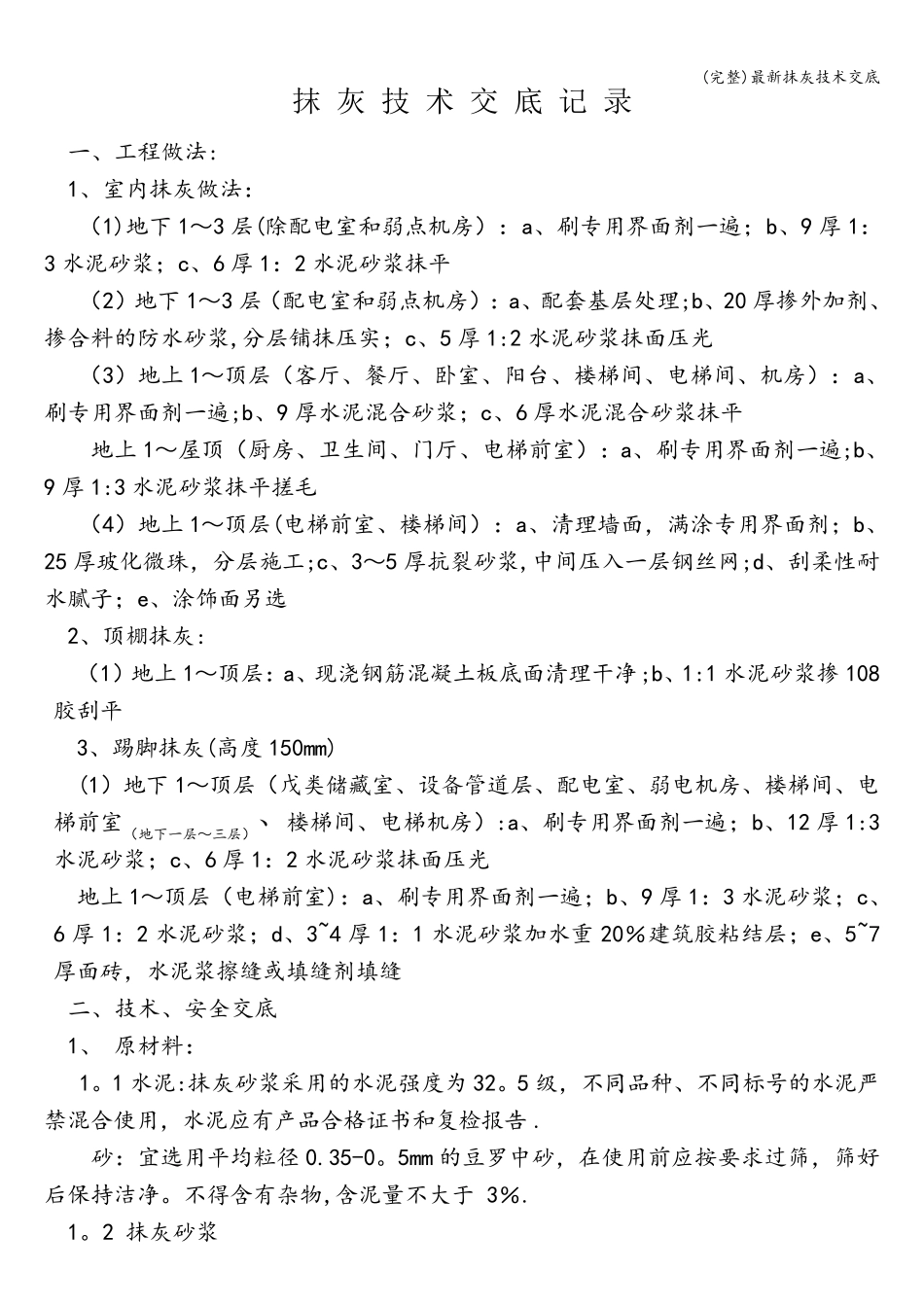

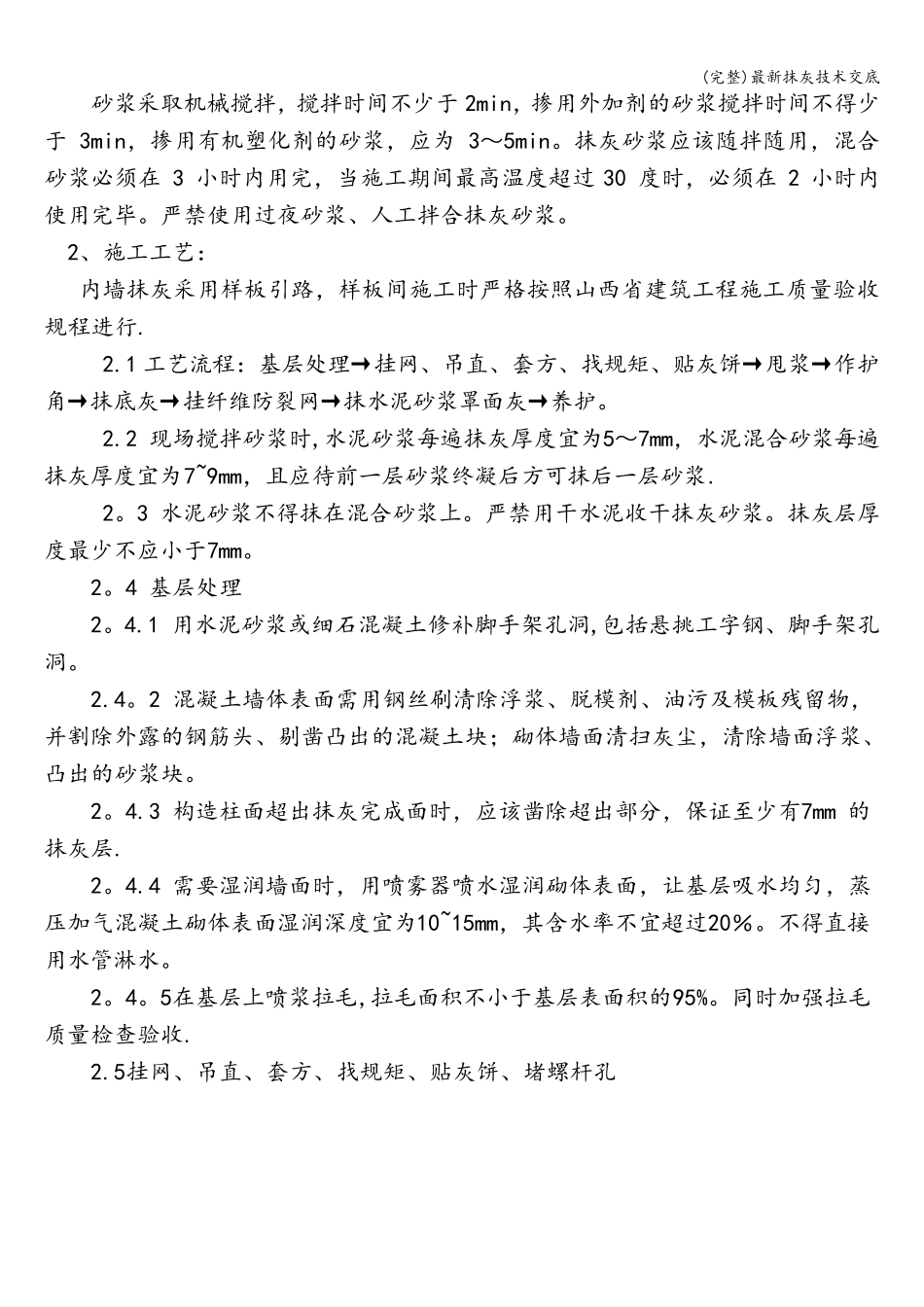

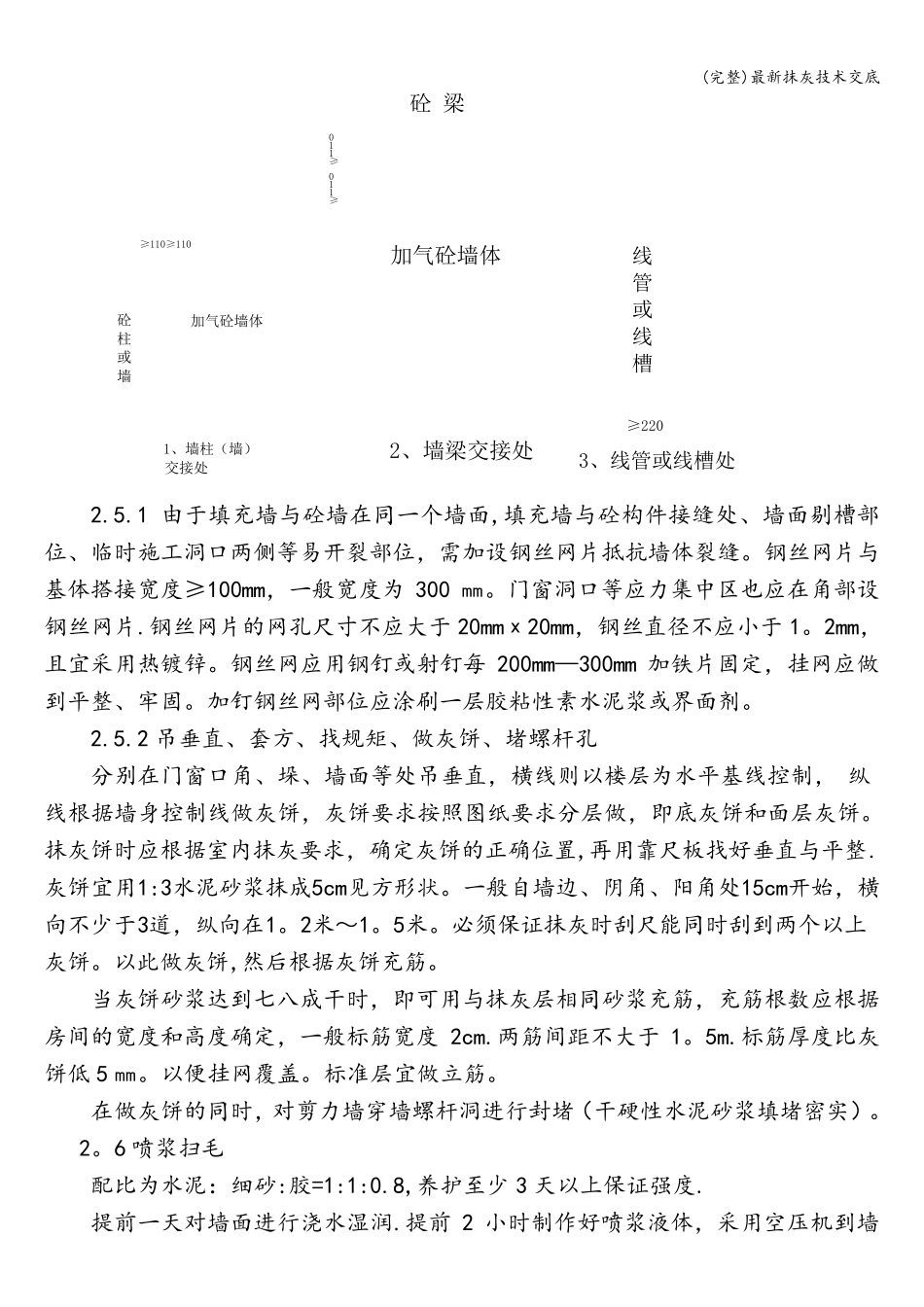

(完整)最新抹灰技术交底 抹 灰 技 术 交 底 记 录 一、工程做法: 1、室内抹灰做法: (1)地下 1~3 层(除配电室和弱点机房):a、刷专用界面剂一遍;b、9 厚 1:3 水泥砂浆;c、6 厚 1:2 水泥砂浆抹平 (2)地下 1~3 层(配电室和弱点机房):a、配套基层处理;b、20 厚掺外加剂、掺合料的防水砂浆,分层铺抹压实;c、5 厚 1:2 水泥砂浆抹面压光 (3)地上 1~顶层(客厅、餐厅、卧室、阳台、楼梯间、电梯间、机房):a、刷专用界面剂一遍;b、9 厚水泥混合砂浆;c、6 厚水泥混合砂浆抹平 地上 1~屋顶(厨房、卫生间、门厅、电梯前室):a、刷专用界面剂一遍;b、9 厚 1:3 水泥砂浆抹平搓毛 (4)地上 1~顶层(电梯前室、楼梯间):a、清理墙面,满涂专用界面剂;b、25 厚玻化微珠,分层施工;c、3~5 厚抗裂砂浆,中间压入一层钢丝网;d、刮柔性耐水腻子;e、涂饰面另选 2、顶棚抹灰: (1)地上 1~顶层:a、现浇钢筋混凝土板底面清理干净;b、1:1 水泥砂浆掺 108胶刮平 3、踢脚抹灰(高度 150mm) (1)地下 1~顶层(戊类储藏室、设备管道层、配电室、弱电机房、楼梯间、电梯前室(地下一层~三层)、楼梯间、电梯机房):a、刷专用界面剂一遍;b、12 厚 1:3水泥砂浆;c、6 厚 1:2 水泥砂浆抹面压光 地上 1~顶层(电梯前室):a、刷专用界面剂一遍;b、9 厚 1:3 水泥砂浆;c、6 厚 1:2 水泥砂浆;d、3~4 厚 1:1 水泥砂浆加水重20%建筑胶粘结层;e、5~7厚面砖,水泥浆擦缝或填缝剂填缝 二、技术、安全交底 1、 原材料: 1。1 水泥:抹灰砂浆采用的水泥强度为32。5 级,不同品种、不同标号的水泥严禁 混合使 用,水泥应 有 产 品合格 证 书 和复 检 报 告 . 砂:宜 选用平均 粒 径 0.35-0。5mm 的豆 罗 中砂,在 使 用前应 按 要 求 过 筛 ,筛 好后 保 持 洁 净。不得 含 有 杂 物 ,含 泥量 不大 于 3%. 1。2 抹灰砂浆 (完整)最新抹灰技术交底 砂浆采取机械搅拌,搅拌时间不少于2min,掺用外加剂的砂浆搅拌时间不得少于 3min,掺用有机塑化剂的砂浆,应为 3~5min。抹灰砂浆应该随拌随用,混合砂浆必须在 3 小时内用完,当施工期间最高温度超过 30 度时,必须在2 小时内使用完毕。严禁使用过夜砂浆、人工拌合抹灰砂浆。 2、施工工艺: 内墙抹灰采用样板引路,样板间施工时严格按照山西省建筑工程施工质量验收规程进...
