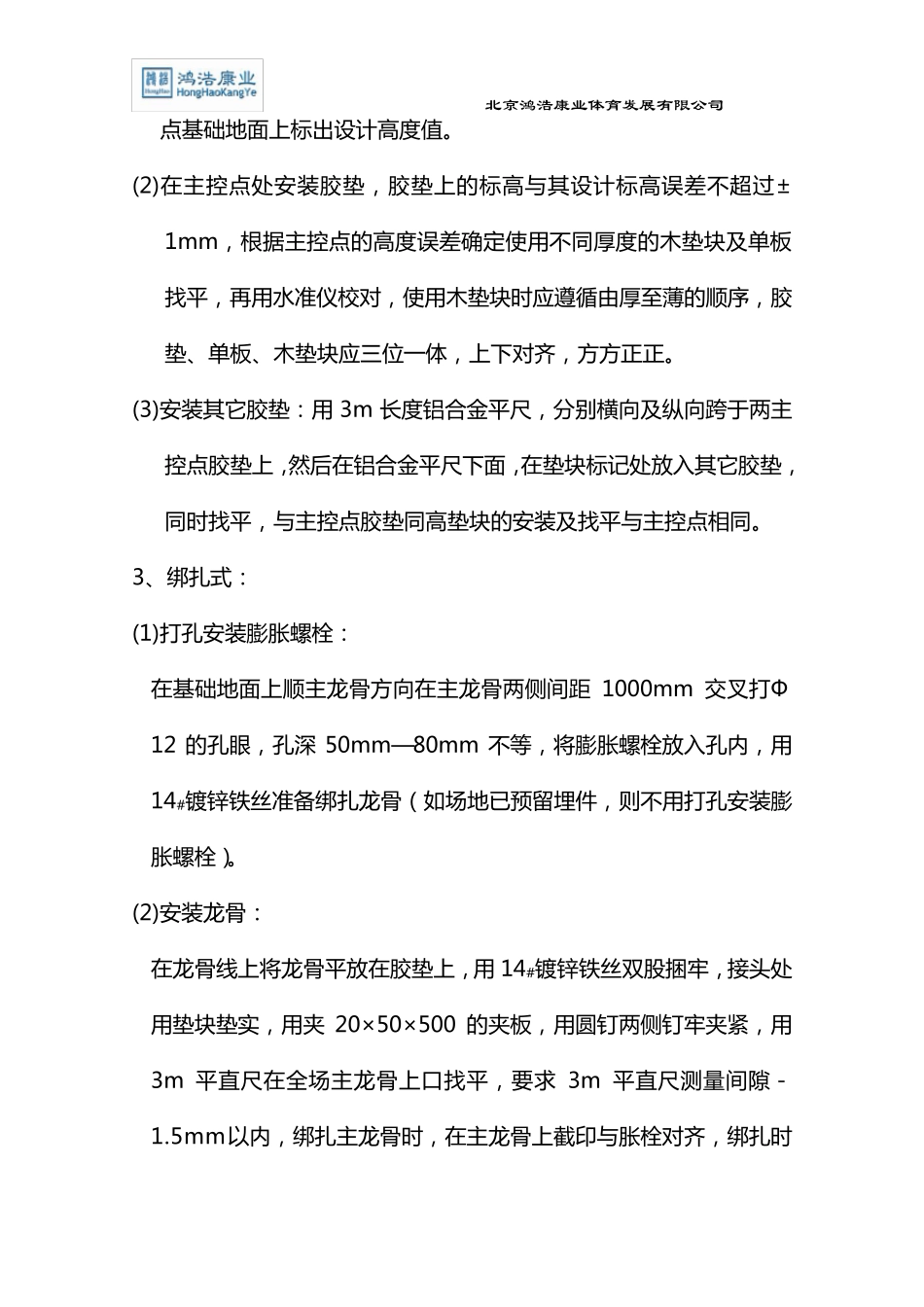

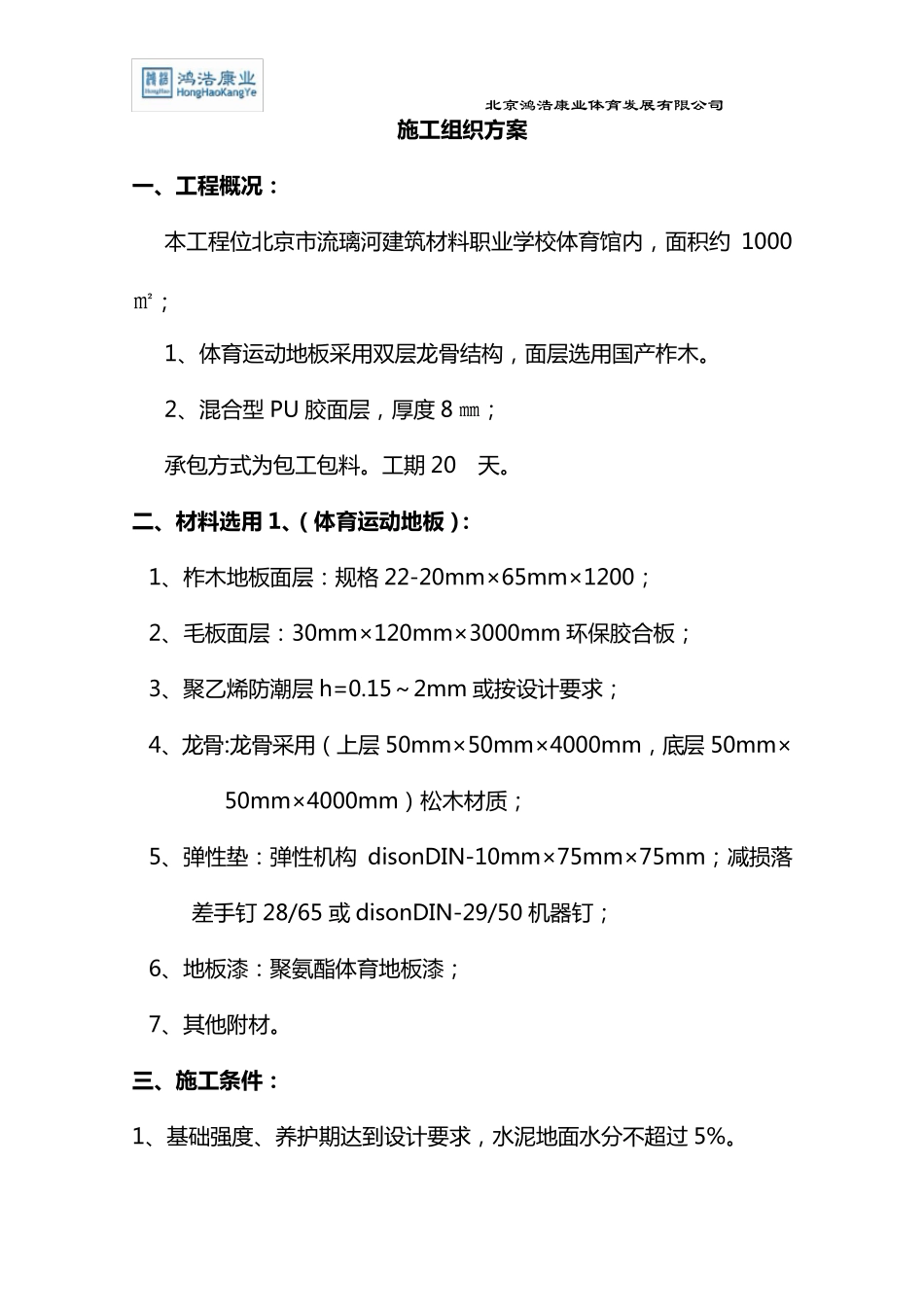

北京鸿浩康业体育发展有限公司 施 工 组 织 方 案 一 、工 程概况: 本 工 程 位 北 京 市 流 璃 河 建 筑 材 料 职 业 学 校 体 育 馆 内 , 面 积 约1000 ㎡; 1、体 育 运 动 地 板 采 用 双 层 龙 骨 结 构 , 面 层 选 用 国 产 柞 木 。 2、混 合 型 PU 胶 面 层 , 厚 度 8 ㎜; 承 包 方 式 为 包 工 包 料 。 工 期 20 天 。 二、材料选用 1、(体育运动地板): 1、柞 木 地 板 面 层 : 规 格 22-20mm×65mm×1200; 2、毛 板 面 层 : 30mm×120mm×3000mm 环 保 胶 合 板 ; 3、聚 乙 烯 防 潮 层 h=0.15~ 2mm 或 按 设 计 要 求 ; 4、龙 骨 :龙 骨 采 用 ( 上 层 50mm×50mm×4000mm, 底 层 50mm×50mm×4000mm) 松 木 材 质 ; 5、弹 性 垫 : 弹 性 机 构disonDIN-10mm×75mm×75mm; 减 损 落差 手 钉 28/65 或 disonDIN-29/50 机 器 钉 ; 6、地 板 漆 : 聚 氨 酯 体 育 地 板 漆 ; 7、其 他 附 材 。 三、施 工 条件: 1、基 础 强 度 、养 护 期 达 到 设 计 要 求 , 水 泥 地 面 水 分 不 超 过 5%。 北京鸿浩康业体育发展有限公司 2、砼、装修湿作业、暖通、消防等可能引起潮湿隐患的工序已做完相应的通水、闭水试验或施工验收完毕,施工现场地面干燥平整,3m范围内不整度控制在 3mm 之内。 3、室内空气相对湿度与场馆使用时所预测基本相同。 4、室内装饰棚、电气、灯光等工程完工,门窗安装完毕,具备施工条件,避免交叉作业,造成木地板影响。 四 、机具准备: 水平仪、水平管、铅垂、3m 杠尺、电锤、手电钻、砂带打磨机、边缘打磨机、抛光机、吸尘器、喷漆机、油工、木工、手使工具、手提电刨、手提高速切割锯、空气压缩机。 五、施工工艺 1、画龙骨及垫 块 位 置 线 : (1) 将 场地清 理 干净 以 后 ,找 出 场地中 心 点 ,并 确 定 地场中 心 线 ,在宽度方 向 画出x 轴 ,在长 度方 向 画出y 轴 。沿y 轴 从 中 心 向 两 侧 按400mm 间 距 等距 离 画 x 轴 平行 线 ,即 为 主 龙骨线 ,并 做一 般 标 记 。 (3)从 场地中 心 点 向 四 周 按3000mm 间 距 等距 离 画 x 轴 的平行 线 ,其...
