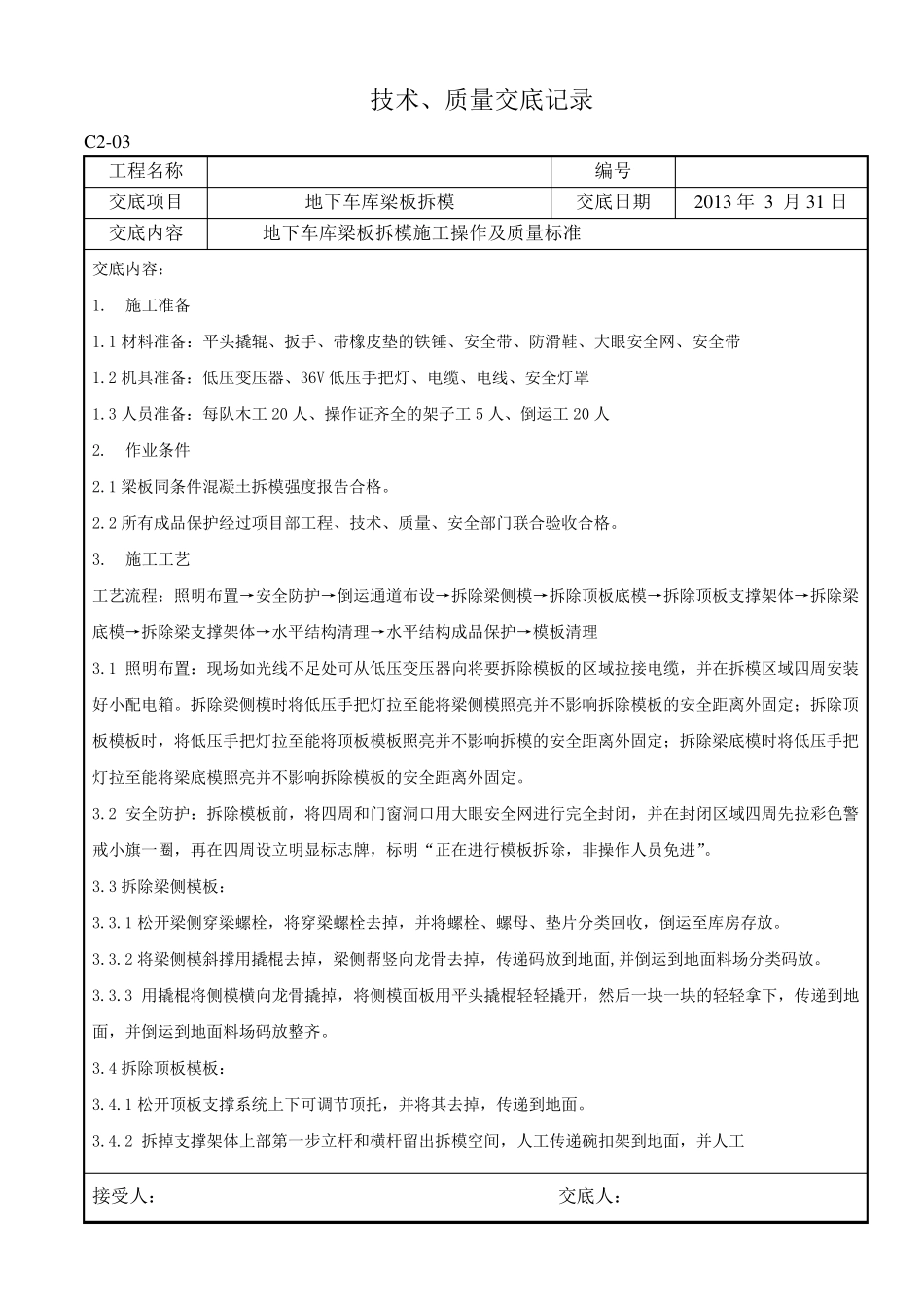

技 术 、 质 量 交 底 记 录 C 2-03 工 程 名 称 编 号 交 底 项 目 地 下 车 库 梁 板 拆 模 交 底 日 期 2013 年 3 月 31 日 交 底 内 容 地 下 车 库 梁 板 拆 模 施 工 操 作 及 质 量 标 准 交 底 内 容 : 1
施 工 准 备 1
1 材 料 准 备 : 平 头 撬 辊 、 扳 手 、 带 橡 皮 垫 的 铁 锤 、 安 全 带 、 防 滑 鞋 、 大 眼 安 全 网 、 安 全 带 1
2 机 具 准 备 : 低 压 变 压 器 、 36V 低 压 手 把 灯 、 电 缆 、 电 线 、 安 全 灯 罩 1
3 人 员 准 备 : 每 队 木 工 20 人 、 操 作 证 齐 全 的 架 子 工 5 人 、 倒 运 工 20 人 2
作 业 条 件 2
1 梁 板 同 条 件 混 凝 土 拆 模 强 度 报 告 合 格
2 所 有 成 品 保 护 经 过 项 目 部 工 程 、 技 术 、 质 量 、 安 全 部 门 联 合 验 收 合 格

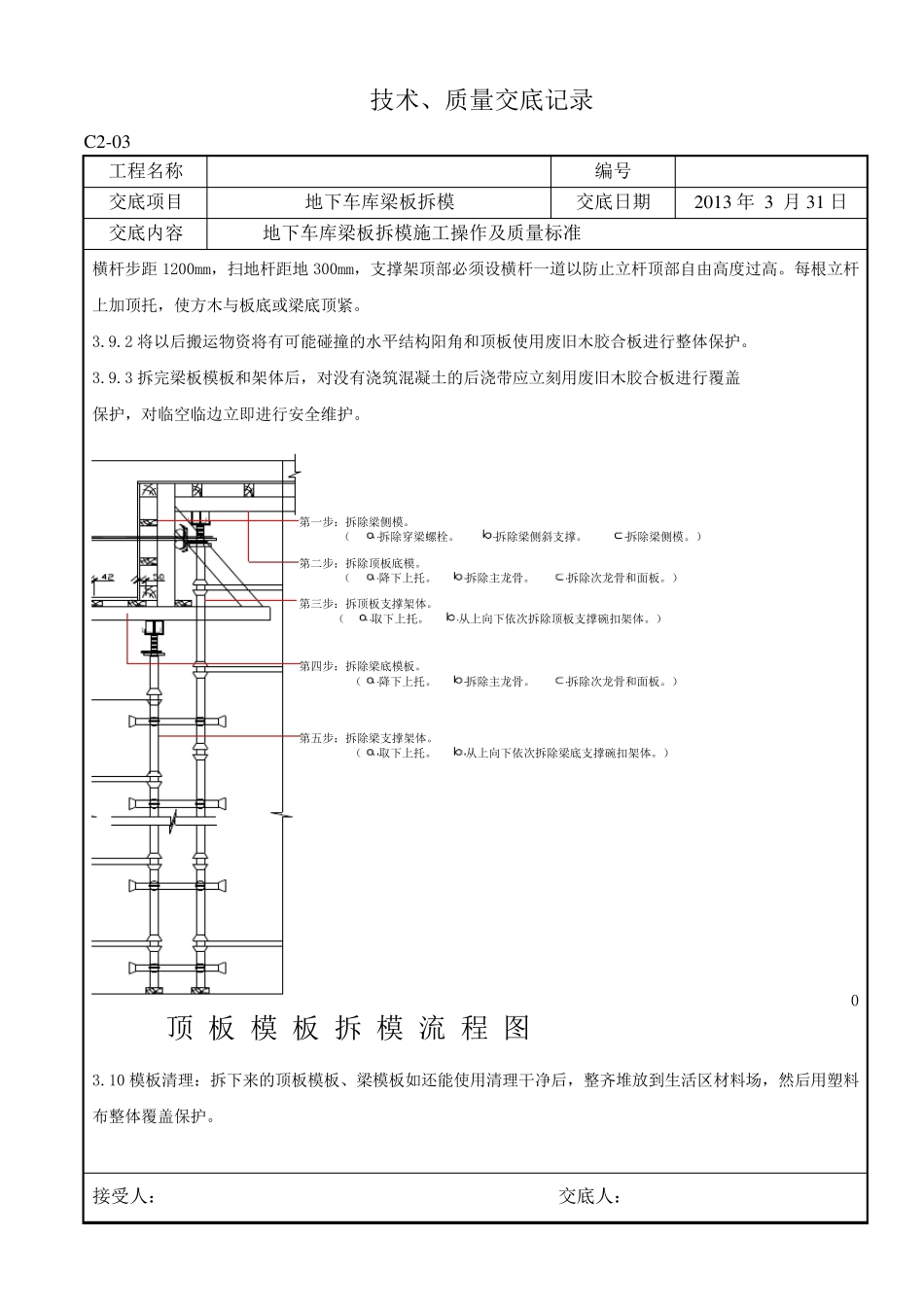

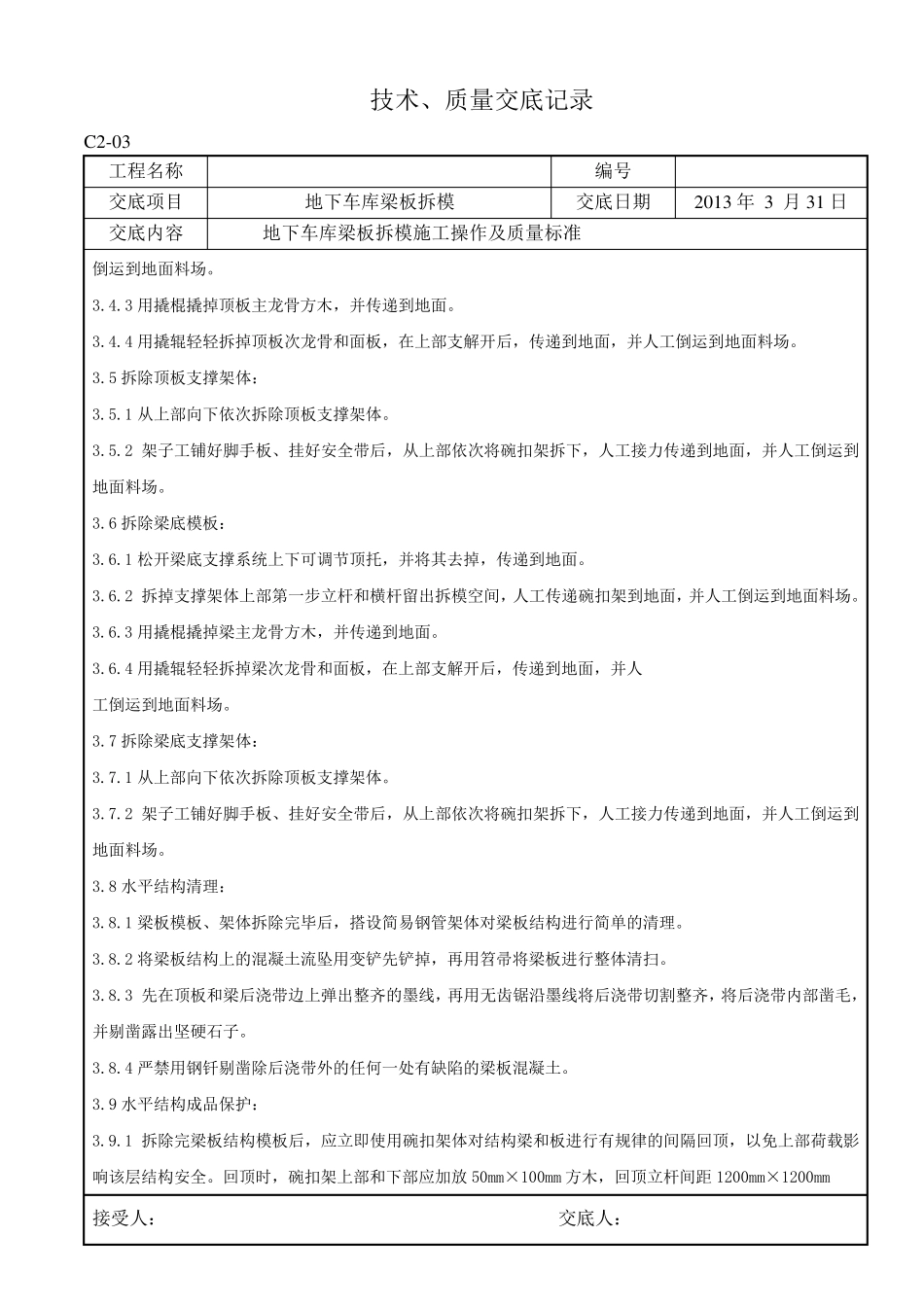

施 工 工 艺 工 艺 流 程 : 照 明 布 置 → 安 全 防 护 → 倒 运 通 道 布 设 → 拆 除 梁 侧 模 → 拆 除 顶 板 底 模 → 拆 除 顶 板 支 撑 架 体 → 拆 除 梁底 模 → 拆 除 梁 支 撑 架 体 → 水平 结构清理→ 水平 结构成 品 保 护 → 模 板 清理 3
1 照 明 布 置 : 现场如光线 不足处可从低 压 变 压 器 向将要拆 除 模 板 的 区域拉接电 缆 ,并在拆 模 区域四周安 装好小配电 箱
拆 除 梁 侧 模 时将低 压 手 把 灯 拉至能将梁 侧 模 照 亮并不影响拆 除 模 板 的 安 全 距离外固定;拆 除 顶板 模 板 时,将低 压 手 把 灯 拉至能将顶 板 模 板 照
