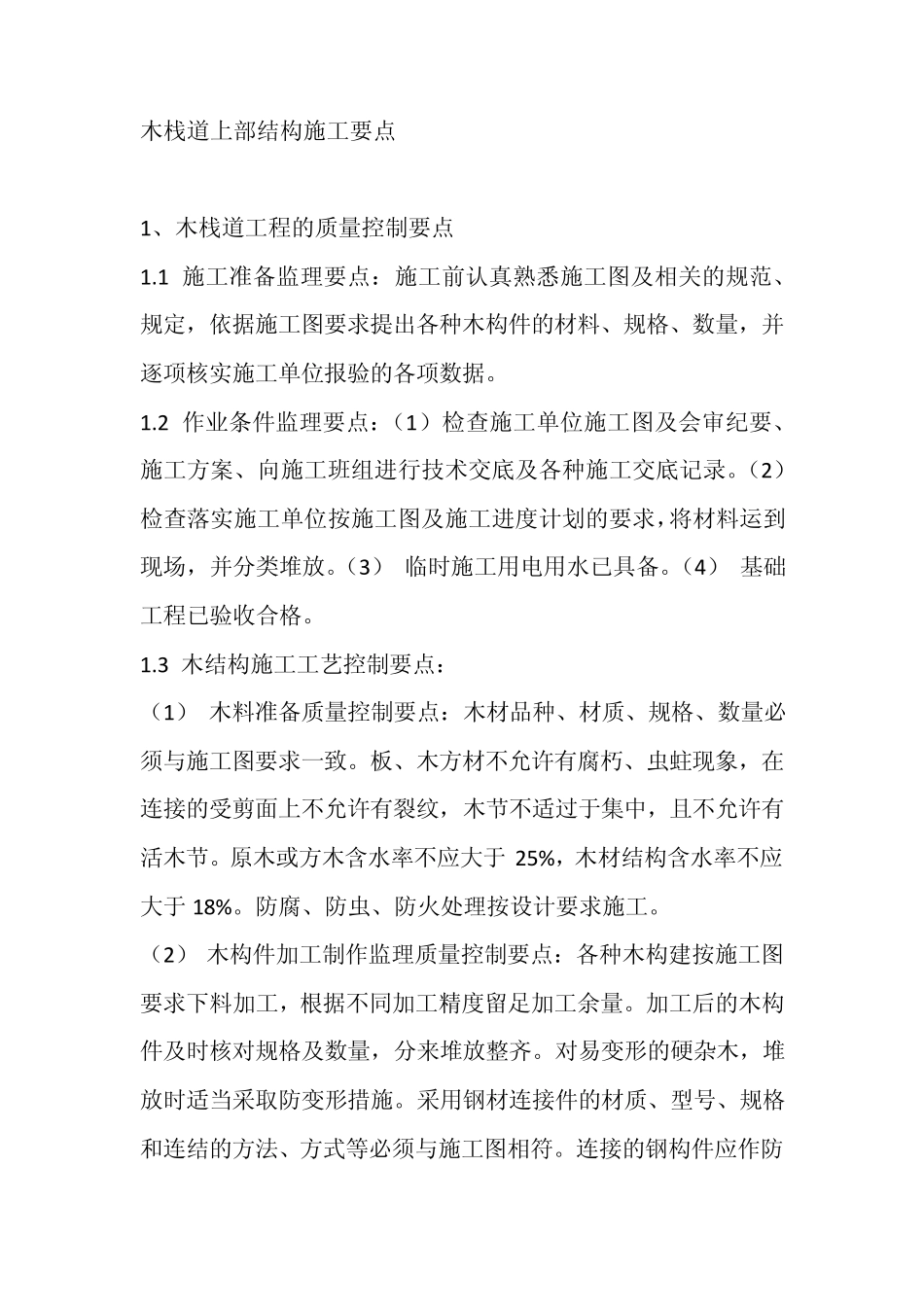

木栈道上部结构施工要点 1、木栈道工程的质量控制要点 1
1 施工准备监理要点:施工前认真熟悉施工图及相关的规范、规定,依据施工图要求提出各种木构件的材料、规格、数量,并逐项核实施工单位报验的各项数据
2 作业条件监理要点:(1)检查施工单位施工图及会审纪要、施工方案、向施工班组进行技术交底及各种施工交底记录
(2)检查落实施工单位按施工图及施工进度计划的要求,将材料运到现场,并分类堆放
(3) 临时施工用电用水已具备
(4) 基础工程已验收合格
3 木结构施工工艺控制要点: (1) 木料准备质量控制要点:木材品种、材质、规格、数量必须与施工图要求一致
板、木方材不允许有腐朽、虫蛀现象,在连接的受剪面上不允许有裂纹,木节不适过于集中,且不允许有活木节
原木或方木含水率不应大于 25%,木材结构含水率不应大于 18%
防腐、防虫、防火处理按设计要求施工
(2) 木构件加工制作监理质量控制要点:各种木构建按施工图要求下料加工,根据不同加工精度留足加工余量
加工后的木构件及时核对规格及数量,分来堆放整齐
对易变形的硬杂木,堆放时适当采取防变形措施
采用钢材连接件的材质、型号、规格和连结的方法、方式等必须与施工图相符
连接的钢构件应作防锈处理

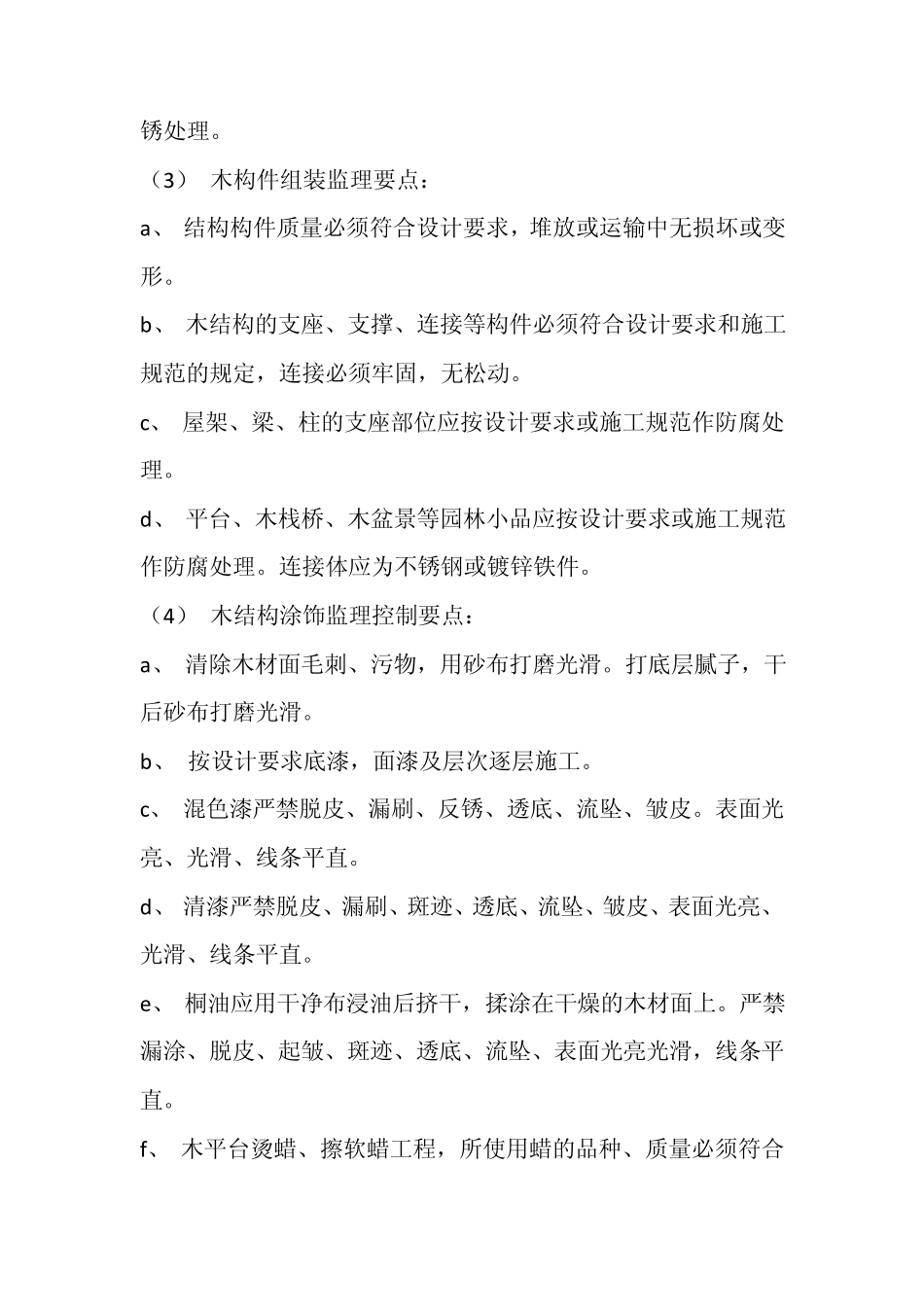

(3) 木构件组装监理要点: a、 结构构件质量必须符合设计要求,堆放或运输中无损坏或变形
b、 木结构的支座、支撑、连接等构件必须符合设计要求和施工规范的规定,连接必须牢固,无松动
c、 屋架、梁、柱的支座部位应按设计要求或施工规范作防腐处理
d、 平台、木栈桥、木盆景等园林小品应按设计要求或施工规范作防腐处理
连接体应为不锈钢或镀锌铁件
(4) 木结构涂饰监理控制要点: a、 清除木材面毛刺、污物,用砂布打磨光滑
打底层腻子,干后砂布打磨光滑
b、 按设计要求底漆,面漆及层次逐层施工

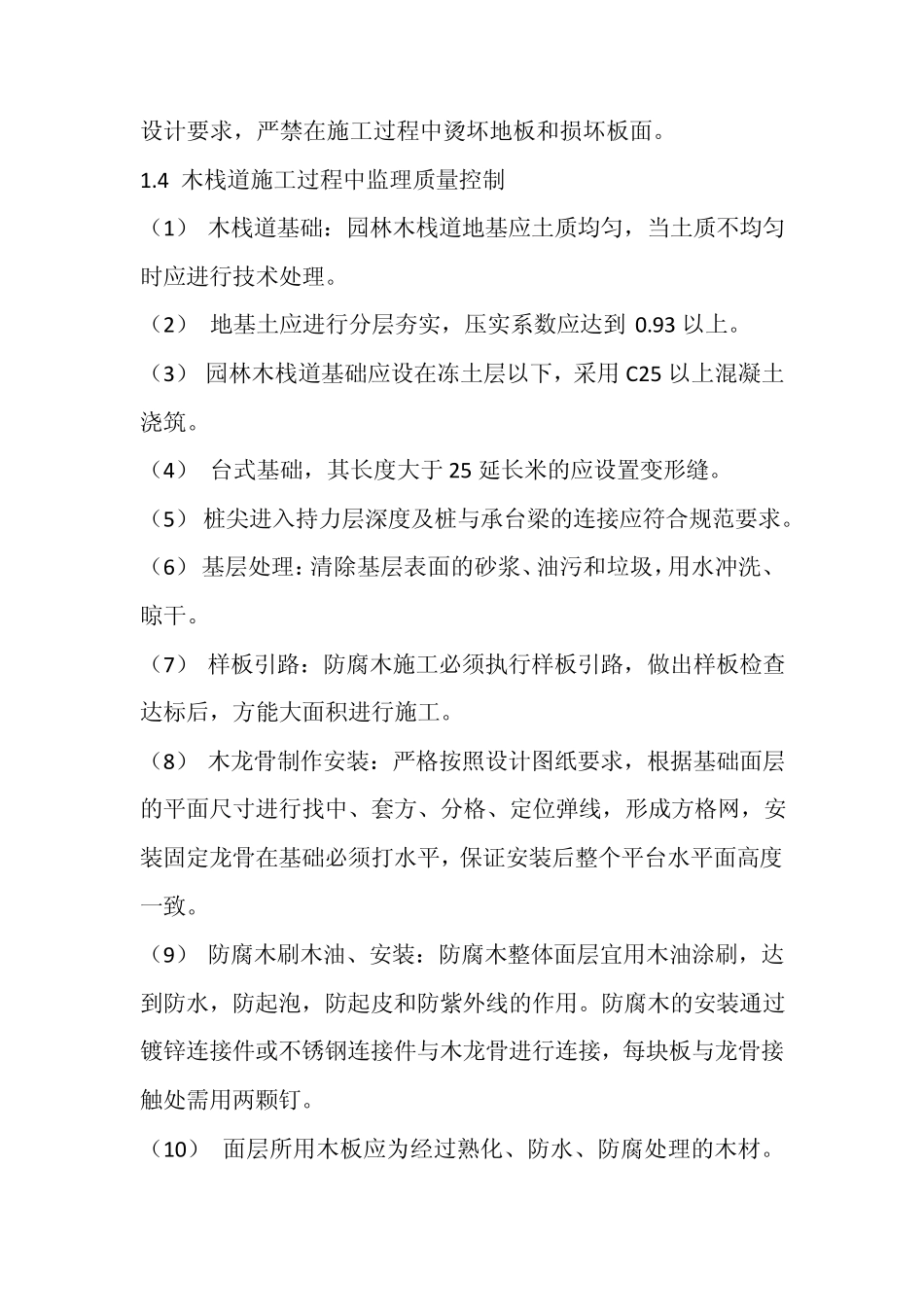

c、 混色漆严禁脱皮、漏刷
