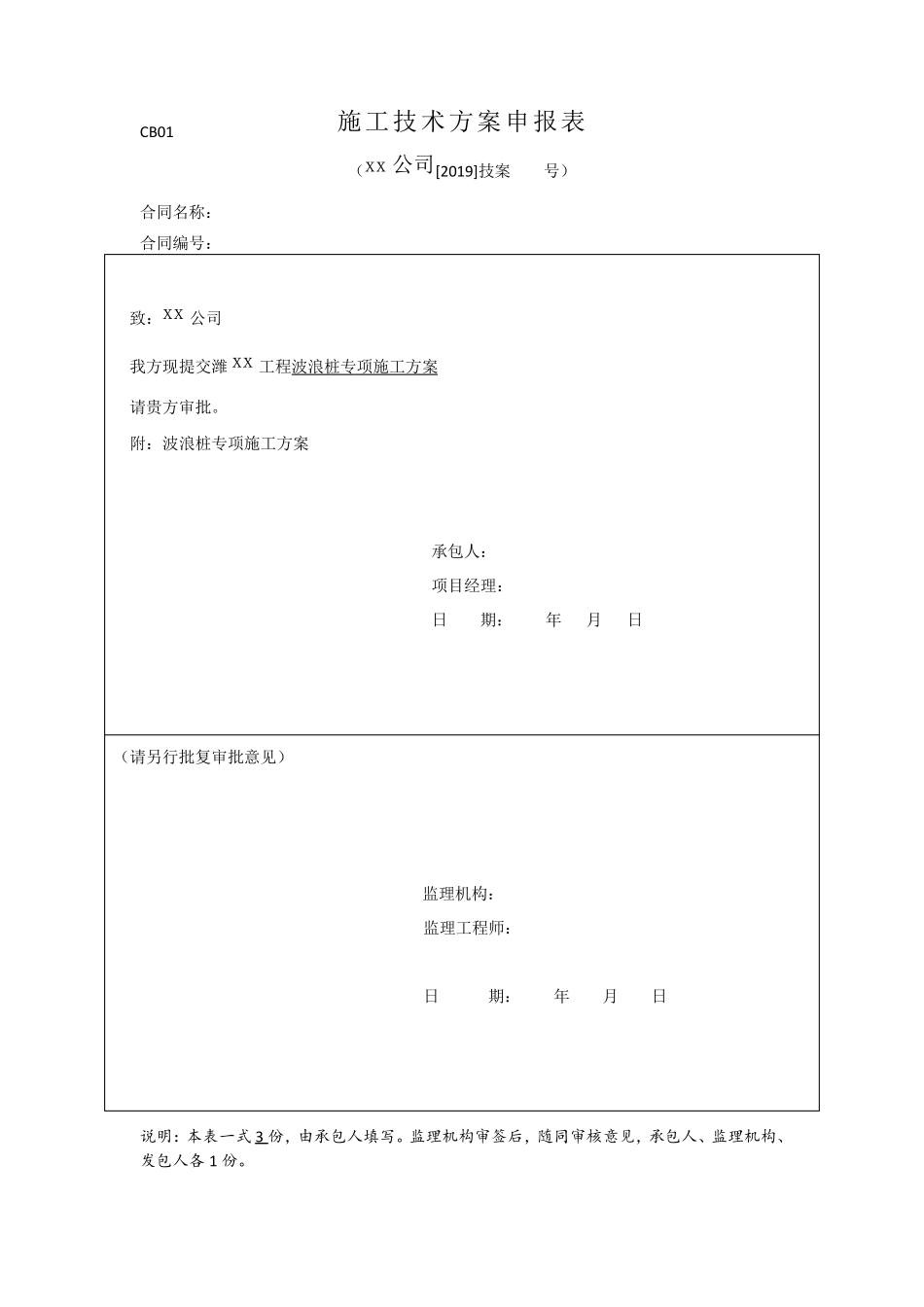

CB01 施工技术方案申报表 (xx 公司[2019]技案 号) 合同名称: 合同编号: 致:xx 公司 我方现提交潍xx 工程波浪桩专项施工方案 请贵方审批
附:波浪桩专项施工方案 承包人: 项目经理: 日 期: 年 月 日 (请另行批复审批意见) 监理机构: 监理工程师: 日 期: 年 月 日 说明:本表一式3 份,由承包人填写
监理机构审签后,随同审核意见,承包人、监理机构、发包人各 1 份
波 浪 桩 专 项 施 工 方 案 一 、 施 工 平 面 布 置 1、 施 工 平 面 布 置 原 则 保 证 目 前 交 通 的 畅 通 和 满 足 材 料 运 输 方 便 ; 符 合 施 工 流 程 及分 段 施 工 要 求 , 减 少 各 施 工 区 之 间 和 施 工 机 械 开 行 及 道 路 施 工 等方 面 干 扰 ;各 种 生 产 设 施 便 于 工 人 的 生 产 开 展 ,且 满 足 安 全 防 火 ,劳 动 保 护 的 要 求
2、 施 工 平 面 布 置 内 容 布 置 内 容 包 括 临 时 办 公 室 、 厕 所 、 食 堂 、 施 工 便 道 、 水 电 布置 、 堆 场 及 制 作 场 等
临 时 办 公 室 、 宿 舍 :现 场 临 时 施 工 办 公 室 , 职 工 宿 舍 , 现 场搭 设 临 时 装 配 房 , 可 以 搭 设 在 现 场 空 地 上 , 以 不 影 响 施 工 为 准
二 、 机 械 设 备 、 计 量 器 具 配 备 1、 主 要 机 械 设 备 选 择 拟 选 用 一 台 液 压 振 动 锤打桩 设 备 (附带动 力站)及 一 台 振 动锤打桩 机 设 备 进行 波 浪 桩 桩 施 工 ; 配 备 25 吨吊机 2 台 , 作 为 现场 的 施 工 配 合 设 备

2、 主 要 机 械 设 备 配
