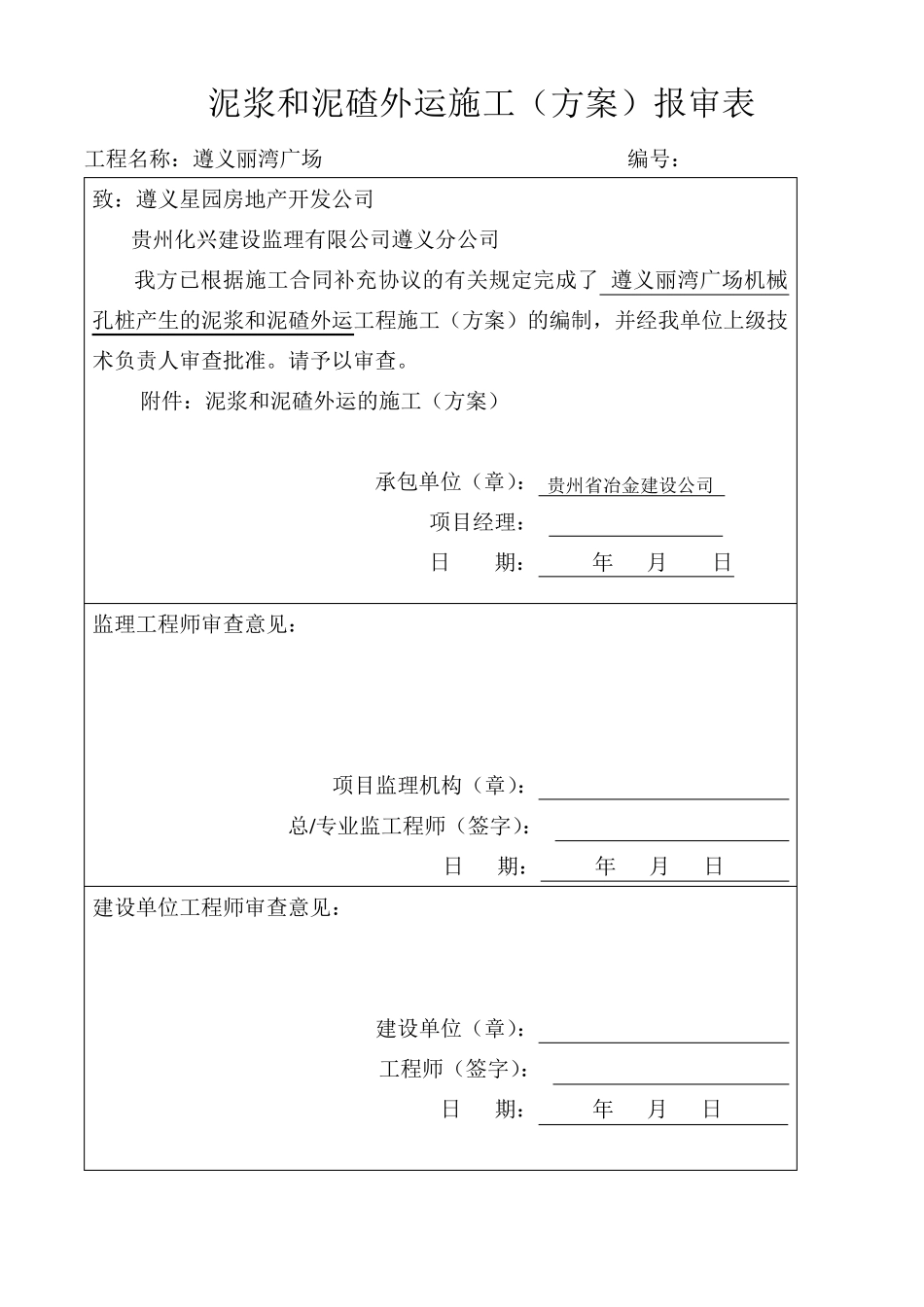

泥浆和泥碴外运施工(方案)报审表 工程名称:遵义丽湾广场 编号: 致:遵义星园房地产开发公司 贵州化兴建设监理有限公司遵义分公司 我方已根据施工合同补充协议的有关规定完成了 遵义丽湾广场机械孔桩产生的泥浆和泥碴外运工程施工(方案)的编制,并经我单位上级技术负责人审查批准。请予以审查。 附件:泥浆和泥碴外运的施工(方案) 承包单位(章): 贵州省冶金建设公司 项目经理: 日 期: 年 月 日 监理工程师审查意见: 项目监理机构(章): 总/专业监工程师(签字): 日 期: 年 月 日 建设单位工程师审查意见: 建设单位(章): 工程师(签字): 日 期: 年 月 日 目 录 一、编制依据 二、工程概况 三、施工机械 四、施工方法 五、施工注意事项 六、安全文明施工措施 泥 浆 和 泥 碴 外 运 施 工 方 案 1、 编 制 依 据 1.1 建 设 施 工 合 同 补 充 协 议 1.2 现 场 实 际 情 况 2 、 工 程 概 况 本 工 程 位 于 北 京 路 及 大 连 路 交 汇 处 原 北 京 路 饭 店 位 置 , 交 通 方 便 。 工 程 设计 为 框 架 剪 力 墙 结 构 , 地 下 室 三 层 , 裙 房 商 用 四 层 , 住 宅 二 十 七 层 。 由 于 地 质情 况 复 杂 , 本 工 程 石 质 不 成 板 块 , 有 白 岩 和 白 云 质 石 灰 岩 , 根 据 钻 探 资 料 , 本工 程 孔 桩 最 深 达57m( 不 含 三 层 底 下 室 高 度 ), 孔 桩 超 出20m 深 度 的 , 人 工 开挖 存 在 极 大 的 安 全 隐 患 , 故 改 为 机 械 冲 孔 桩 。 3 、 施 工 机 械 本 工 程 由 于 工 程 工 期 紧 , 场 地 狭 窄 , 我 公司于 2009 年3 月底 进场 六台冲 孔桩 机 械 , 其中两台属轮胎式自动机 械 , 另外 四 台属手动式机 械 , 钻 头型号分别为 2m 的 两台, 1.6m 的 两台和 1.5m 的 两台。 每台钻 机 配备一台22Kw/时的 直径150 的 泥 浆 泵, 用 于 对孔 桩 对泥 碴 进行冲 洗( 即翻浆 ), 另外 用 一台22Kw/时泥浆 泵进行抽排泥 浆 到泥 浆 车上外 运 。 4 、 施 工 方 法 1、 成 孔 :用 GCF 型正循环钻 机 冲 击成 孔 , 钻 头采用 “十 ...
