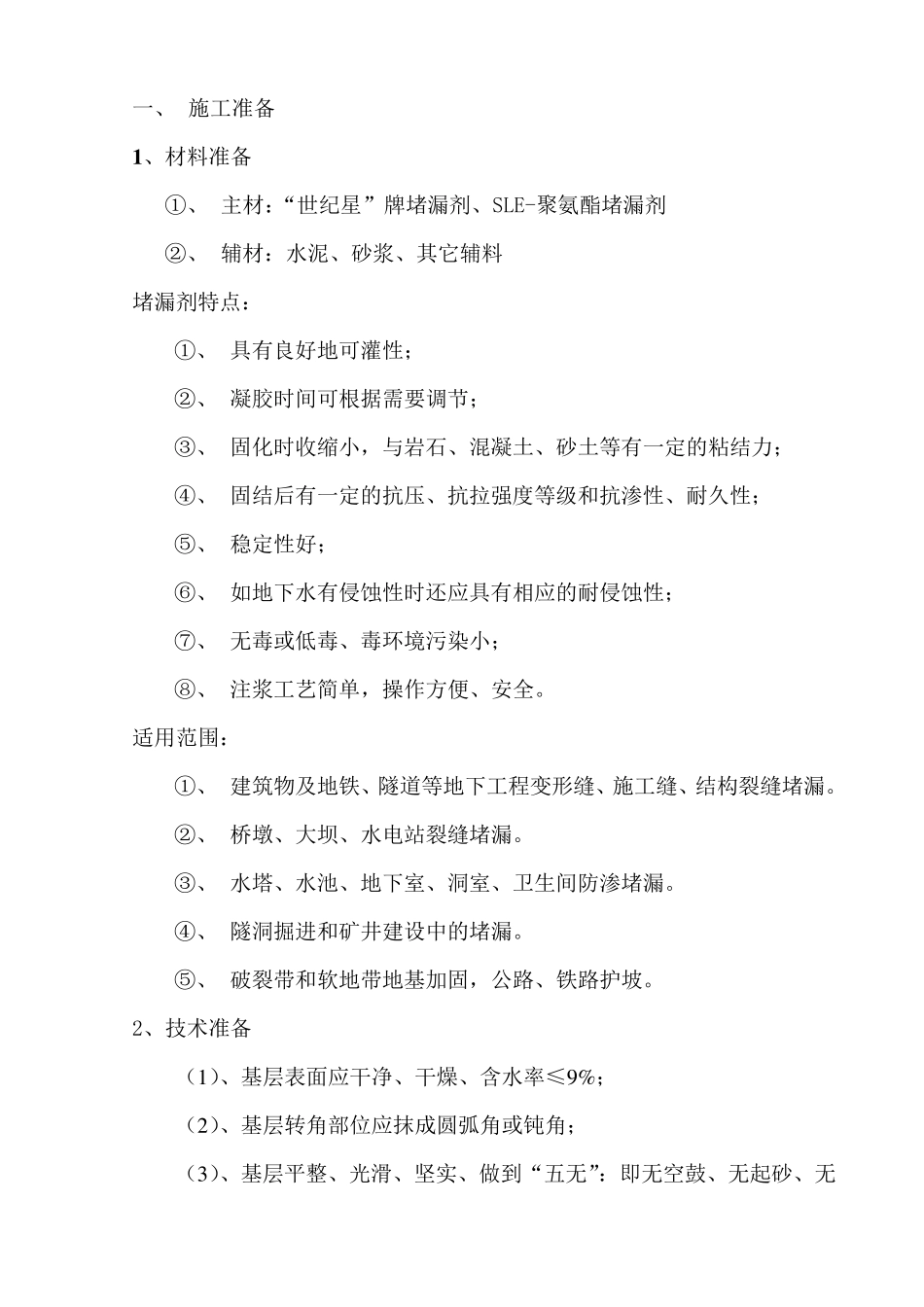

注浆防水工程施工方案 2 0 2 2 年 4 月 2 4 日 一、 施工准备 1 、材料准备 ①、 主材:“世纪星”牌堵漏剂、SLE-聚氨酯堵漏剂 ②、 辅材:水泥、砂浆、其它辅料 堵漏剂特点: ①、 具有良好地可灌性; ②、 凝胶时间可根据需要调节; ③、 固化时收缩小,与岩石、混凝土、砂土等有一定的粘结力; ④、 固结后有一定的抗压、抗拉强度等级和抗渗性、耐久性; ⑤、 稳定性好; ⑥、 如地下水有侵蚀性时还应具有相应的耐侵蚀性; ⑦、 无毒或低毒、毒环境污染小; ⑧、 注浆工艺简单,操作方便、安全
适用范围: ①、 建筑物及地铁、隧道等地下工程变形缝、施工缝、结构裂缝堵漏
②、 桥墩、大坝、水电站裂缝堵漏
③、 水塔、水池、地下室、洞室、卫生间防渗堵漏
④、 隧洞掘进和矿井建设中的堵漏
⑤、 破裂带和软地带地基加固,公路、铁路护坡

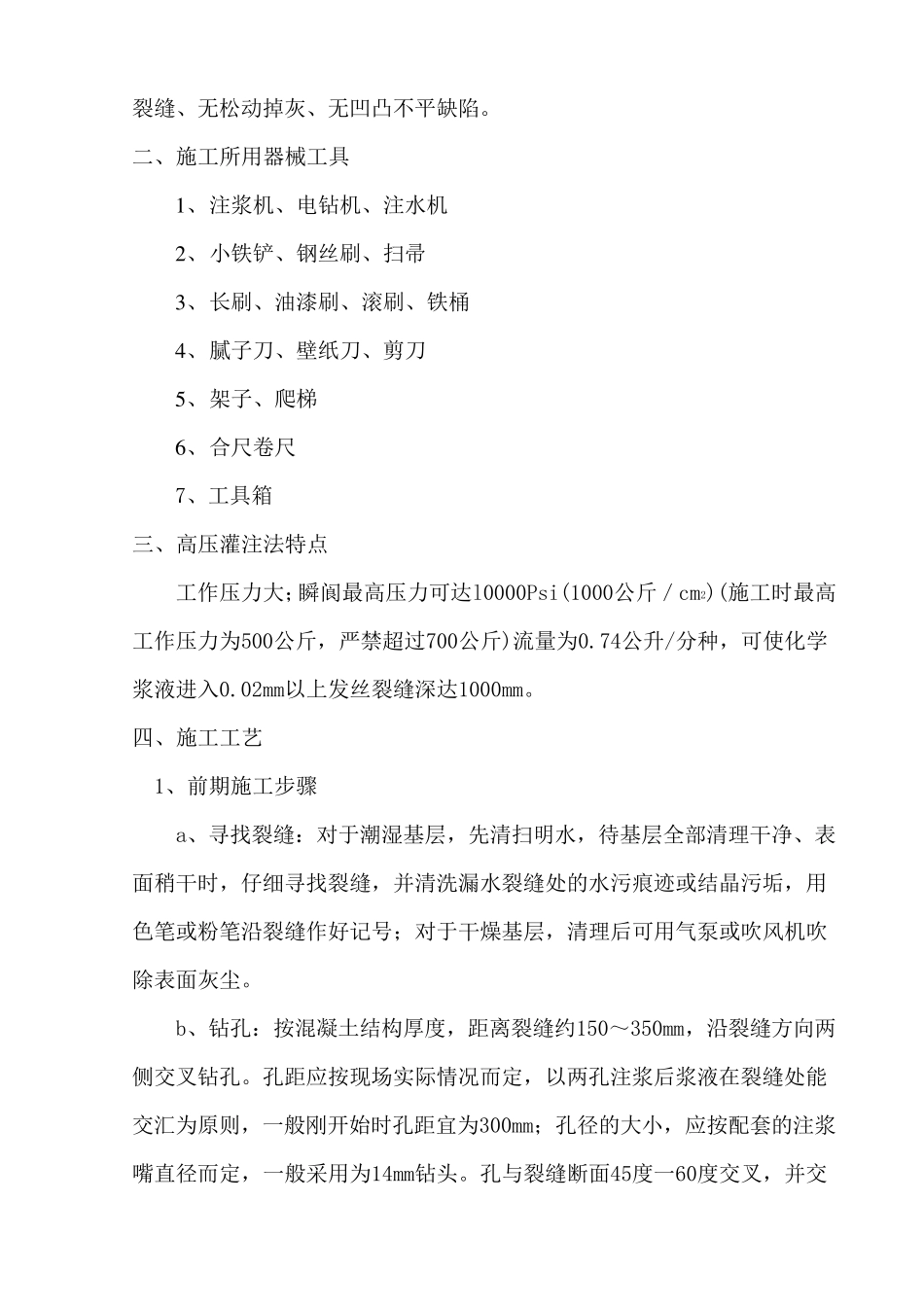

2、技术准备 ( 1)、基层 表 面 应干 净 、干 燥 、含 水率 ≤ 9%; ( 2)、基层 转 角 部 位 应抹 成 圆 弧 角 或钝 角 ; ( 3)、基层 平 整 、光 滑 、坚 实 、做 到 “五 无”:即 无空 鼓 、无起 砂、无裂缝、无松动掉灰、无凹凸不平缺陷
二、施工所用器械工具 1 、 注浆机、电钻机、注水机 2 、 小铁铲、钢丝刷、扫帚 3 、 长刷、油漆刷、滚刷、铁桶 4 、 腻子刀、壁纸刀、剪刀 5 、 架子、爬梯 6 、 合尺卷尺 7、工具箱 三、高压灌注法特点 工作压力大;瞬阆最高压力可达l0000Psi(1000公斤/cm2)(施工时最高工作压力为500公斤,严禁超过700公斤)流量为0
74公升/分种,可使化学浆液进入0
02mm以上发丝裂缝深达1000mm
四、施工工艺 1、前期施工步骤 a、寻找裂缝:对于潮湿基层,先清扫明水,待基层全部清理干净、表面稍干时,仔细寻找裂缝,并清洗漏水裂缝处
