泵单机调试方案

泵单机调试方案_第1页
1/8
泵单机调试方案_第2页
2/8
泵单机调试方案_第3页
3/8

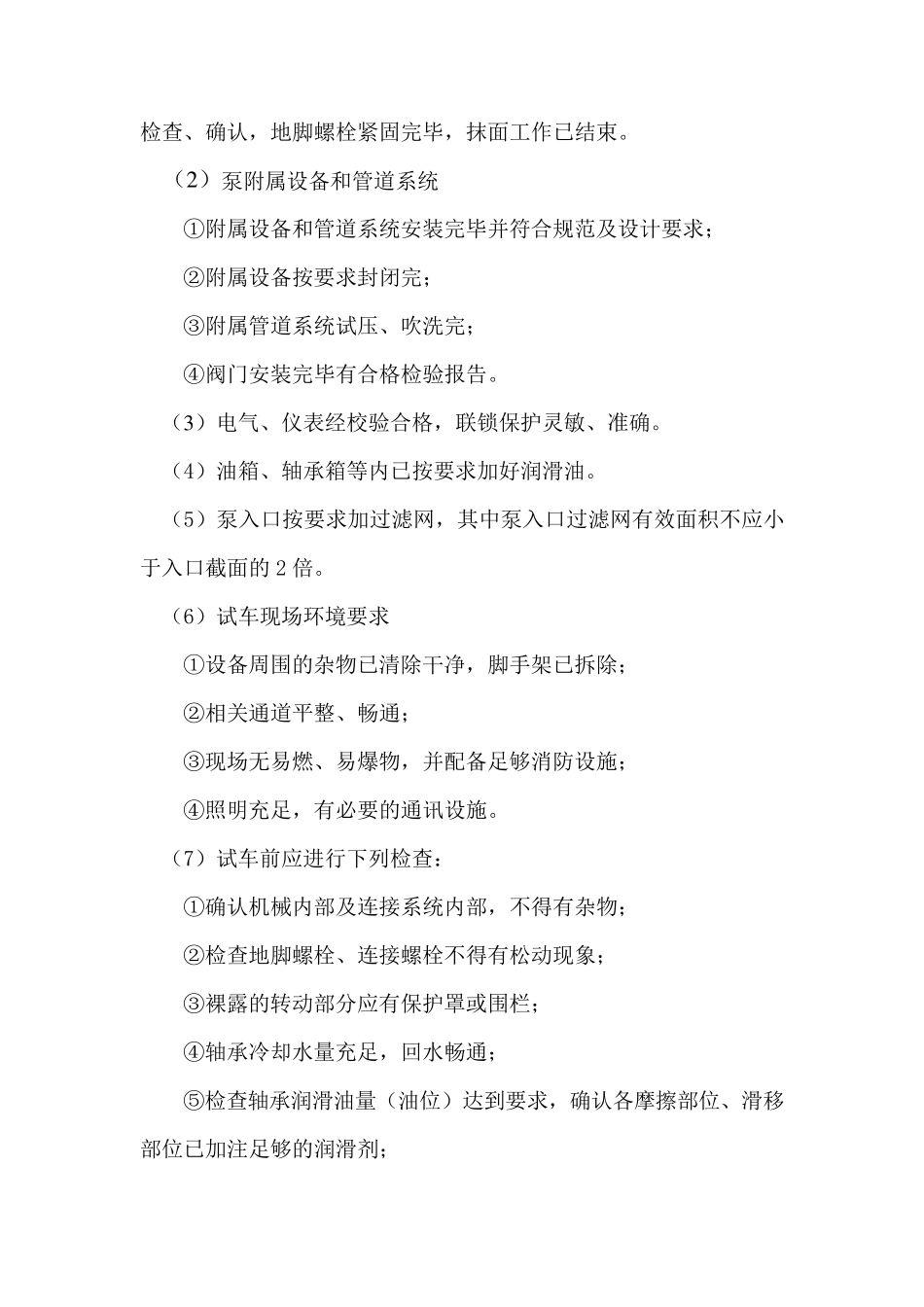

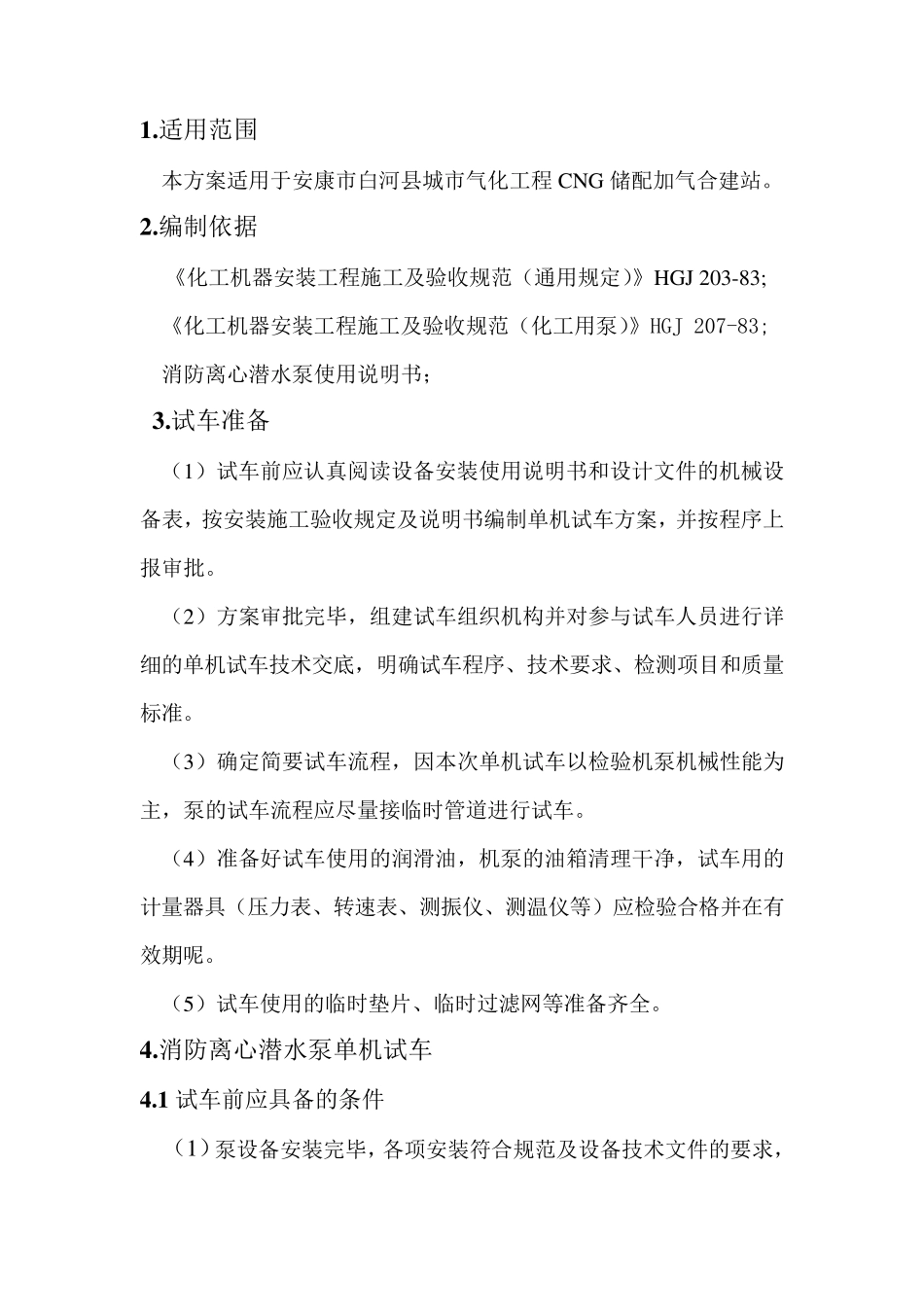

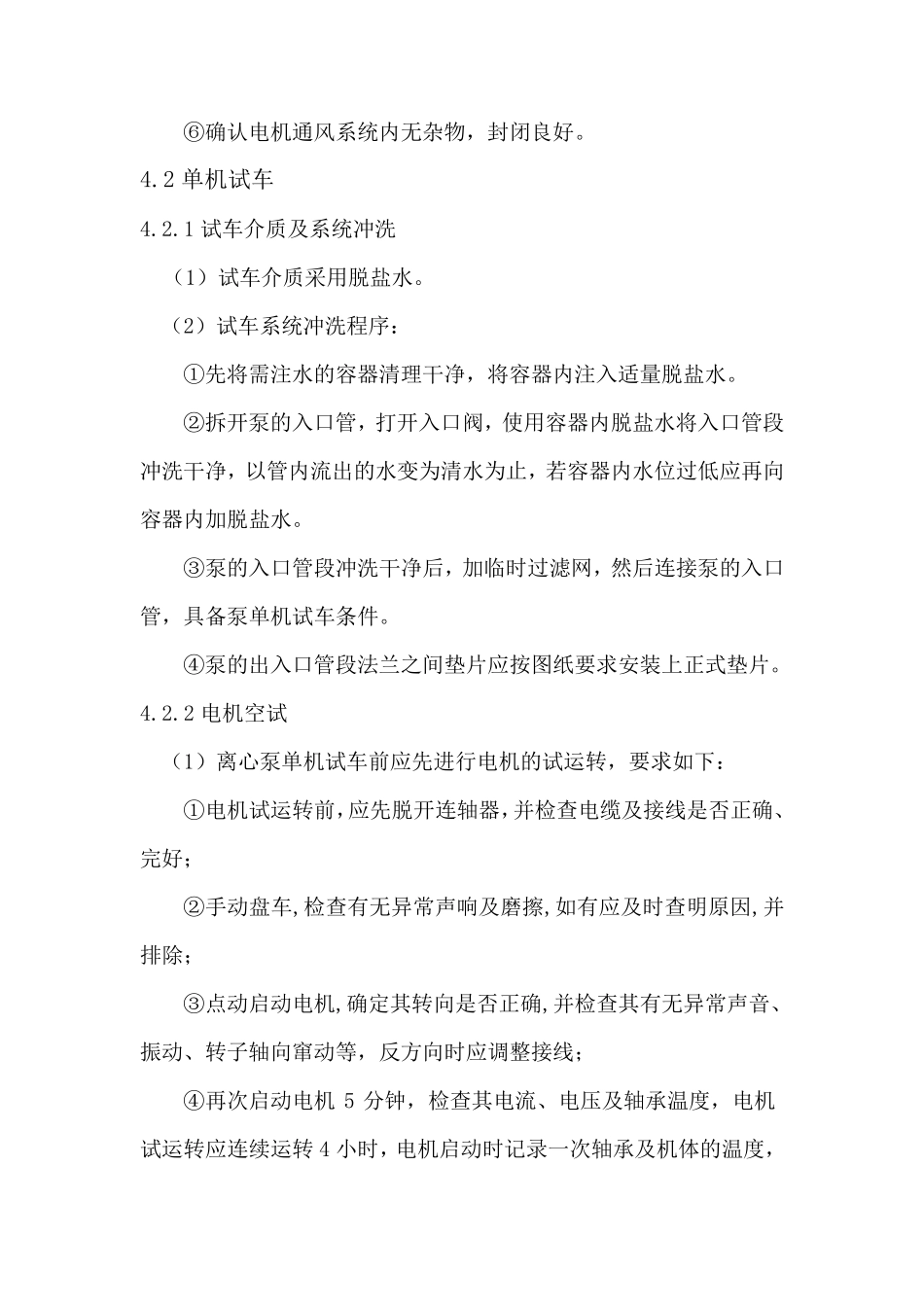

1 .适用范围 本方案适用于安康市白河县城市气化工程CN G 储配加气合建站。 2 .编制依据 《化工机器安装工程施工及验收规范(通用规定)》HGJ 203-83; 《化工机器安装工程施工及验收规范(化工用泵)》HGJ 207-83; 消防离心潜水泵使用说明书; 3 .试车准备 (1)试车前应认真阅读设备安装使用说明书和设计文件的机械设备表,按安装施工验收规定及说明书编制单机试车方案,并按程序上报审批。 (2)方案审批完毕,组建试车组织机构并对参与试车人员进行详细的单机试车技术交底,明确试车程序、技术要求、检测项目和质量标准。 (3)确定简要试车流程,因本次单机试车以检验机泵机械性能为主,泵的试车流程应尽量接临时管道进行试车。 (4)准备好试车使用的润滑油,机泵的油箱清理干净,试车用的计量器具(压力表、转速表、测振仪、测温仪等)应检验合格并在有效期呢。 (5)试车使用的临时垫片、临时过滤网等准备齐全。 4 .消防离心潜水泵单机试车 4 .1 试车前应具备的条件 (1)泵设备安装完毕,各项安装符 合规范及设备技术文件的要求,检查、确认,地脚螺栓紧固完毕,抹面工作已结束。 (2 )泵附属设备和管道系统 ①附属设备和管道系统安装完毕并符合规范及设计要求; ②附属设备按要求封闭完; ③附属管道系统试压、吹洗完; ④阀门安装完毕有合格检验报告。 (3 )电气、仪表经校验合格,联锁保护灵敏、准确。 (4)油箱、轴承箱等内已按要求加好润滑油。 (5)泵入口按要求加过滤网,其中泵入口过滤网有效面积不应小于入口截面的 2 倍。 (6)试车现场环境要求 ①设备周围的杂物已清除干净,脚手架已拆除; ②相关通道平整、畅通; ③现场无易燃、易爆物,并配备足够消防设施; ④照明充足,有必要的通讯设施。 (7)试车前应进行下列检查: ①确认机械内部及连接系统内部,不得有杂物; ②检查地脚螺栓、连接螺栓不得有松动现象; ③裸露的转动部分应有保护罩或 围栏 ; ④轴承冷 却 水 量 充足,回 水 畅通; ⑤ 检查轴承润滑油量 (油位 )达 到 要求,确认各 摩 擦 部位 、滑移部位 已加注 足够的润滑剂 ; ⑥确认电机通风系统内无杂物,封闭良好。 4.2 单机试车 4.2.1 试车介质及系统冲洗 (1)试车介质采用脱盐水。 (2)试车系统冲洗程序: ①先将需注水的容器清理干净,将容器内注入适量脱盐水。 ②拆开泵的入口管,打开入口阀,使用容器内脱盐水将入...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

泵单机调试方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
