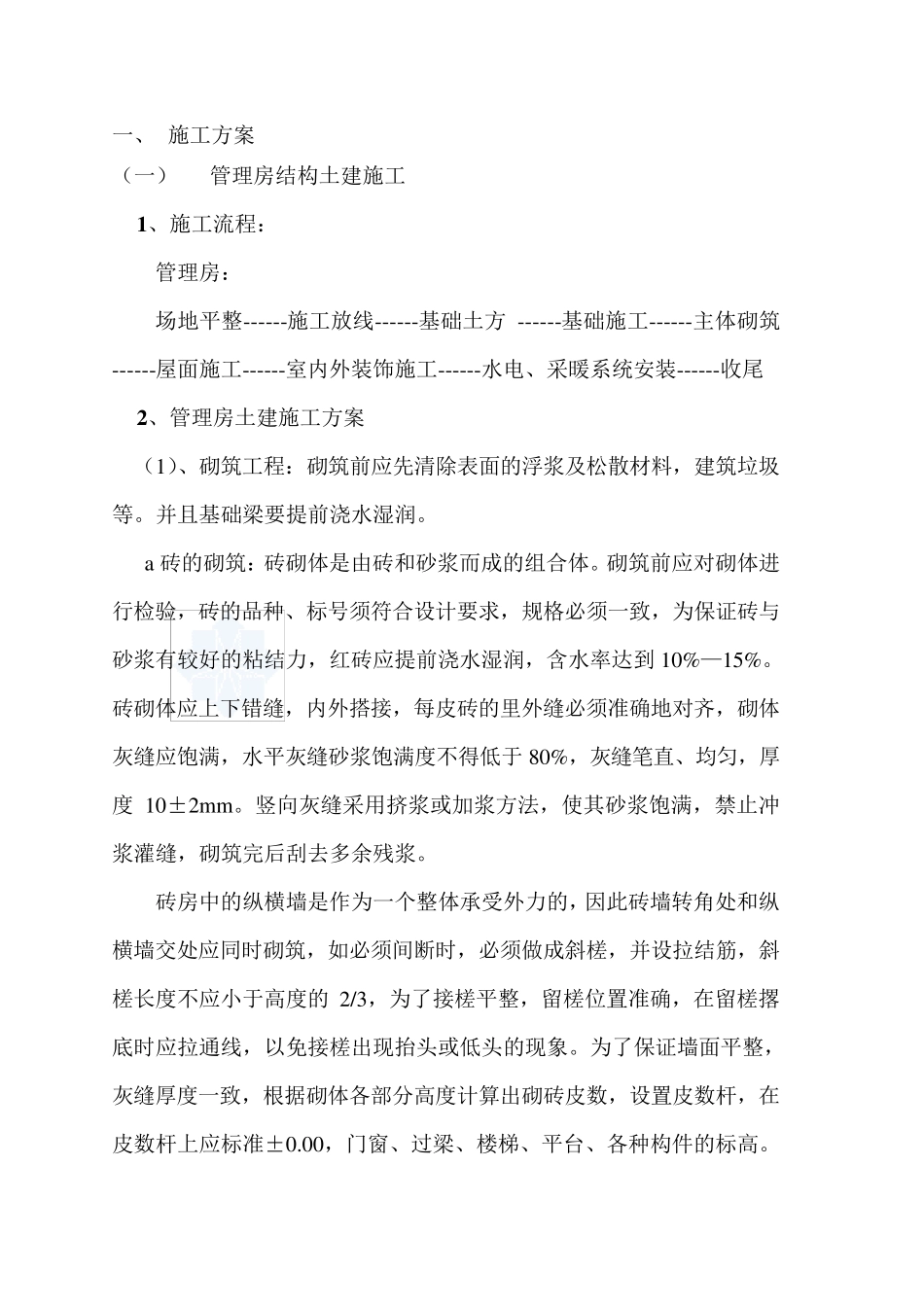

一 、 施 工 方 案 ( 一 ) 管 理 房 结 构 土 建 施 工 1 、 施 工 流 程 : 管 理 房 : 场 地 平 整 ------施 工 放 线 ------基 础 土 方 ------基 础 施 工 ------主 体 砌 筑------屋 面 施 工 ------室 内 外 装 饰 施 工 ------水 电 、 采 暖 系 统 安 装 ------收 尾 2 、 管 理 房 土 建 施 工 方 案 ( 1)、 砌 筑 工 程 : 砌 筑 前 应 先 清 除 表 面 的 浮 浆 及 松 散 材 料 , 建 筑 垃 圾等
并 且 基 础 梁 要 提 前 浇 水 湿 润
a 砖 的 砌 筑 : 砖 砌 体 是 由 砖 和 砂 浆 而 成 的 组 合 体
砌 筑 前 应 对 砌 体 进行 检 验 , 砖 的 品 种 、 标 号 须 符 合 设 计 要 求 , 规 格 必 须 一 致 , 为 保 证 砖 与砂 浆 有 较 好 的 粘 结 力 , 红 砖 应 提 前 浇 水 湿 润 , 含 水 率 达 到 10%— 15%
砖 砌 体 应 上 下 错 缝 , 内 外 搭 接 , 每 皮 砖 的 里 外 缝 必 须 准 确 地 对 齐 , 砌 体灰 缝 应 饱满, 水 平 灰 缝 砂 浆 饱满度不得低于80%, 灰 缝 笔直、 均匀, 厚度10±2m m
竖向灰 缝 采 用挤浆 或加浆 方 法, 使其砂 浆 饱满, 禁止冲浆 灌缝 , 砌 筑 完后刮去多余残 浆

砖 房 中 的 纵 横 墙 是 作 为 一 个 整 体 承 受 外 力 的 , 因 此 砖 墙 转 角 处 和 纵横 墙 交 处 应 同 时 砌 筑 , 如 必 须 间 断 时 , 必 须 做 成 斜 槎 , 并 设 拉 结 筋 , 斜槎 长 度不应 小 于高 度的2/3, 为 了 接 槎
