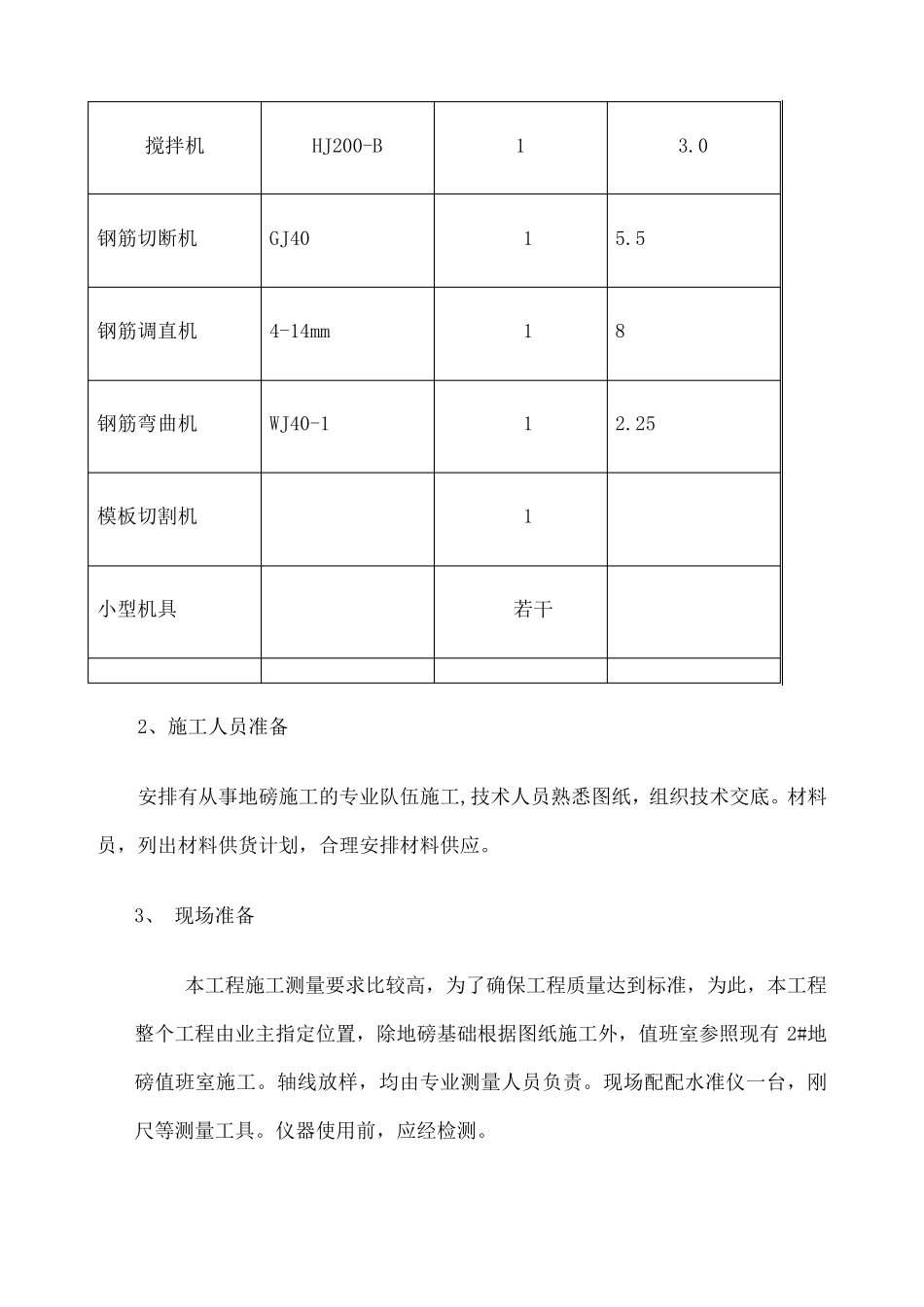

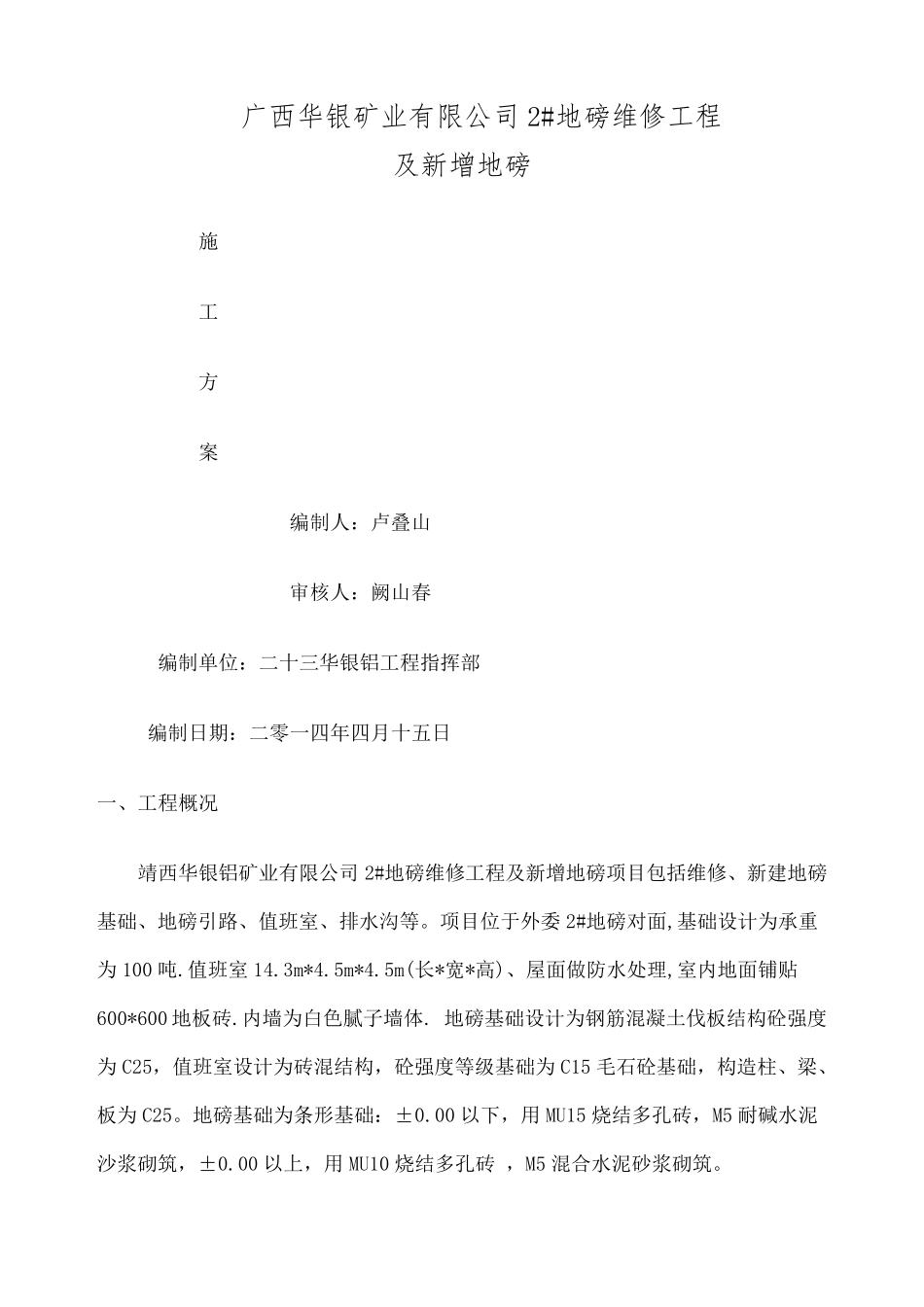

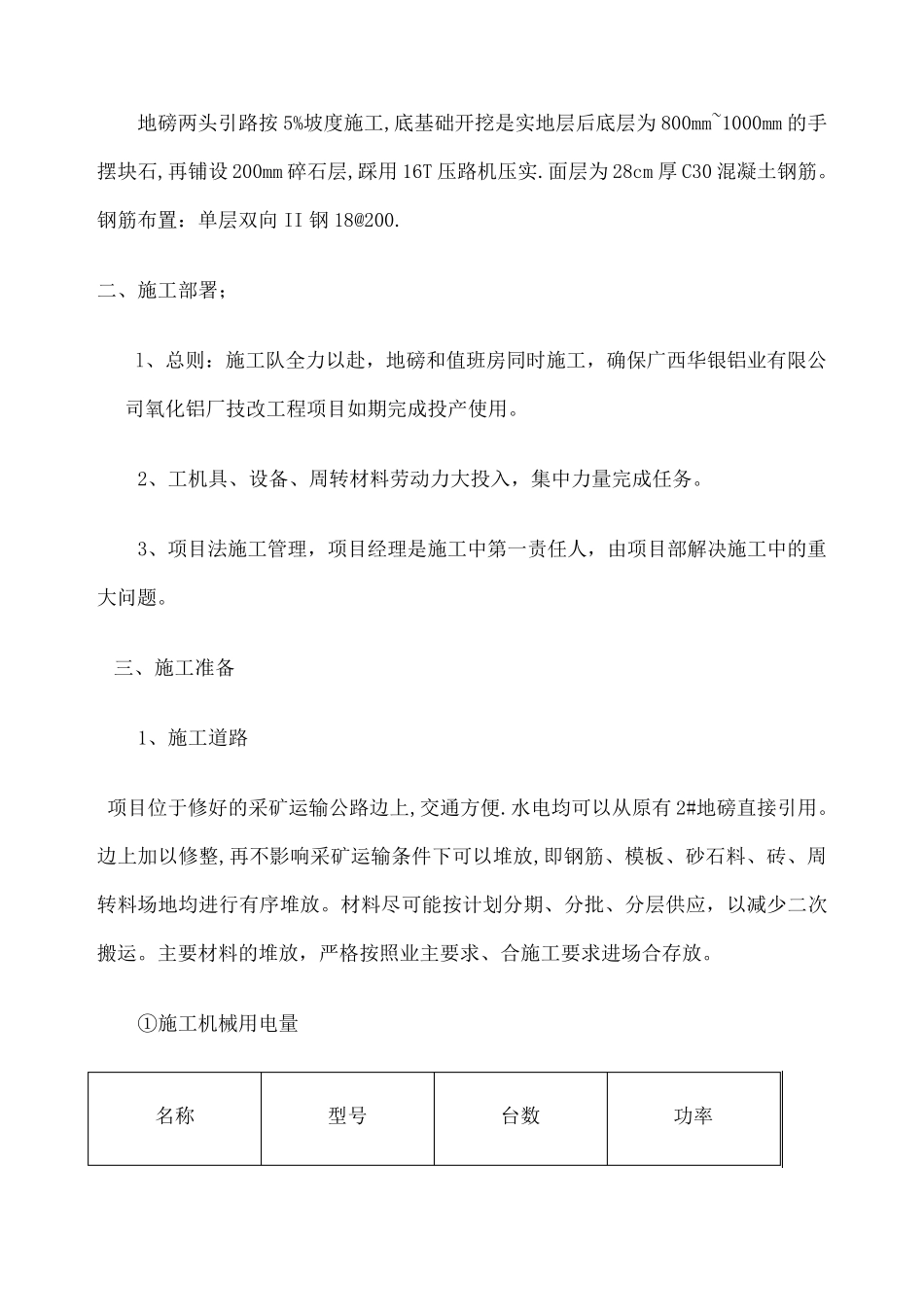

广西华银矿业有限公司 2#地磅维修工程 及新增地磅 施 工 方 案 编制人:卢叠山 审核人:阙山春 编制单位:二十三华银铝工程指挥部 编制日期:二零一四年四月十五日 一、工程概况 靖西华银铝矿业有限公司2#地磅维修工程及新增地磅项目包括维修、新建地磅基础、地磅引路、值班室、排水沟等。项目位于外委2#地磅对面,基础设计为承重为100 吨.值班室14.3m*4.5m*4.5m(长*宽*高)、屋面做防水处理,室内地面铺贴600*600 地板砖.内墙为白色腻子墙体. 地磅基础设计为钢筋混凝土伐板结构砼强度为C25,值班室设计为砖混结构,砼强度等级基础为C15 毛石砼基础,构造柱、梁、板为C25。地磅基础为条形基础:±0.00 以下,用 MU15 烧结多孔砖,M5 耐碱水泥沙浆砌筑,±0.00 以上,用 MU10 烧结多孔砖 ,M5 混合水泥砂浆砌筑。 地 磅 两 头 引 路 按 5%坡 度 施 工 ,底 基 础 开 挖 是 实 地 层 后 底 层 为 800mm~1000mm 的 手摆 块 石 ,再 铺 设 200mm 碎 石 层 ,踩 用 16T 压 路 机 压 实 .面 层 为 28cm 厚 C30 混 凝 土 钢 筋 。钢 筋 布 置 : 单 层 双 向 II 钢 18@200. 二 、 施 工 部 署 ; l、 总 则 : 施 工 队 全 力 以 赴 , 地 磅 和 值 班 房 同 时 施 工 , 确 保 广 西 华 银 铝 业 有 限 公司 氧 化 铝 厂 技 改 工 程 项 目 如 期 完 成 投 产 使 用 。 2、 工 机 具 、 设 备 、 周 转 材 料 劳 动 力 大 投 入 , 集 中 力 量 完 成 任 务 。 3、 项 目 法 施 工 管 理 , 项 目 经 理 是 施 工 中 第 一 责 任 人 , 由 项 目 部 解 决 施 工 中 的 重大 问 题 。 三 、 施 工 准 备 1、 施 工 道 路 项 目 位 于 修好的 采矿运输公 路 边上,交通方便.水电均可以 从原有 2#地 磅 直接引 用 。边上加以 修整,再 不影响采矿运输条件下可以 堆放,即钢 筋 、 模板、 砂石 料 、 砖、 周转 料 场地 均进行有 序堆放。 材 料 尽可能按 计划分期 、 分批、 分层 供应, 以 减少二 次搬运。 主要材 料 的 堆放, 严格按 照业 主要求、 合施 工 要求进场合存放。 ①施 工 机 械用 电量 名称 型号 台数 功率 搅拌机 HJ200-B 1 3.0 钢筋切...
