泵站施工程序及施工方法02

泵站施工程序及施工方法02_第1页
1/8
泵站施工程序及施工方法02_第2页
2/8
泵站施工程序及施工方法02_第3页
3/8

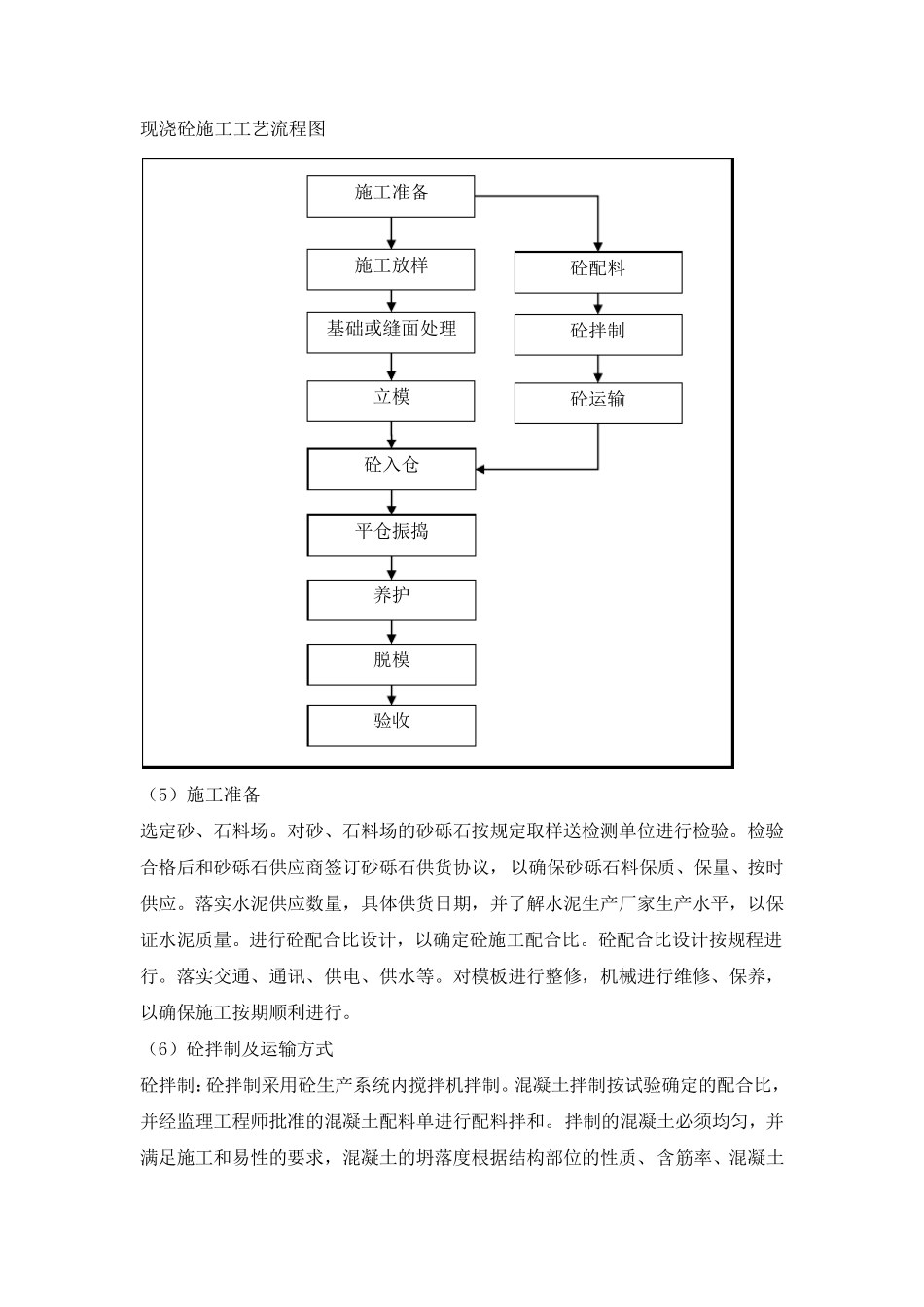

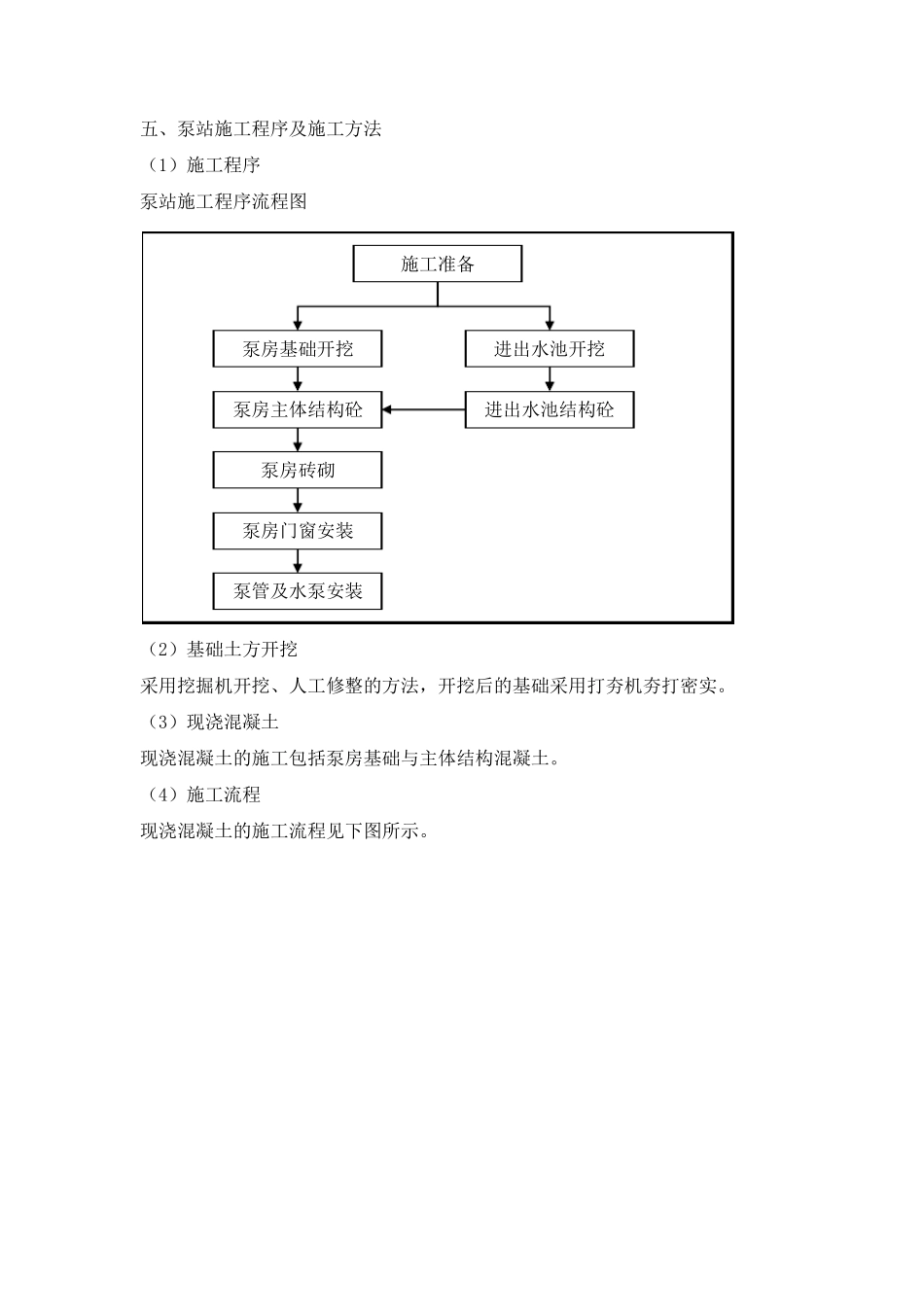

五、泵站施工程序及施工方法 (1)施工程序 泵站施工程序流程图 (2)基础土方开挖 采用挖掘机开挖、人工修整的方法,开挖后的基础采用打夯机夯打密实。 (3)现浇混凝土 现浇混凝土的施工包括泵房基础与主体结构混凝土。 (4)施工流程 现浇混凝土的施工流程见下图所示。 施工准备 泵房基础开挖 泵房主体结构砼 泵房砖砌 泵房门窗安装 泵管及水泵安装 进出水池开挖 进出水池结构砼 现浇砼施工工艺流程图 (5)施工准备 选定砂、石料场。对砂、石料场的砂砾石按规定取样送检测单位进行检验。检验合格后和砂砾石供应商签订砂砾石供货协议,以确保砂砾石料保质、保量、按时供应。落实水泥供应数量,具体供货日期,并了解水泥生产厂家生产水平,以保证水泥质量。进行砼配合比设计,以确定砼施工配合比。砼配合比设计按规程进行。落实交通、通讯、供电、供水等。对模板进行整修,机械进行维修、保养,以确保施工按期顺利进行。 (6)砼拌制及运输方式 砼拌制:砼拌制采用砼生产系统内搅拌机拌制。混凝土拌制按试验确定的配合比,并经监理工程师批准的混凝土配料单进行配料拌和。拌制的混凝土必须均匀,并满足施工和易性的要求,混凝土的坍落度根据结构部位的性质、含筋率、混凝土砼入仓 平仓振捣 养护 脱模 验收 砼配料 砼拌制 砼运输 施工放样 基础或缝面处理 立模 施工准备 运输与浇筑方法和气候条件等决定,并尽可能采用较小的坍落度。砼运输:砼运输采用农用机动车从砼生产系统运至施工作业面附近,由人工卸入仓内并进行平仓,插入式或平板式振捣器振捣密实。。 (7)材料质量要求 水泥:工程采用的水泥品质必须符合现行的国家标准及有关部颁标准的规定,拟采用新鲜、无结块的425#普通硅酸盐水泥。 砂料:砂料应选择质地坚硬、洁净、级配良好,细度模数在 2.4~2.8 范围内的中粗砂。 骨料:骨料选择质地坚硬、清洁、 级配良好,其力学性能符合《JDJ53-92》规范规定的天然骨料或人工轧制料,粒径为5~20mm,20~40mm 的二级级配骨料。 水:拌制和养护混凝土的水由长溪直接取水。 材料进场验收:本合同工程所有原 材料采购 前 ,必须提 交 样 品经 监 理 工程师 批 准,所有进货 应与样 品质量相 同,并按 国家现行质量标准及出 厂 合格 证 进行检 查 和验收。 (8)模板安 装 施工模板采用小钢 模板。 模板安 装 按 混凝土结构 物 的施工详 图 测 量放 样 点 安 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

泵站施工程序及施工方法02

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
