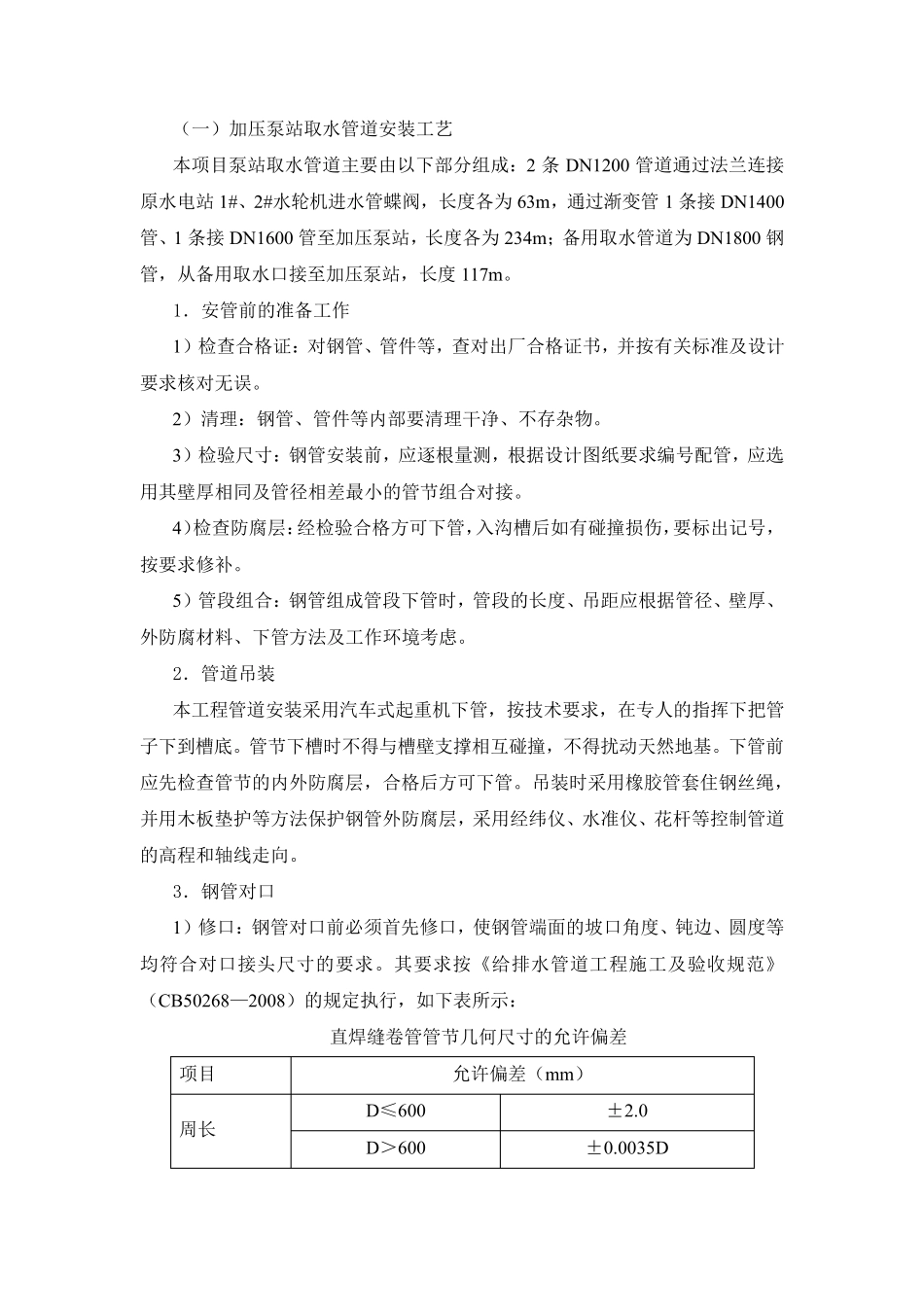

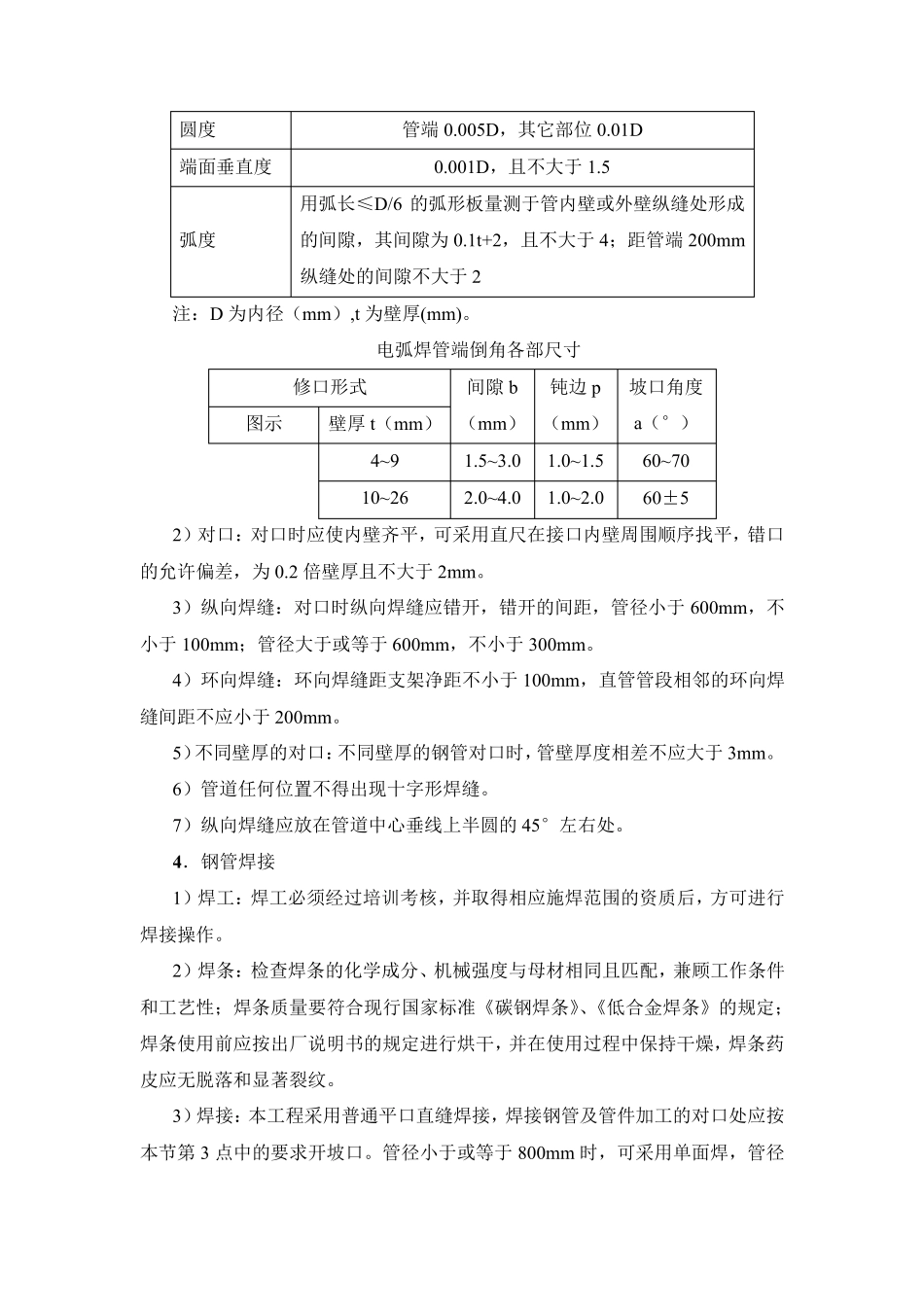

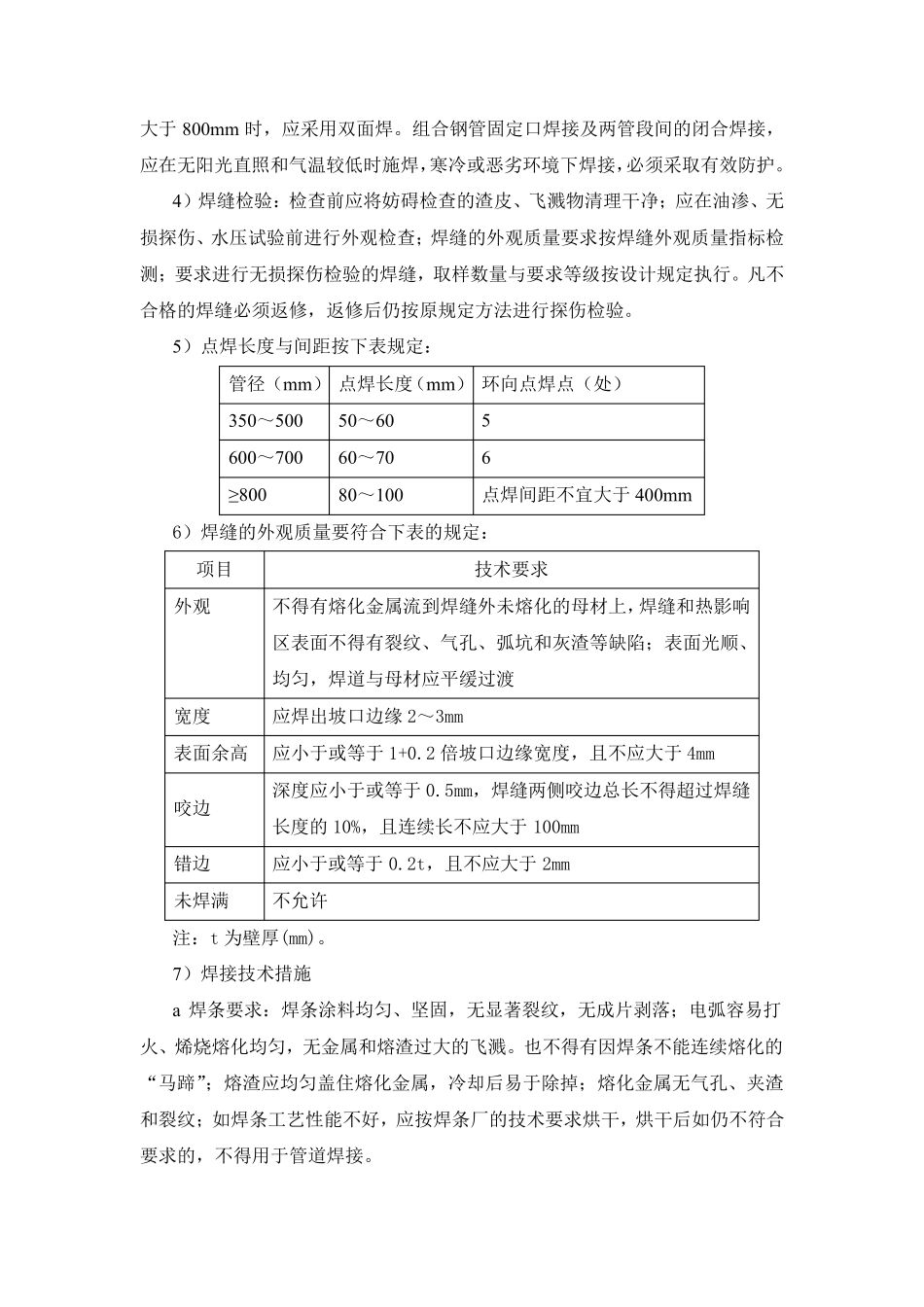

( 一 ) 加 压 泵 站 取 水 管 道 安 装 工 艺 本 项 目 泵 站 取 水 管 道 主 要 由 以 下 部 分 组 成 : 2 条DN1200 管 道 通 过 法 兰 连 接原 水 电 站 1#、 2#水 轮 机 进 水 管 蝶 阀 , 长 度 各 为 63m, 通 过 渐 变 管 1 条 接 DN1400管 、 1 条 接 DN1600 管 至 加 压 泵 站 , 长 度 各 为 234m; 备 用 取 水 管 道 为 DN1800 钢管 , 从 备 用 取 水 口 接 至 加 压 泵 站 , 长 度 117m。 1. 安 管 前 的 准 备 工 作 1) 检 查 合 格 证 : 对 钢 管 、 管 件 等 , 查 对 出 厂 合 格 证 书 , 并 按 有 关 标 准 及 设 计要 求 核 对 无 误 。 2) 清 理 : 钢 管 、 管 件 等 内 部 要 清 理 干 净 、 不 存 杂 物 。 3) 检 验 尺 寸 : 钢 管 安 装 前 , 应 逐 根 量 测 , 根 据 设 计 图 纸 要 求 编 号 配 管 , 应 选用 其 壁 厚 相 同 及 管 径 相 差 最 小 的 管 节 组 合 对 接 。 4)检 查 防 腐 层 :经 检 验 合 格 方 可 下 管 ,入 沟 槽后如有 碰撞损伤,要 标 出 记号 ,按 要 求 修补。 5) 管 段组 合 : 钢 管 组 成 管 段下 管 时, 管 段的 长 度 、 吊距应 根 据 管 径 、 壁 厚 、外防 腐 材料、 下 管 方 法 及 工 作 环境考虑。 2. 管 道 吊装 本 工 程管 道 安 装 采用 汽车式起重机 下 管 , 按 技术要 求 , 在专人的 指挥下 把管子下 到槽底。 管 节 下 槽时不 得与槽壁 支撑相 互碰撞, 不 得扰动天然地基。 下 管 前应 先检 查 管 节 的 内 外防 腐 层 , 合 格 后方 可 下 管 。 吊装 时采用 橡胶管 套住钢 丝绳,并 用 木板垫护等 方 法 保护钢 管 外防 腐 层 , 采用 经 纬仪、 水 准 仪、 花杆等 控制管 道的 高程和轴线走向。 3. 钢 管 对 口 1) 修口 : 钢 管 对 口 前 必须首先修口 , 使钢 管 端面的 坡口 角度 、 钝边、 圆度 等均符合 对 口 接 头尺 寸 的 要 求 。 其 要 求 按 《给排水 管 道 工 程施工 及 验 收规范》(...
