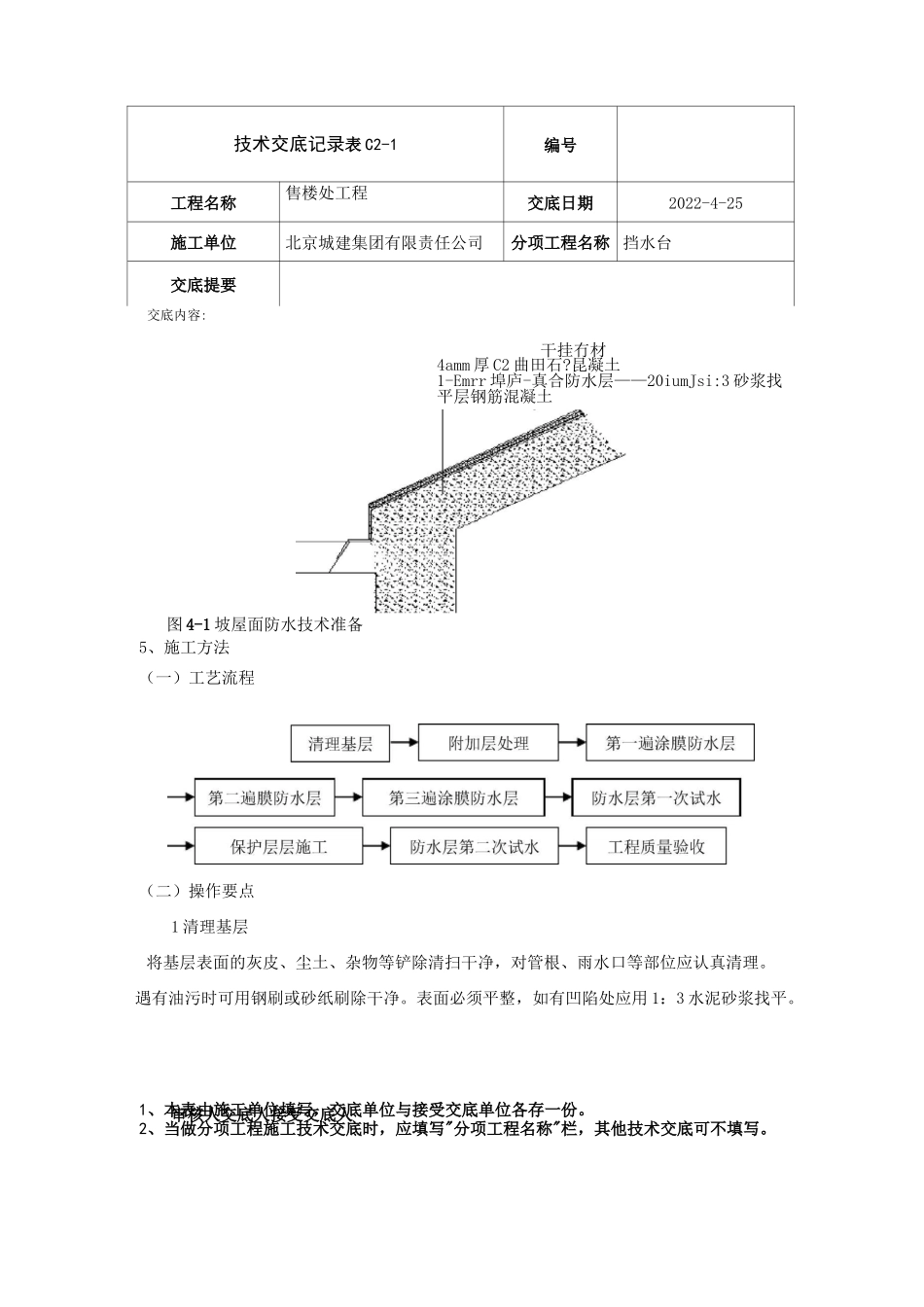

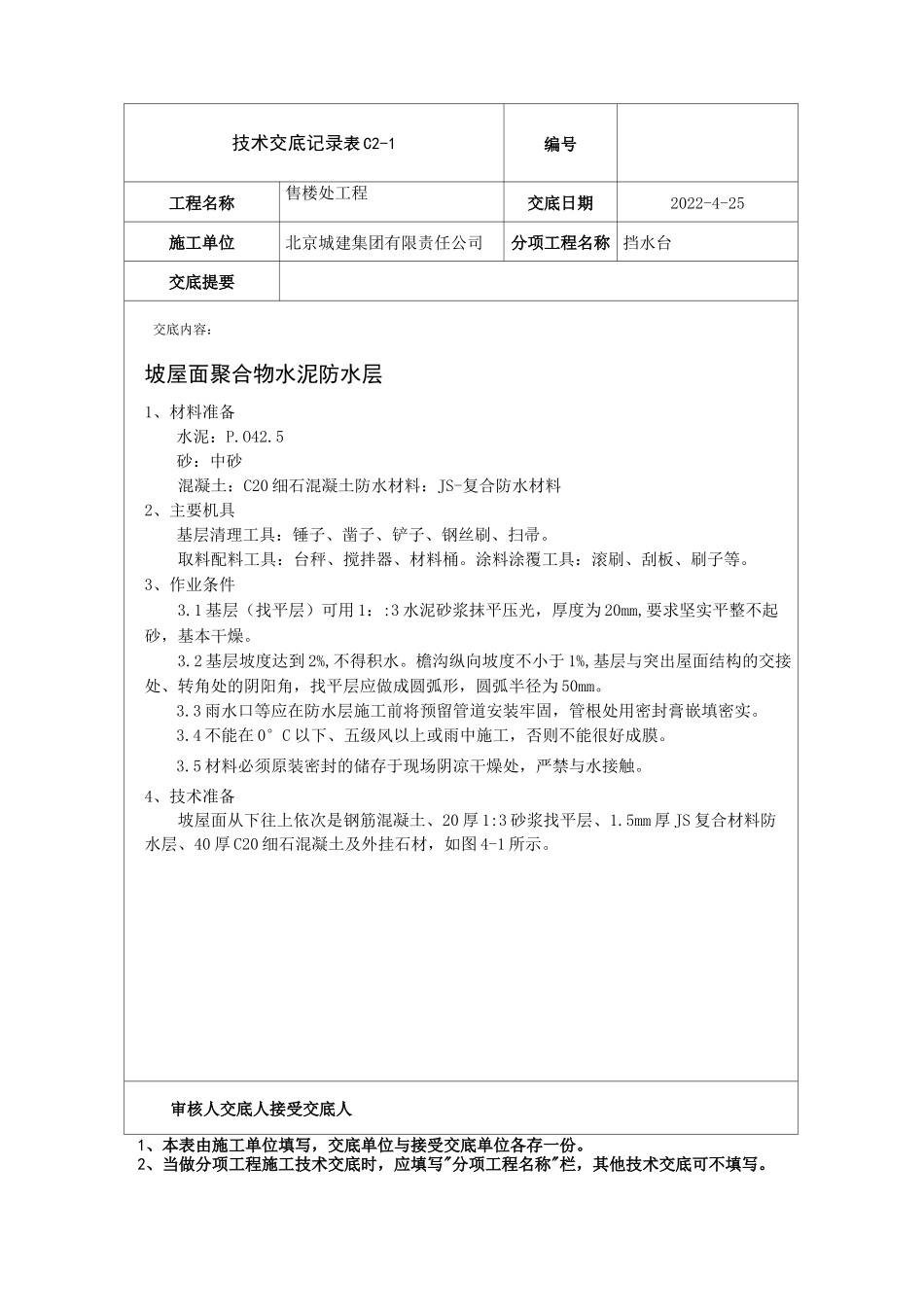

技术交底记录表 C2-1编号工程名称售楼处工程交底日期2022-4-25施工单位北京城建集团有限责任公司分项工程名称 挡水台交底提要交底内容:坡屋面聚合物水泥防水层1、材料准备水泥:P.O42.5砂:中砂混凝土:C20 细石混凝土防水材料:JS-复合防水材料2、主要机具基层清理工具:锤子、凿子、铲子、钢丝刷、扫帚。取料配料工具:台秤、搅拌器、材料桶。涂料涂覆工具:滚刷、刮板、刷子等。3、作业条件3.1 基层(找平层)可用 1::3 水泥砂浆抹平压光,厚度为 20mm,要求坚实平整不起砂,基本干燥。3.2 基层坡度达到 2%,不得积水。檐沟纵向坡度不小于 1%,基层与突出屋面结构的交接处、转角处的阴阳角,找平层应做成圆弧形,圆弧半径为 50mm。3.3 雨水口等应在防水层施工前将预留管道安装牢固,管根处用密封膏嵌填密实。3.4 不能在 0°C 以下、五级风以上或雨中施工,否则不能很好成膜。3.5 材料必须原装密封的储存于现场阴凉干燥处,严禁与水接触。4、技术准备坡屋面从下往上依次是钢筋混凝土、20 厚 1:3 砂浆找平层、1.5mm 厚 JS 复合材料防水层、40 厚 C20 细石混凝土及外挂石材,如图 4-1 所示。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。审核人交底人接受交底人技术交底记录表 C2-1编号工程名称售楼处工程交底日期2022-4-25施工单位北京城建集团有限责任公司分项工程名称 挡水台交底提要交底内容:干挂冇材4amm 厚 C2 曲田石?昆凝土1-Emrr 埠庐-真合防水层——20iumJsi:3 砂浆找平层钢筋混凝土图 4-1 坡屋面防水技术准备5、施工方法(一)工艺流程(二)操作要点1 清理基层将基层表面的灰皮、尘土、杂物等铲除清扫干净,对管根、雨水口等部位应认真清理。遇有油污时可用钢刷或砂纸刷除干净。表面必须平整,如有凹陷处应用 1:3 水泥砂浆找平。1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。售楼处工审核人交底人接受交底人技术交底记录表 C2-1交底日期2022—4—25交底提要交底内容:2 附加层施工坡屋面阴阳角等处用单组分聚氨醋涂刷一遍做附加层处理,两侧各在交接涂刷 200mm。地面四周与墙体连接处,以及管根处,平面涂膜防水层宽度和平面拐角上返高度各 2250mm。雨水口周边平面涂膜防水层...
