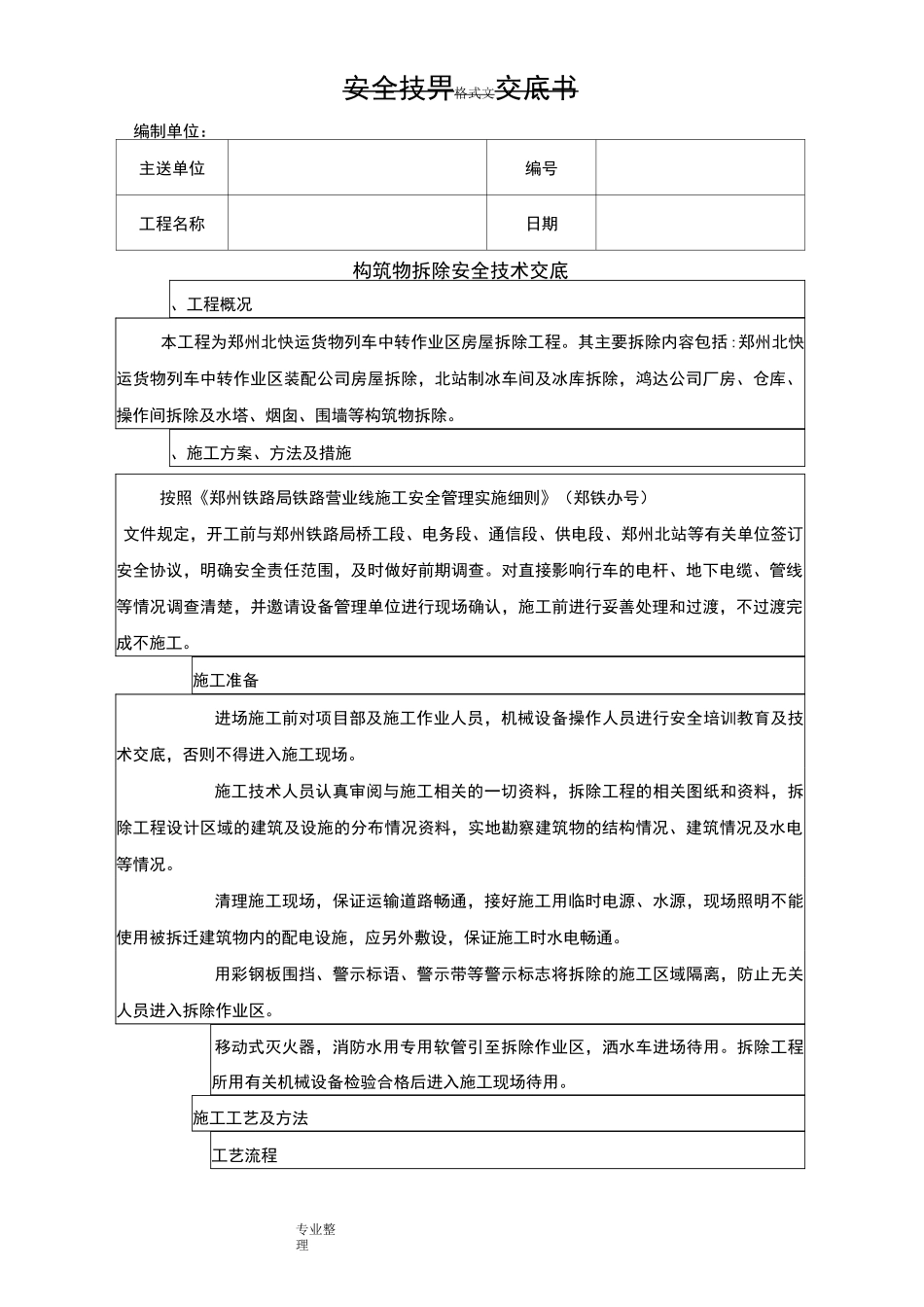

专业整理安全技畀格式文交底书编制单位:主送单位编号工程名称日期构筑物拆除安全技术交底、工程概况本工程为郑州北快运货物列车中转作业区房屋拆除工程
其主要拆除内容包括:郑州北快运货物列车中转作业区装配公司房屋拆除,北站制冰车间及冰库拆除,鸿达公司厂房、仓库、操作间拆除及水塔、烟囱、围墙等构筑物拆除
、施工方案、方法及措施按照《郑州铁路局铁路营业线施工安全管理实施细则》(郑铁办号)文件规定,开工前与郑州铁路局桥工段、电务段、通信段、供电段、郑州北站等有关单位签订安全协议,明确安全责任范围,及时做好前期调查
对直接影响行车的电杆、地下电缆、管线等情况调查清楚,并邀请设备管理单位进行现场确认,施工前进行妥善处理和过渡,不过渡完成不施工
施工准备进场施工前对项目部及施工作业人员,机械设备操作人员进行安全培训教育及技术交底,否则不得进入施工现场
施工技术人员认真审阅与施工相关的一切资料,拆除工程的相关图纸和资料,拆除工程设计区域的建筑及设施的分布情况资料,实地勘察建筑物的结构情况、建筑情况及水电等情况
清理施工现场,保证运输道路畅通,接好施工用临时电源、水源,现场照明不能使用被拆迁建筑物内的配电设施,应另外敷设,保证施工时水电畅通
用彩钢板围挡、警示标语、警示带等警示标志将拆除的施工区域隔离,防止无关人员进入拆除作业区
移动式灭火器,消防水用专用软管引至拆除作业区,洒水车进场待用
拆除工程所用有关机械设备检验合格后进入施工现场待用

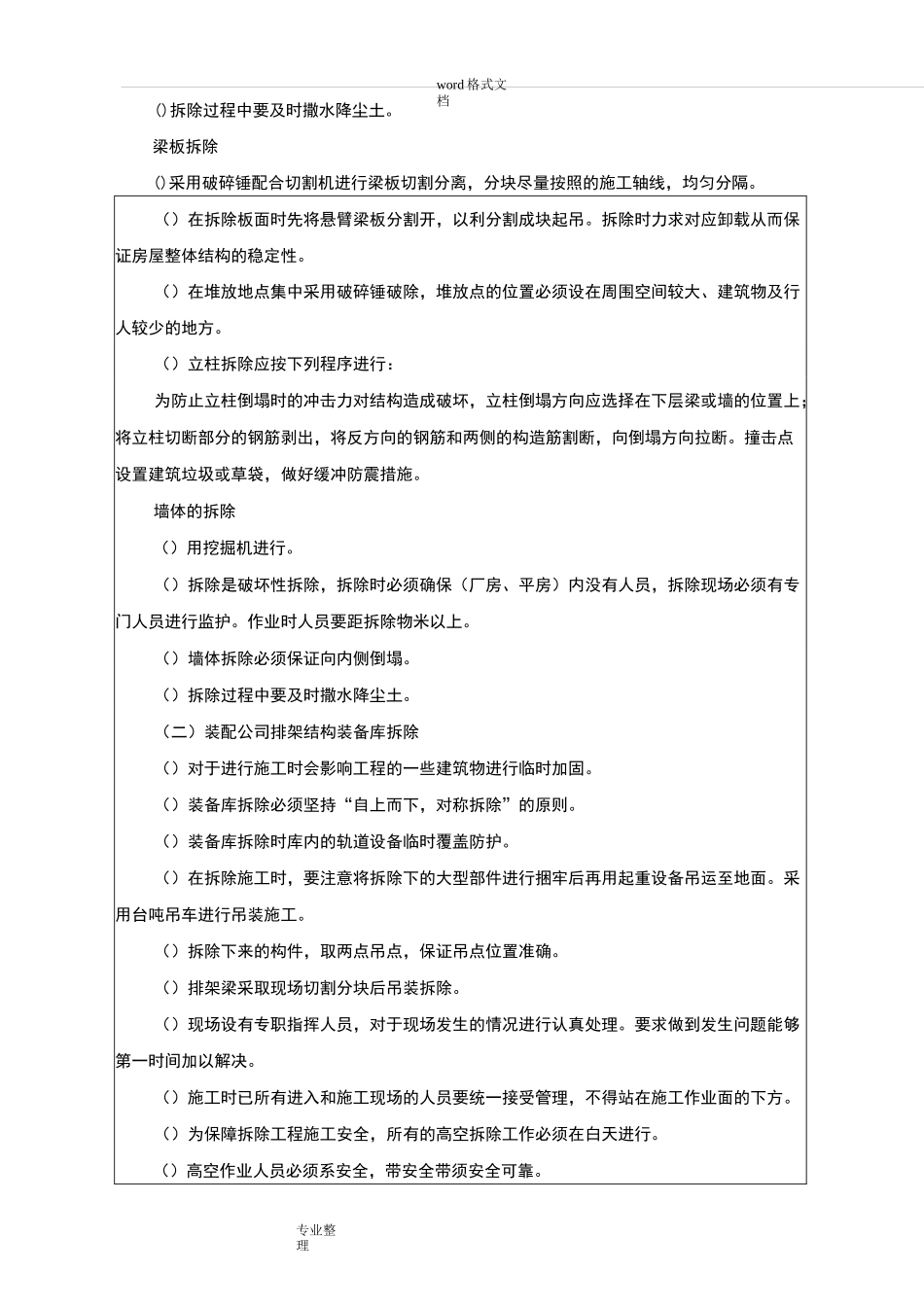

施工工艺及方法工艺流程word 格式文档专业整理现场察看了解施工现场情况熟悉图纸了解现场情况,签订安全协议word 格式文档专业整理()拆除过程中要及时撒水降尘土
梁板拆除()采用破碎锤配合切割机进行梁板切割分离,分块尽量按照的施工轴线,均匀分隔
()在拆除板面时先将悬臂梁板分割开,以利分割成块起吊
拆除时力求对应卸载从而保证房屋整体结构的稳定性
()在堆放地
