监理汇报材料监理工作汇报材料总监理工程师:工 程 名 称:监 理 单 位:日期:监理汇报材料1 监理汇报材料尊敬的各位领导:下午好

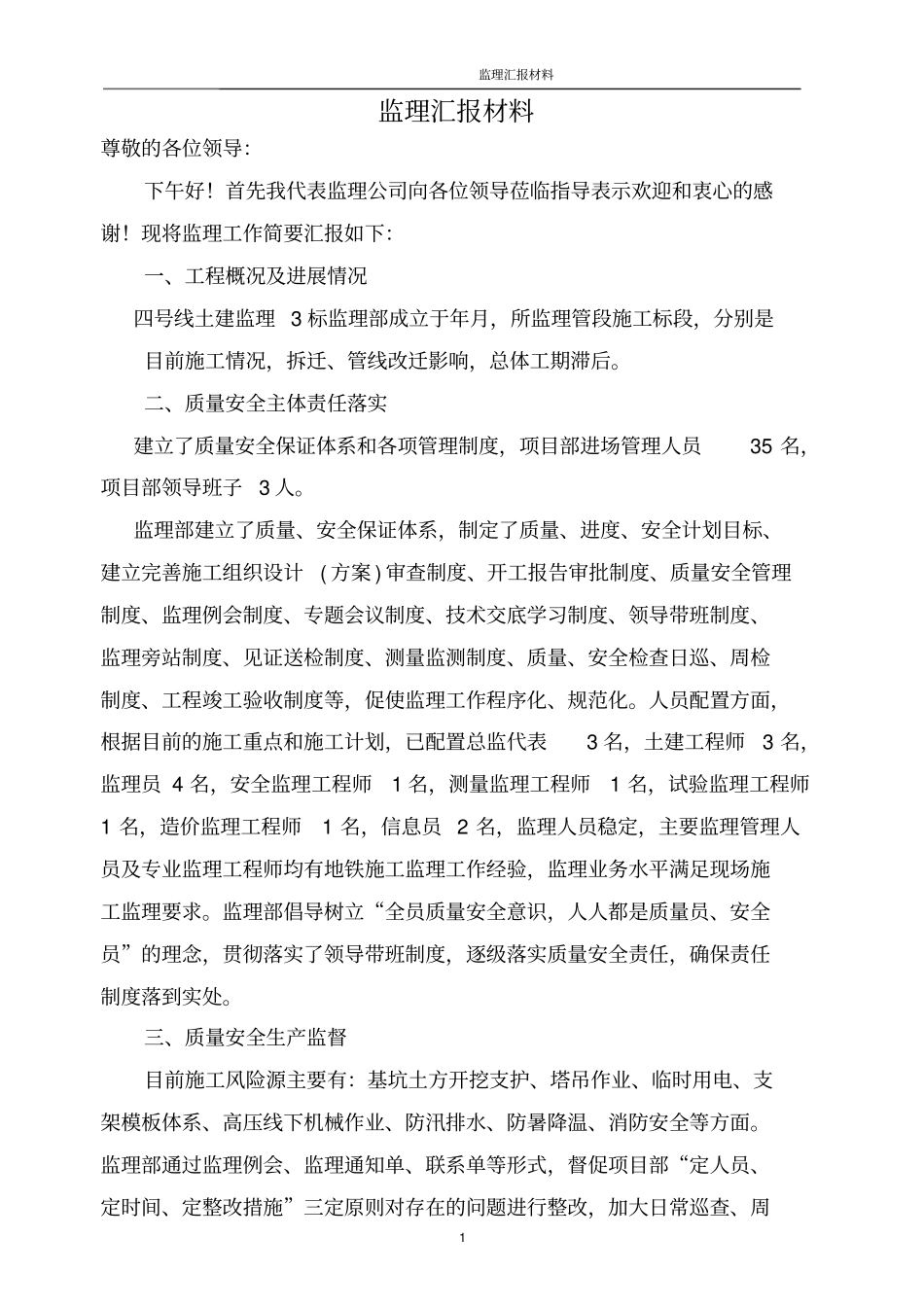

首先我代表监理公司向各位领导莅临指导表示欢迎和衷心的感谢
现将监理工作简要汇报如下:一、工程概况及进展情况四号线土建监理 3 标监理部成立于年月,所监理管段施工标段,分别是目前施工情况,拆迁、管线改迁影响,总体工期滞后
二、质量安全主体责任落实建立了质量安全保证体系和各项管理制度,项目部进场管理人员35 名,项目部领导班子3 人

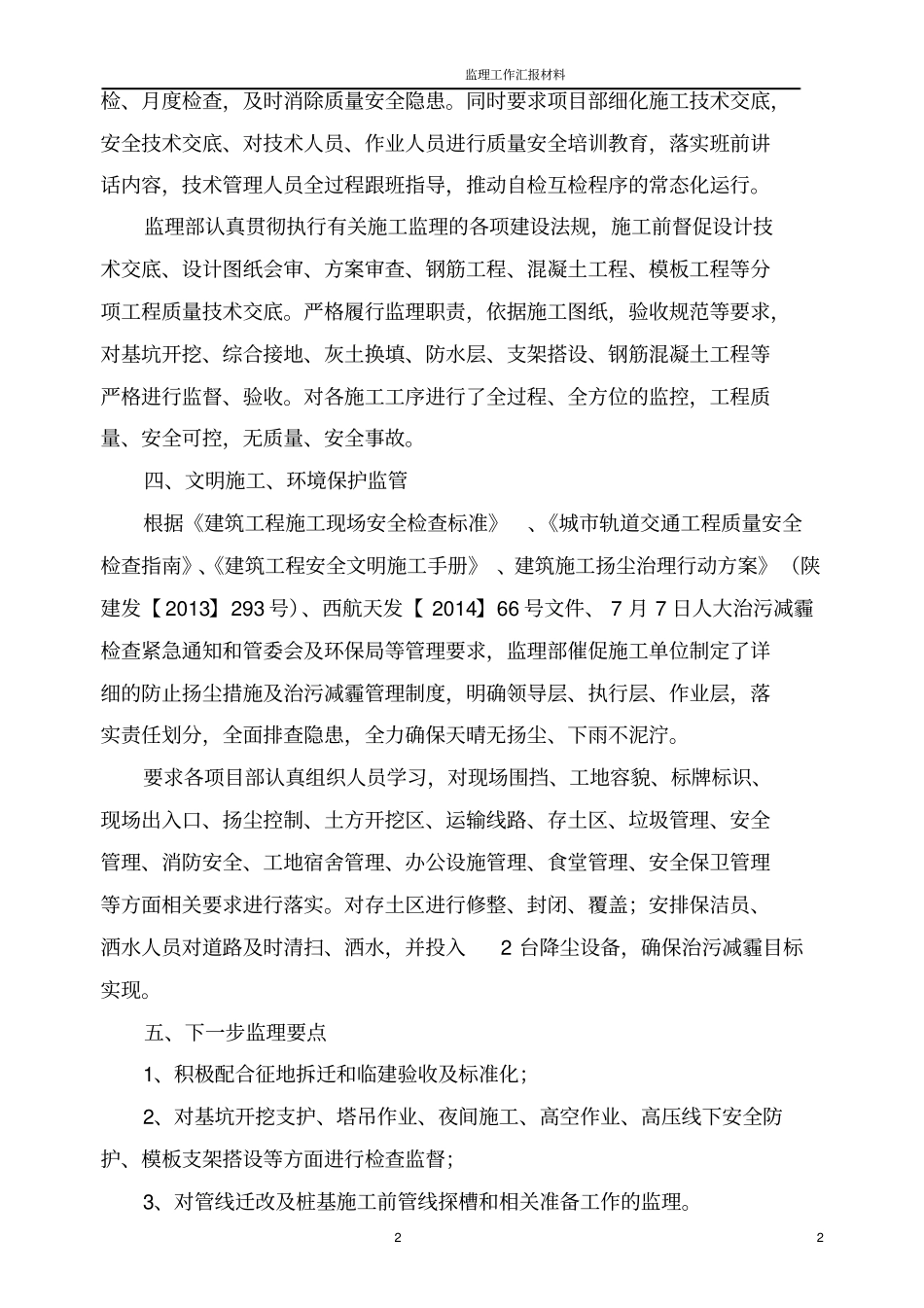

监理部建立了质量、安全保证体系,制定了质量、进度、安全计划目标、建立完善施工组织设计( 方案 ) 审查制度、开工报告审批制度、质量安全管理制度、监理例会制度、专题会议制度、技术交底学习制度、领导带班制度、监理旁站制度、见证送检制度、测量监测制度、质量、安全检查日巡、周检制度、工程竣工验收制度等,促使监理工作程序化、规范化
人员配置方面,根据目前的施工重点和施工计划,已配置总监代表3 名,土建工程师3 名,监理员 4 名,安全监理工程师1 名,测量监理工程师1 名,试验监理工程师1 名,造价监理工程师1 名,信息员 2 名,监理人员稳定,主要监理管理人员及专业监理工程师均有地铁施工监理工作经验,监理业务水平满足现场施工监理要求
监理部倡导树立“全员质量安全意识,人人都是质量员、安全员”的理念,贯彻落实了领导带班制度,逐级落实质量安全责任,确保责任制度落到实处
三、质量安全生产监督目前施工风险源主要有:基坑土方开挖支护、塔吊作业、临时用电、支架模板体系、高压线下机械作业、防汛排水、防暑降温、消防安全等方面
监理部通过监理例会、监理通知单、联系单等形式,督促项目部“定人员、定时间、定整改措施”三定原则对存在的问题进行整改,加大日常巡查、周监理工作汇报材料2 2 检、月度检查,及时消除质量安全隐患
同时要求项目部细化施工技术交
