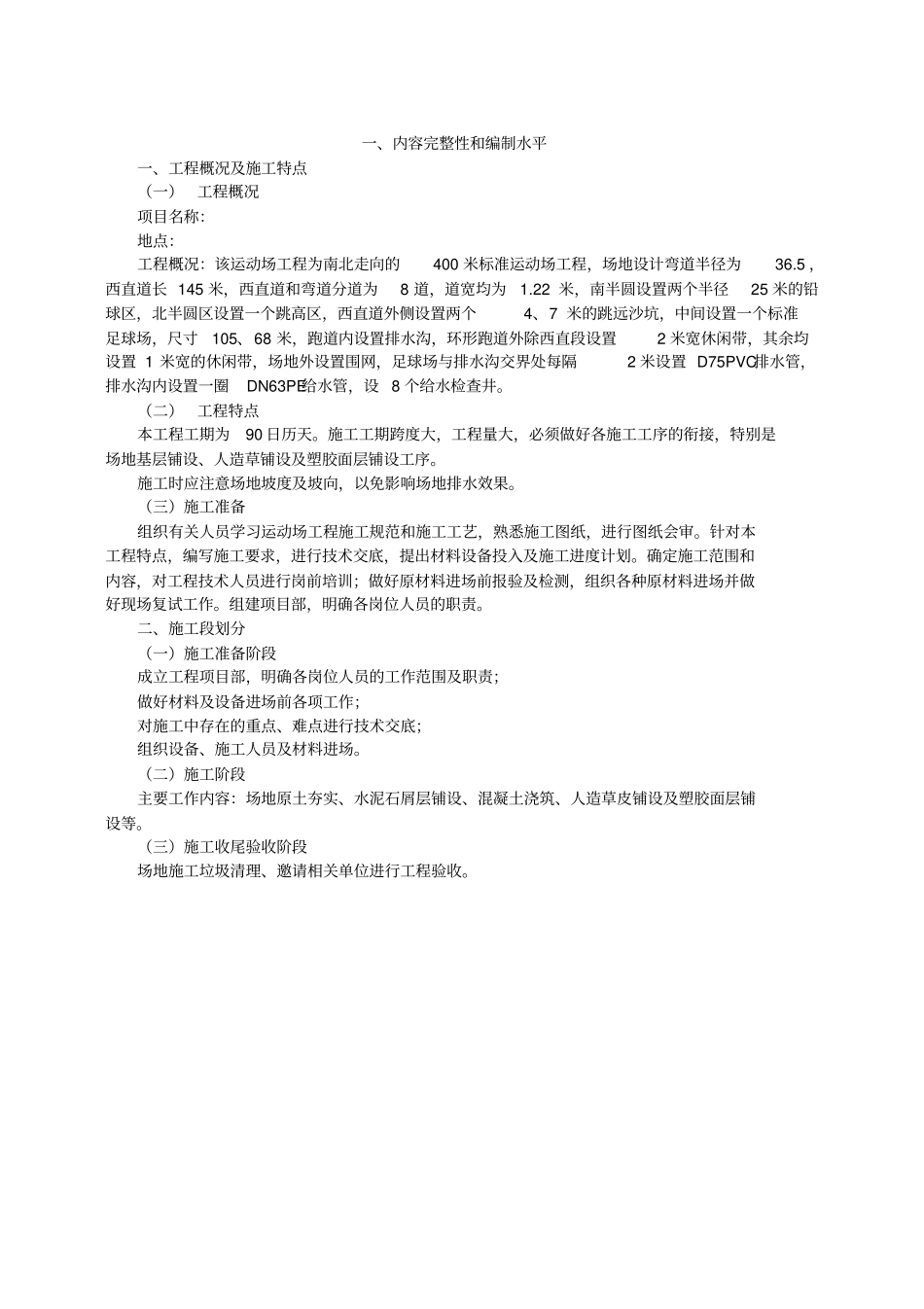

六、施工组织设计一、内容完整性和编制水平二、施工方案与技术措施三、质量管理体系与措施四、关键部位质量控制措施五、工程进度计划与措施六、人工、材料及机械设备配备计划七、安全文明管理体系与措施八、环境保护管理体系与措施九、季节性施工措施(雨、风)十、施工总平面图一、内容完整性和编制水平一、工程概况及施工特点(一)工程概况项目名称:地点:工程概况:该运动场工程为南北走向的400 米标准运动场工程,场地设计弯道半径为36

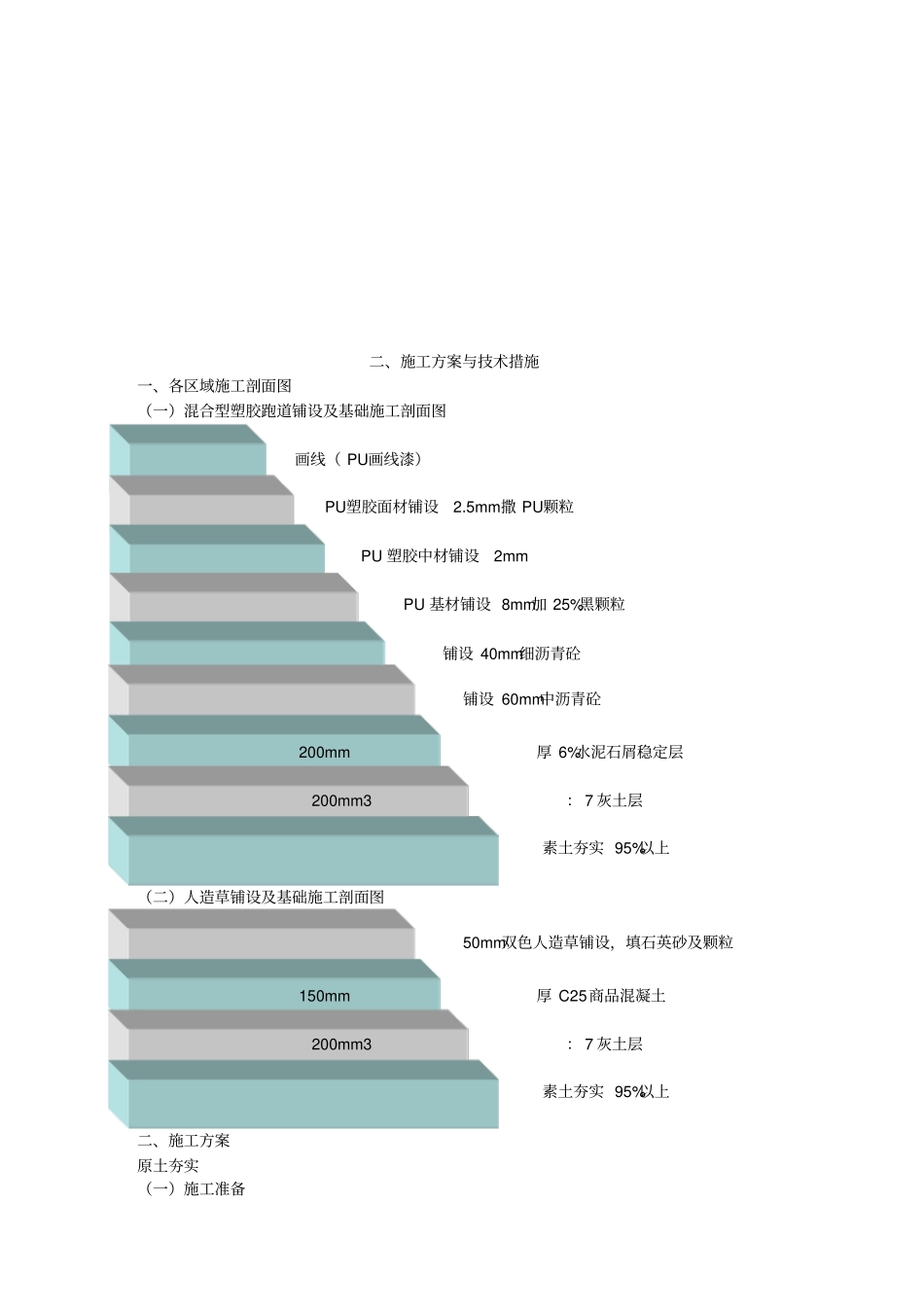

5 ,西直道长 145 米,西直道和弯道分道为8 道,道宽均为1
22 米,南半圆设置两个半径25 米的铅球区,北半圆区设置一个跳高区,西直道外侧设置两个4、7 米的跳远沙坑,中间设置一个标准足球场,尺寸105、68 米,跑道内设置排水沟,环形跑道外除西直段设置2 米宽休闲带,其余均设置 1 米宽的休闲带,场地外设置围网,足球场与排水沟交界处每隔2 米设置 D75PVC排水管,排水沟内设置一圈DN63PE给水管,设8 个给水检查井
(二)工程特点本工程工期为90 日历天
施工工期跨度大,工程量大,必须做好各施工工序的衔接,特别是场地基层铺设、人造草铺设及塑胶面层铺设工序
施工时应注意场地坡度及坡向,以免影响场地排水效果
(三)施工准备组织有关人员学习运动场工程施工规范和施工工艺,熟悉施工图纸,进行图纸会审
针对本工程特点,编写施工要求,进行技术交底,提出材料设备投入及施工进度计划
确定施工范围和内容,对工程技术人员进行岗前培训;做好原材料进场前报验及检测,组织各种原材料进场并做好现场复试工作
组建项目部,明确各岗位人员的职责
二、施工段划分(一)施工准备阶段成立工程项目部,明确各岗位人员的工作范围及职责;做好材料及设备进场前各项工作;对施工中存在的重点、难点进行技术交底;组织设备、施工人员及材料进场
(二)施工阶段主要工作内容:场地原土夯实、水泥石屑层铺设、混凝土
