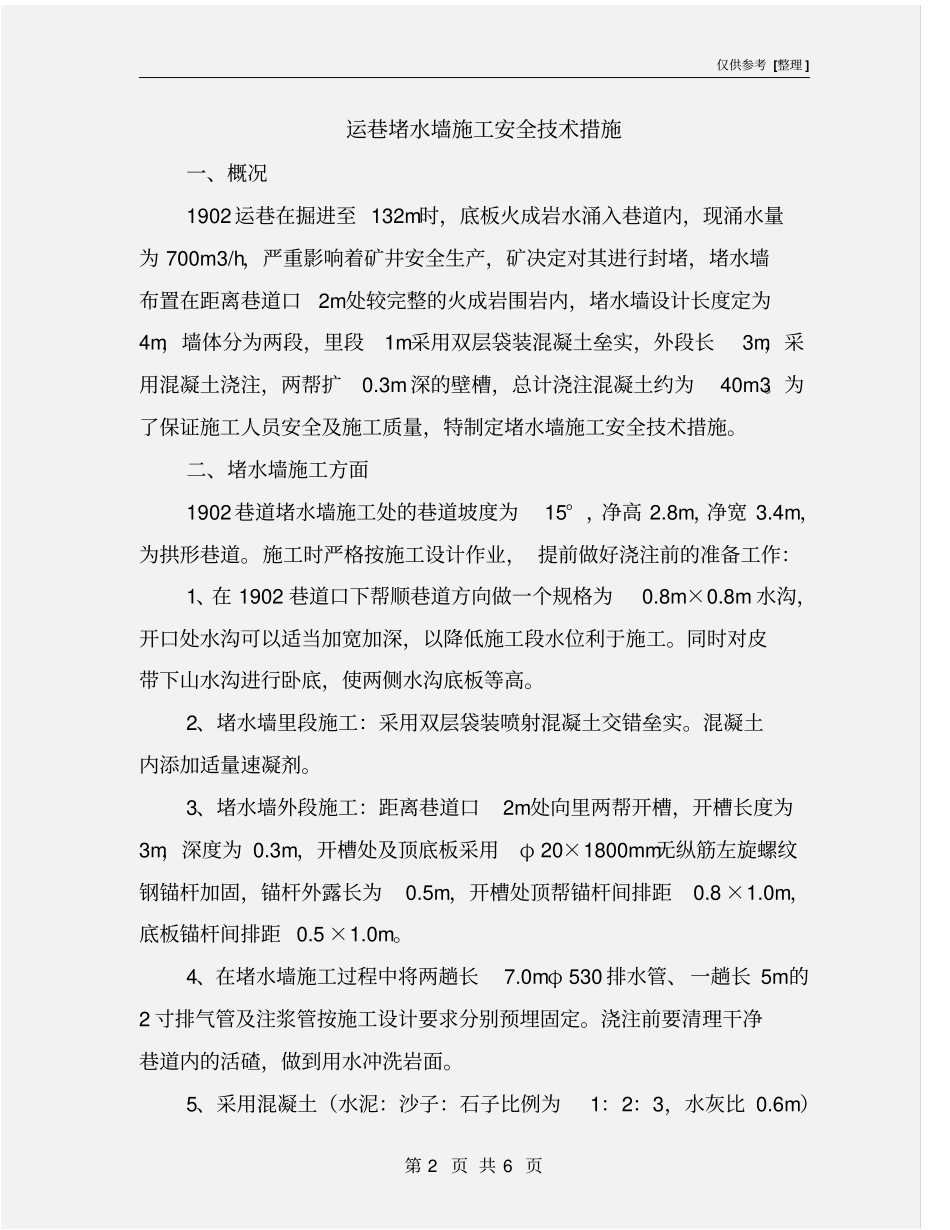

仅供参考 [整理 ] 第 1 页 共 6 页安全管理文书运巷堵水墙施工安全技术措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 6 页运巷堵水墙施工安全技术措施一、概况1902 运巷在掘进至 132m时,底板火成岩水涌入巷道内,现涌水量为 700m3/h,严重影响着矿井安全生产,矿决定对其进行封堵,堵水墙布置在距离巷道口2m处较完整的火成岩围岩内,堵水墙设计长度定为4m,墙体分为两段,里段1m采用双层袋装混凝土垒实,外段长3m,采用混凝土浇注,两帮扩0
3m 深的壁槽,总计浇注混凝土约为40m3
为了保证施工人员安全及施工质量,特制定堵水墙施工安全技术措施
二、堵水墙施工方面1902 巷道堵水墙施工处的巷道坡度为15° ,净高 2
8m,净宽 3
4m,为拱形巷道
施工时严格按施工设计作业, 提前做好浇注前的准备工作:1、在 1902 巷道口下帮顺巷道方向做一个规格为0
8m 水沟,开口处水沟可以适当加宽加深,以降低施工段水位利于施工
同时对皮带下山水沟进行卧底,使两侧水沟底板等高
2、堵水墙里段施工:采用双层袋装喷射混凝土交错垒实
混凝土内添加适量速凝剂
3、堵水墙外段施工:距离巷道口2m处向里两帮开槽,开槽长度为3m,深度为 0
3m,开槽处及顶底板采用φ 20×1800mm无纵筋左旋螺纹钢锚杆加固,锚杆外露长为0
5m,开槽处顶帮锚杆间排距0
0m,底板锚杆间排距 0
4、在堵水墙施工过程中将两趟长7
0mφ 530 排水管、一趟长 5m的2 寸排气管及注浆管按施工设计要求分别预埋固定
浇注前要清理干净巷道内的活碴,做到用水冲洗岩面
5、采用混凝土(水泥:沙子:石子比例为1:2:3,水灰比 0
6m)仅供参考 [整理 ] 第 3 页 共 6 页浇注,混凝
