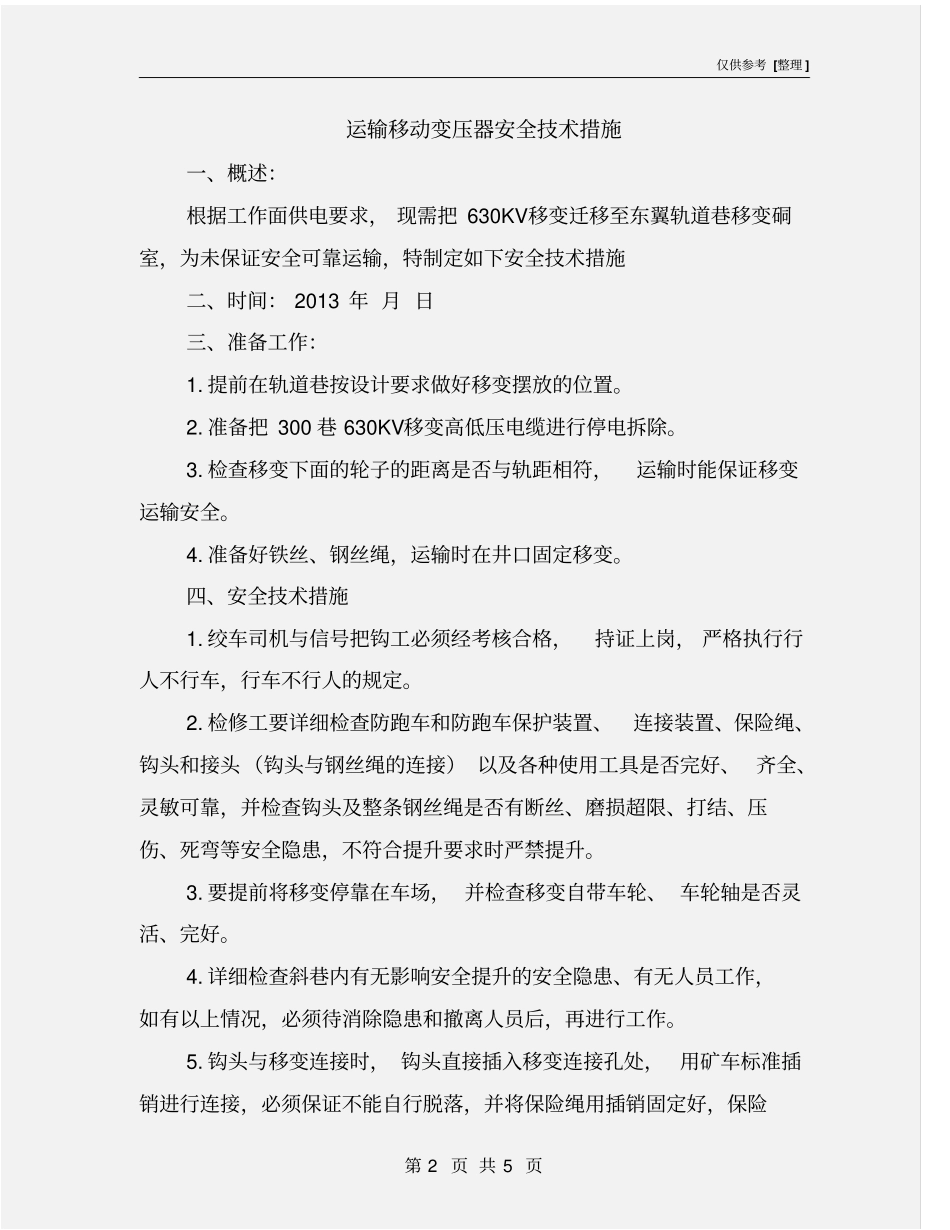

仅供参考 [整理 ] 第 1 页 共 5 页安全管理文书运输移动变压器安全技术措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 5 页运输移动变压器安全技术措施一、概述:根据工作面供电要求, 现需把 630KV移变迁移至东翼轨道巷移变硐室,为未保证安全可靠运输,特制定如下安全技术措施二、时间: 2013 年 月 日三、准备工作:1
提前在轨道巷按设计要求做好移变摆放的位置
准备把 300 巷 630KV移变高低压电缆进行停电拆除
检查移变下面的轮子的距离是否与轨距相符,运输时能保证移变运输安全
准备好铁丝、钢丝绳,运输时在井口固定移变
四、安全技术措施1
绞车司机与信号把钩工必须经考核合格,持证上岗, 严格执行行人不行车,行车不行人的规定
检修工要详细检查防跑车和防跑车保护装置、连接装置、保险绳、钩头和接头(钩头与钢丝绳的连接) 以及各种使用工具是否完好、 齐全、灵敏可靠,并检查钩头及整条钢丝绳是否有断丝、磨损超限、打结、压伤、死弯等安全隐患,不符合提升要求时严禁提升
要提前将移变停靠在车场, 并检查移变自带车轮、 车轮轴是否灵活、完好
详细检查斜巷内有无影响安全提升的安全隐患、有无人员工作,如有以上情况,必须待消除隐患和撤离人员后,再进行工作
钩头与移变连接时, 钩头直接插入移变连接孔处, 用矿车标准插销进行连接,必须保证不能自行脱落,并将保险绳用插销固定好,保险仅供参考 [整理 ] 第 3 页 共 5 页绳搭在移变上方,防止中途滑落
移变运至一横贯处, 必须待车停稳后才进行摘挂钩,严禁车未停稳就摘挂钩,严禁蹬车摘挂钩
摘挂钩时,先摘保险绳,后摘挂钩;挂钩时,先挂钩头,后挂保险绳
推车时必须时刻注意前方

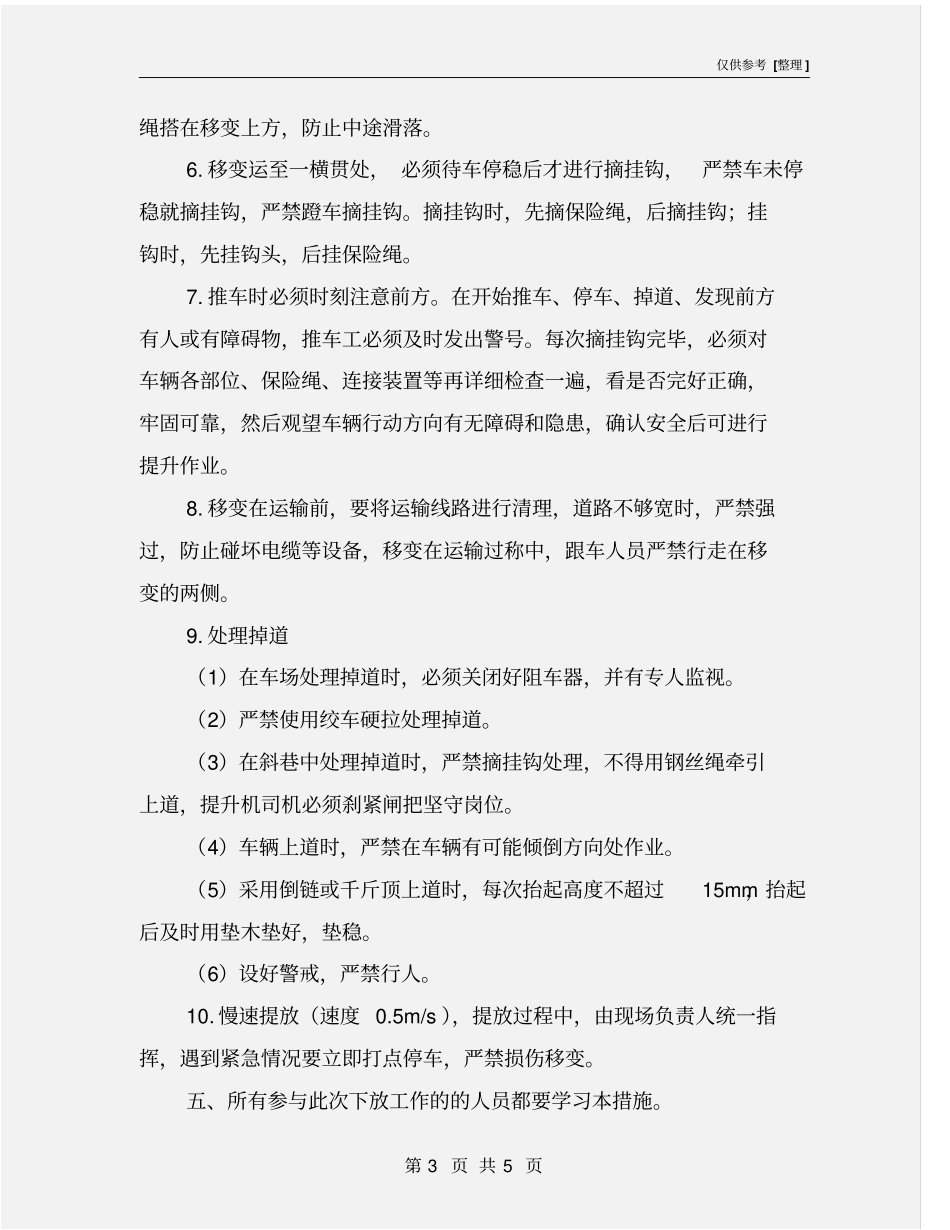

在开始推车、停车、掉道、发现前方
