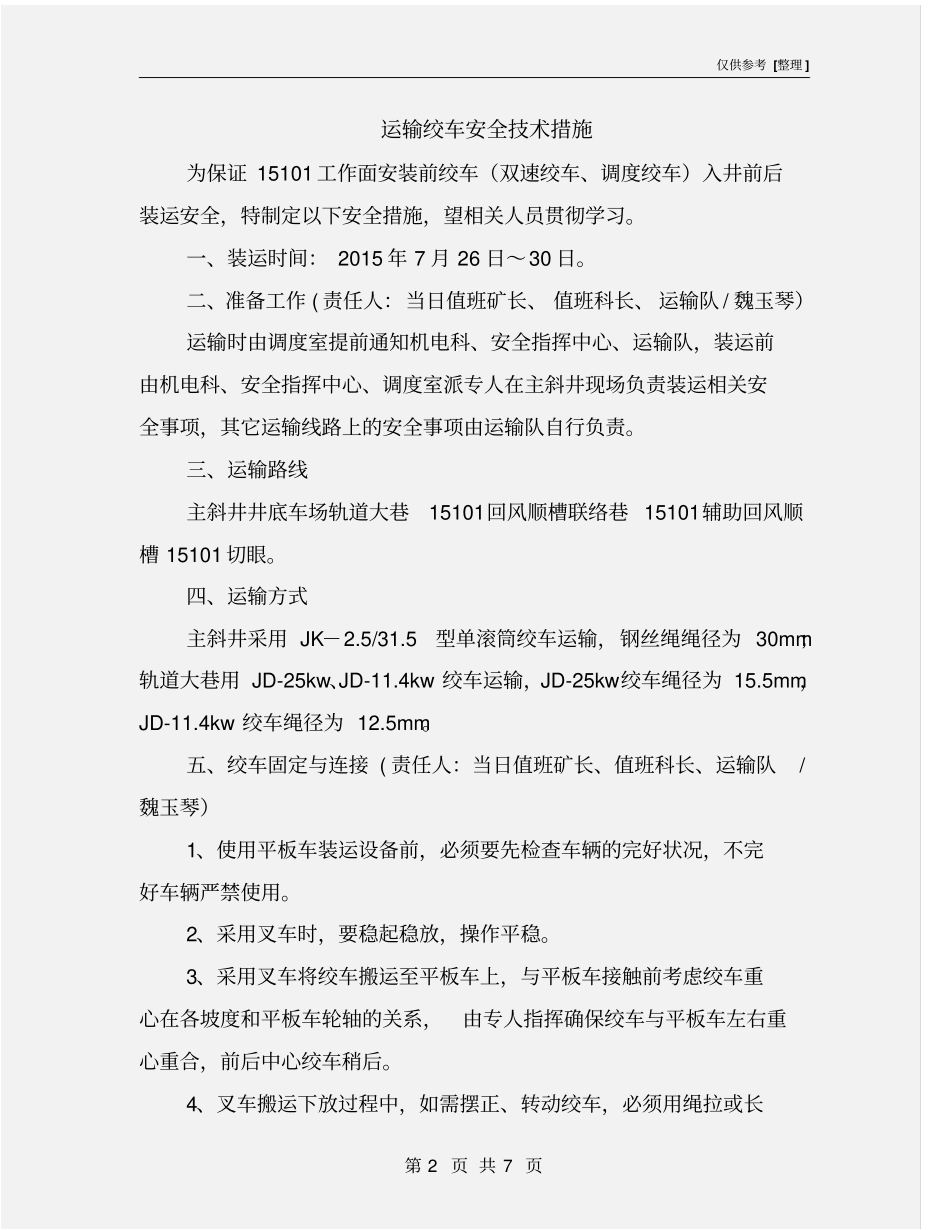

仅供参考 [整理 ] 第 1 页 共 7 页安全管理文书运输绞车安全技术措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 7 页运输绞车安全技术措施为保证 15101 工作面安装前绞车(双速绞车、调度绞车)入井前后装运安全,特制定以下安全措施,望相关人员贯彻学习
一、装运时间: 2015 年 7 月 26 日~30 日
二、准备工作 ( 责任人:当日值班矿长、 值班科长、 运输队 / 魏玉琴)运输时由调度室提前通知机电科、安全指挥中心、运输队,装运前由机电科、安全指挥中心、调度室派专人在主斜井现场负责装运相关安全事项,其它运输线路上的安全事项由运输队自行负责
三、运输路线主斜井井底车场轨道大巷15101回风顺槽联络巷 15101辅助回风顺槽 15101 切眼
四、运输方式主斜井采用 JK-2
5型单滚筒绞车运输,钢丝绳绳径为 30mm;轨道大巷用 JD-25kw、JD-11
4kw 绞车运输,JD-25kw绞车绳径为 15
5mm,JD-11
4kw 绞车绳径为 12
五、绞车固定与连接 ( 责任人:当日值班矿长、值班科长、运输队/魏玉琴)1、使用平板车装运设备前,必须要先检查车辆的完好状况,不完好车辆严禁使用
2、采用叉车时,要稳起稳放,操作平稳
3、采用叉车将绞车搬运至平板车上,与平板车接触前考虑绞车重心在各坡度和平板车轮轴的关系,由专人指挥确保绞车与平板车左右重心重合,前后中心绞车稍后

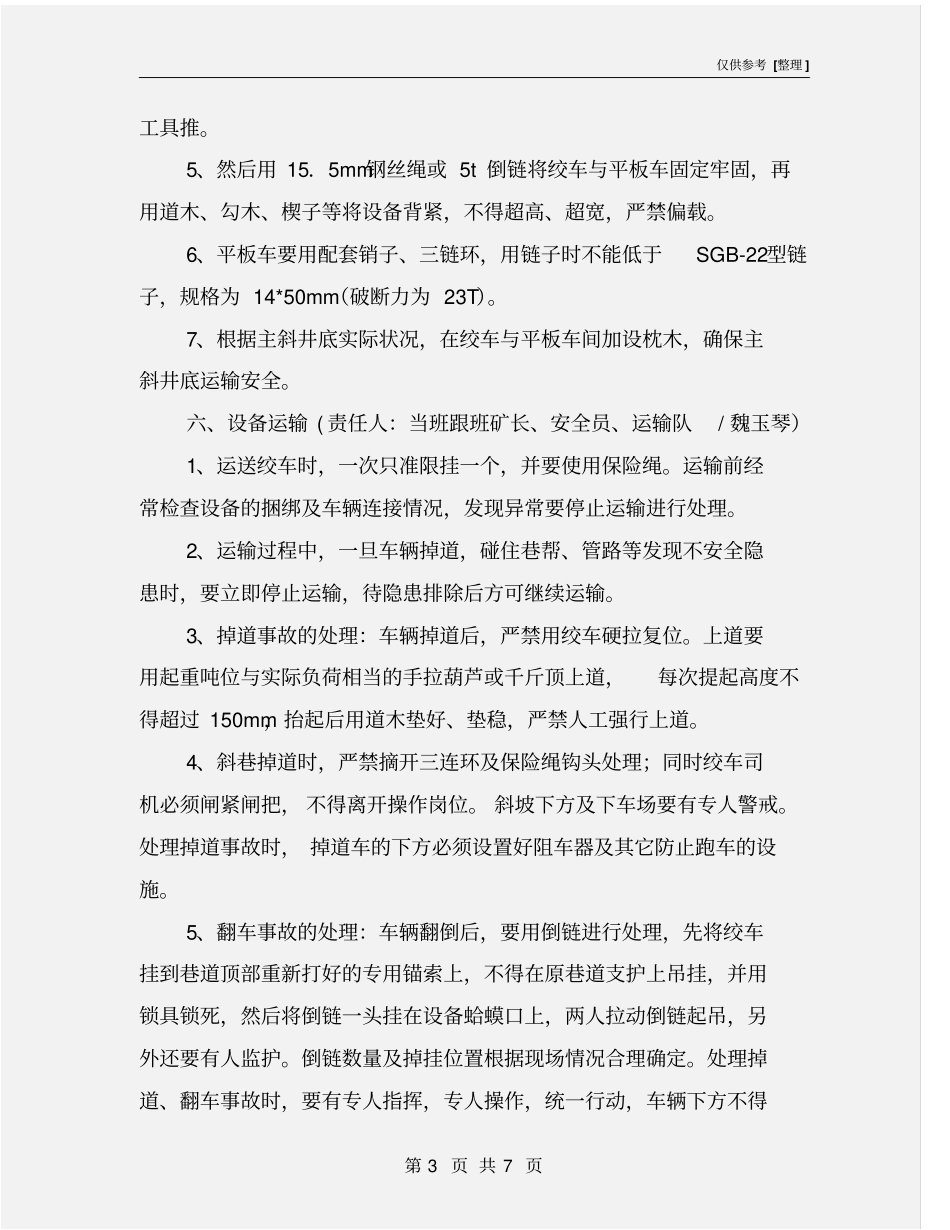

4、叉车搬运下放过程中,如需摆正、转动绞车,必须用绳拉或长仅供参考 [整理 ] 第 3 页 共 7 页工具推
5、然后用 15.5mm钢丝绳或 5t 倒链将绞车与平板车固定牢固,再用道木、勾木、楔子等将设备背紧,不得超高、超宽,严禁偏载
6、平板车要用配套销子、三链环,用链子时不能低于SG
