- 20 - 中国移动江苏公司南通地区通州2014 年共址宏站配套传输线路二期工程施工组织方案一、 概述本工程为中国移动通信集团江苏有限公司南通分公司中国移动江苏公司南通地区中国移动江苏公司南通地区通州2014 年共址宏站配套传输线路二期工程工程
主要工作内容为: 共架设架空光缆1
659公里,敷设管道光缆12
468 公里,钉固光缆0
26 百米,暗管穿放光缆 1
35 百米,布放桥架光缆45
774 百米,安装终端盒28 个,24芯接头盒 1 套, 48 芯接头盒 2 套,72 芯接头盒 1 套,ODF架满配 1架,288 芯光交 1 台
为保证工程施工质量, 特起草本施工组织方案, 以确保本工程顺利完成,整个工程计划 2015 年 1 月 25 日开工,2015 年 4 月 30 日结束
二、 施工要求及安排1、工程未开工前必须先掌握该工程的各种技术要求,完成技术交底等一系列工作 ; 熟悉线路所在地方的地形、地貌,合理安排施工计划,报监理审批后方可组织现场施工

2、施工计划:工程于2015 年 1 月 25 开工, 2015 年 4 月 30 日完工3、立杆主要施工要求如下:(1)立杆埋深应达到下表要求:杆高埋深(m)普通土硬土水田、湿地石质- 21 - 7m×15cm 1
0 8m×15cm 1
2 9m×15cm 1
4 10m×15cm 1
6 12m×15cm 2
0 (2)电杆杆距应符合设计要求
(3)直线线路的电杆位臵应在线路路由的中心线上
电杆中心线与路由中心线的左右偏差应不大于50mm;电杆本省应上下垂直
( 4)角杆应在线路转角点内移
水泥电杆的内移值为100~150mm
因地形限制或桩撑杆的角杆可不内移

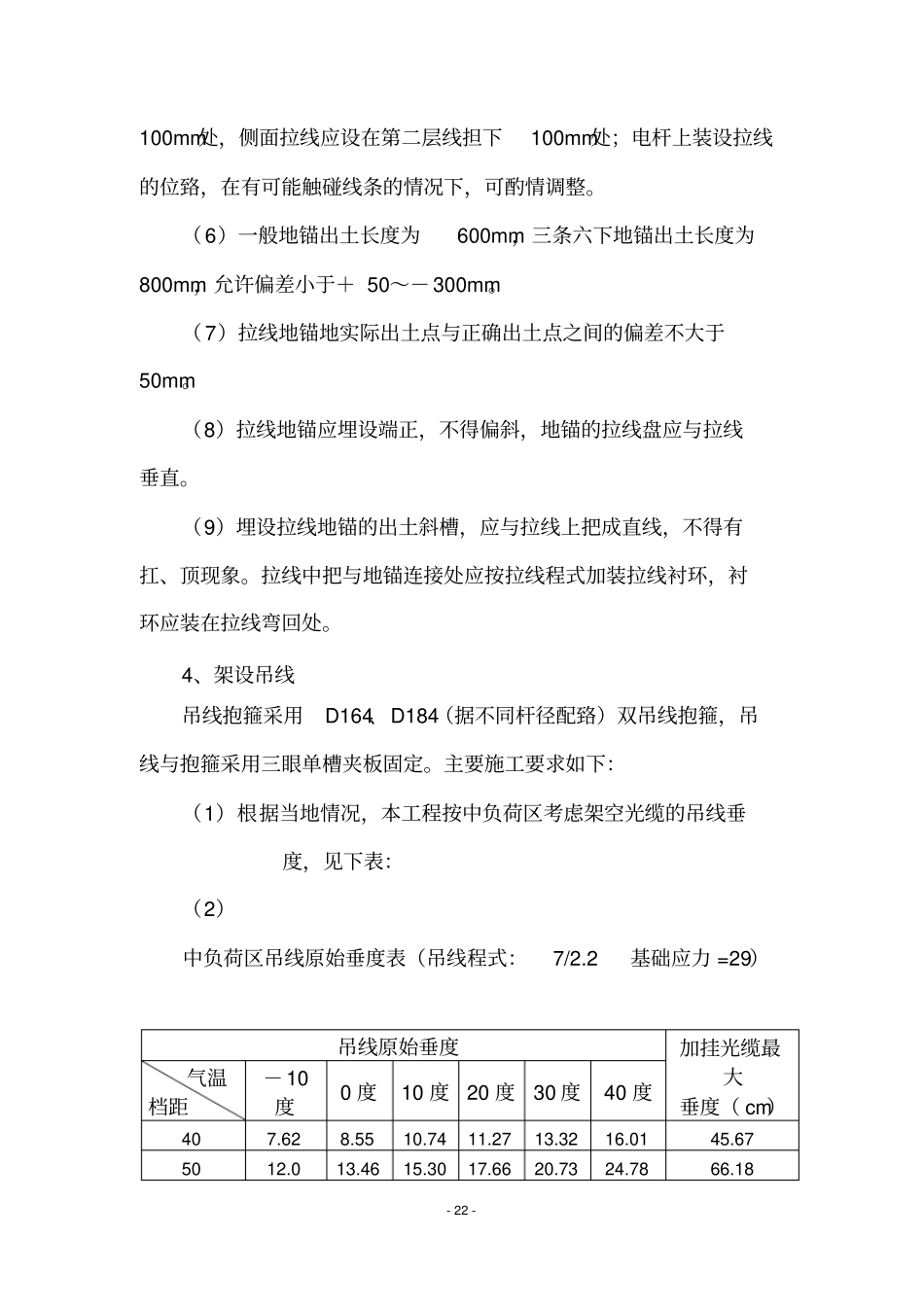

(5)终端杆竖立后应向拉
