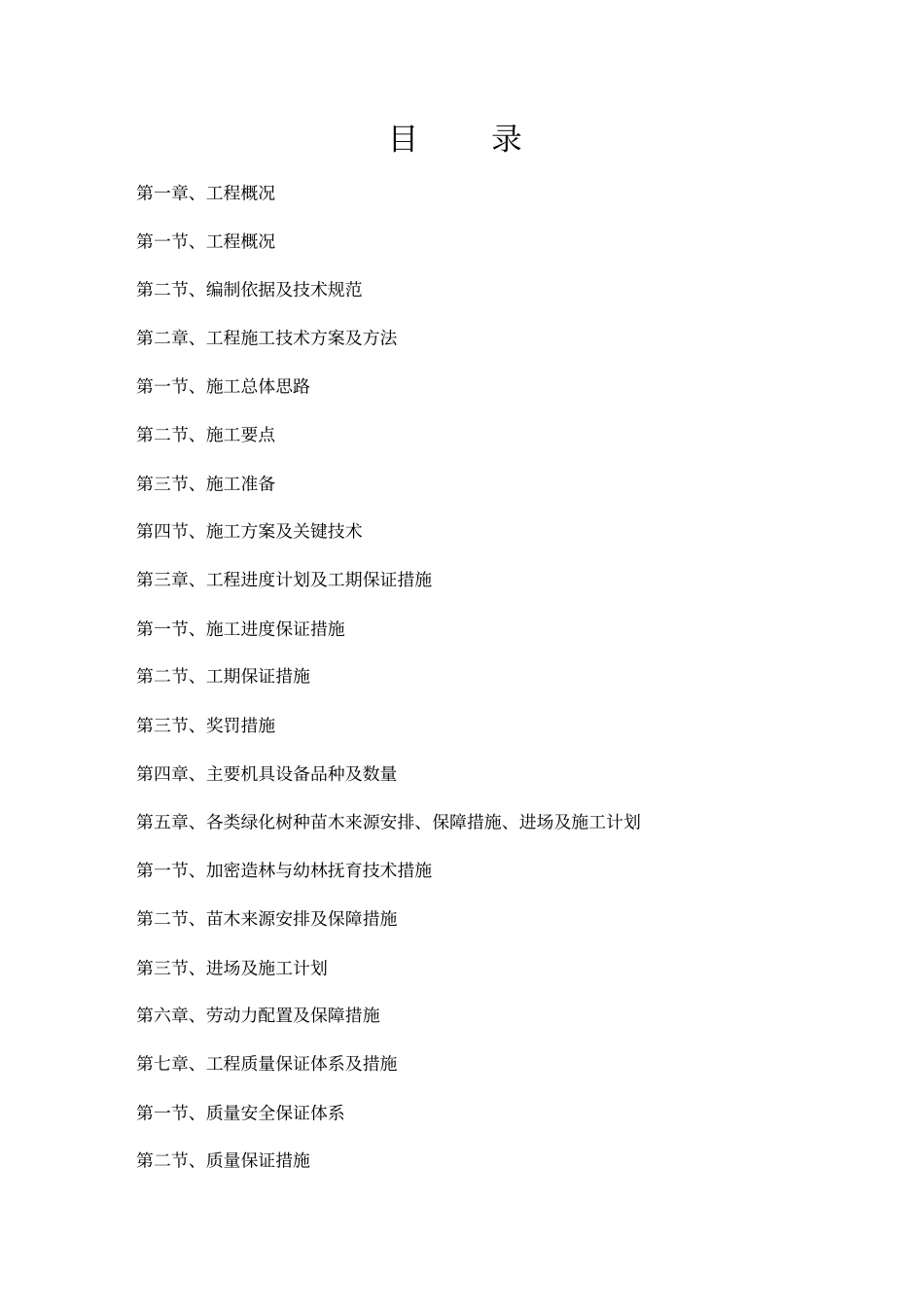

造林施工组织设计方案1 目录第一章、工程概况第一节、工程概况第二节、编制依据及技术规范第二章、工程施工技术方案及方法第一节、施工总体思路第二节、施工要点第三节、施工准备第四节、施工方案及关键技术第三章、工程进度计划及工期保证措施第一节、施工进度保证措施第二节、工期保证措施第三节、奖罚措施第四章、主要机具设备品种及数量第五章、各类绿化树种苗木来源安排、保障措施、进场及施工计划第一节、加密造林与幼林抚育技术措施第二节、苗木来源安排及保障措施第三节、进场及施工计划第六章、劳动力配置及保障措施第七章、工程质量保证体系及措施第一节、质量安全保证体系第二节、质量保证措施第三节、克服质量通病措施第四节、工程技术资料及图纸管理第八章、安全管理体系及措施、文明施工保证措施、环境保护管理体系及措施第一节、安全管理体系施工措施第二节、其它安全技术措施第三节、文明施工保证措施第四节、环境保护措施第九章、雨季造林和补植方案及措施第一节、雨季造林措施第二节、补植方案措施第十章、养护方案及措施第十一章、森林防火措施第一章工程概况第一节、工程概况一、工程名称: 林业局 2016年储备林基地建设工程项目施工二、工程内容:人工造林约1300亩三、质量标准:1)合格;符合国家及本招标文件所列有关造林绿化工程施工的规范、规程和验收标准;2)符合招标文件的规定要求;3)苗木质量达标,造林质量合格;4)在养护期内,分种树、分规格的苗木保存率 95%以上,无病虫害,生长旺盛。四、工期: 2016年4月-2018年11月(2016 年4月25日前完成配水、 5月10日前完成绿化, 2017 年、 2018 年管护)。第二节、编制依据及技术规范一、《造林技术规程》,GB/T15776— 1995;二、《生态公益林建设规划设计通则》,GB/T18337.2— 2001;三、《生态公益林建设技术规程》,GB/T18337.3— 2001;四、关于本工程的《工程项目招标文件》;五、关于本工程的作业设计书、资料及附件。第二章、工程施工技术方案及方法第一节、施工总体思路一、两个“确保”一是确保安全和质量,二是确保工期目标。二、达到“三高”高标准控制施工全过程;高效率建设本工程;高水平建设本工程。三、坚持“四先”在实施中,用先进的设备和科学配置来满足设计文件、满足业主、监理工程师的要求;先进的技术与工艺来保证质量要求;用先进的组织管理方法,结合本工程特点,统筹考虑,科学安排;用先进的思想观念来统一全体参建职工的...
