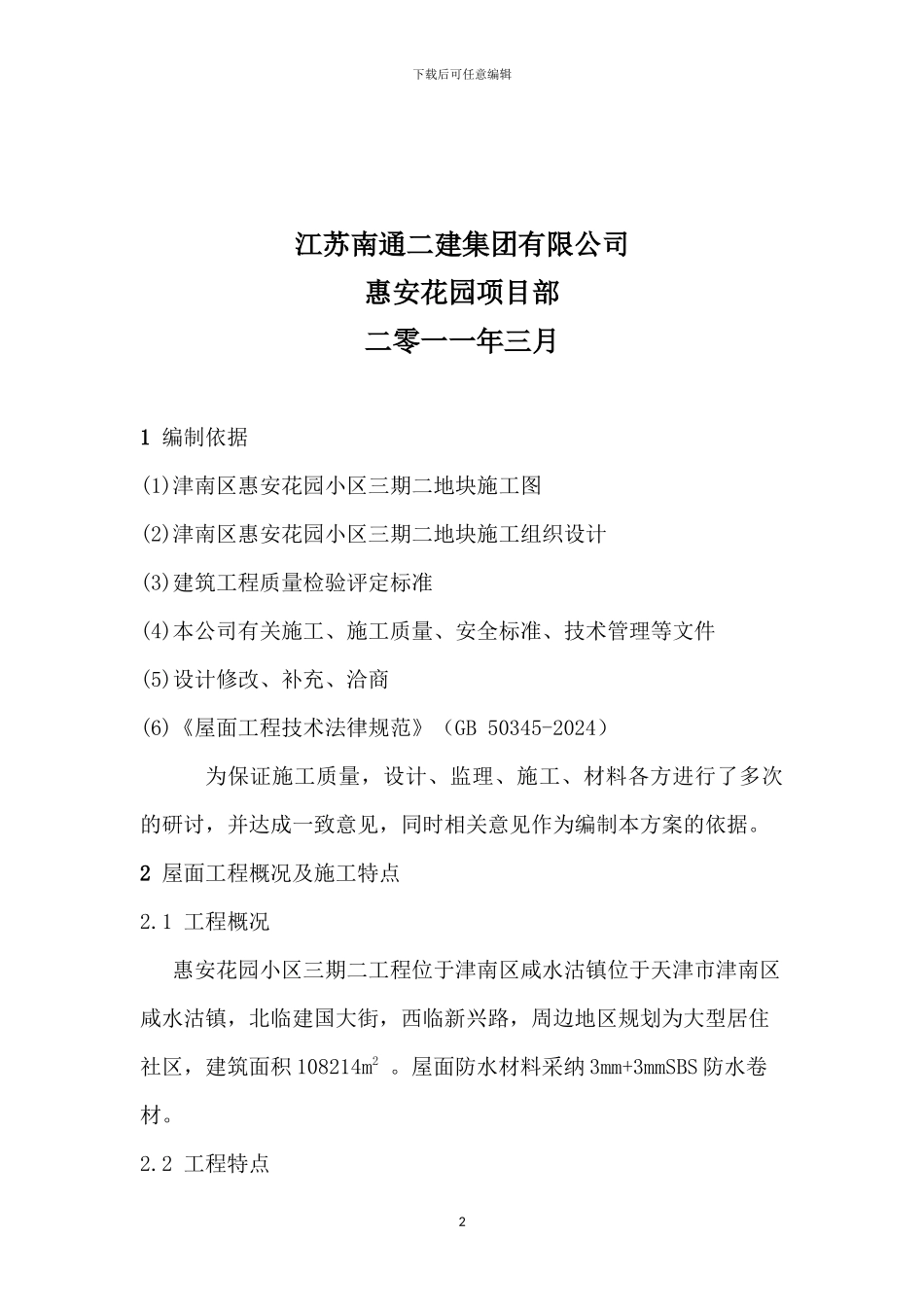

下载后可任意编辑天津津南区惠安花园小区项目(三期二)屋面工程施工方案1下载后可任意编辑江苏南通二建集团有限公司惠安花园项目部二零一一年三月1 编制依据(1)津南区惠安花园小区三期二地块施工图(2)津南区惠安花园小区三期二地块施工组织设计(3)建筑工程质量检验评定标准(4)本公司有关施工、施工质量、安全标准、技术管理等文件(5)设计修改、补充、洽商(6)《屋面工程技术法律规范》(GB 50345-2024)为保证施工质量,设计、监理、施工、材料各方进行了多次的研讨,并达成一致意见,同时相关意见作为编制本方案的依据。2 屋面工程概况及施工特点2.1 工程概况惠安花园小区三期二工程位于津南区咸水沽镇位于天津市津南区咸水沽镇,北临建国大街,西临新兴路,周边地区规划为大型居住社区,建筑面积 108214m2 。屋面防水材料采纳 3mm+3mmSBS 防水卷材。2.2 工程特点2下载后可任意编辑2.2.1 本工程施工时应选择晴朗天气,尤其是屋面保温层及防水层工。2.2.2 施工时应注意屋面坡度及坡向,以免影响屋面排水效果。3 施工准备3.1 组织有关人员学习屋面工程施工法律规范和施工工艺,熟悉施工图纸。3.2 针对工程特点,编写技术交底,提出材料计划。3.3 组织各种原材料进场并做好现场复试工作。4 施工进度计划(1)自 2024 年 3 月 1 日至 2024 年 3 月 25 日。5 劳动力计划,根据进度作适当调整。(1)防水工:35 人(2)瓦 工:25 人6 施工方法6.1 部署安排一般情况下,由高处向低处施工(先施工高层次屋面,后施工低层次屋面)。穿插流水施工控制工期。6.2 屋面工程工艺流程保温层施工→找坡层施工→防水层施工→防水保护层施工。6.3 保温层施工6.3.1 工艺流程基层清理→管根固定→保温层铺设→抹找平层。3下载后可任意编辑6.3.2 基层清理结构层表面杂物、灰尘应清理洁净,表面应干燥、平整,不得有松散、开裂、空鼓等缺陷。6.3.3 管根固定穿屋面结构的管道(包括通风道)均已安装完毕,在保温层施工前,管根应用细石混凝土塞堵密实。6.3.4 保温层铺设100mm 厚聚苯乙烯泡沫塑料板保温层采纳 1∶3 水泥砂浆点粘法固定,砂浆点距 1m,基层应清理洁净、剔凿平整,铺贴时应紧贴基层铺设,铺平垫稳,拼缝严密,不得有晃动现象。若遇雨时,保温层应采纳塑料布遮盖。6.4 找坡层施工6.4.1 工艺流程最薄处 30mm 厚白灰焦渣(1:6)找坡层施工(2%坡)→20 厚1∶3 水泥砂浆找平层施工。6.4.2 清理 找坡层、找平...
