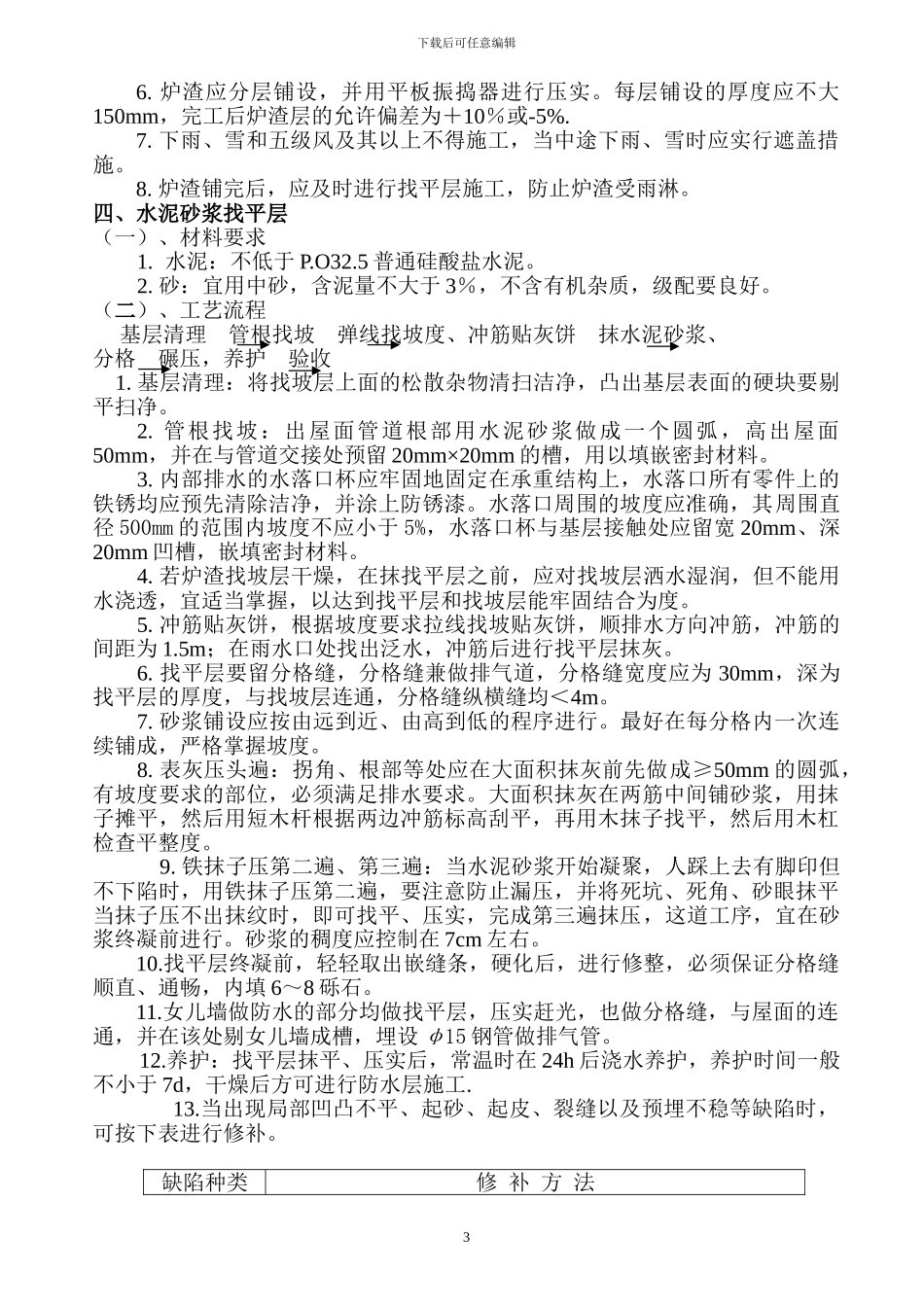

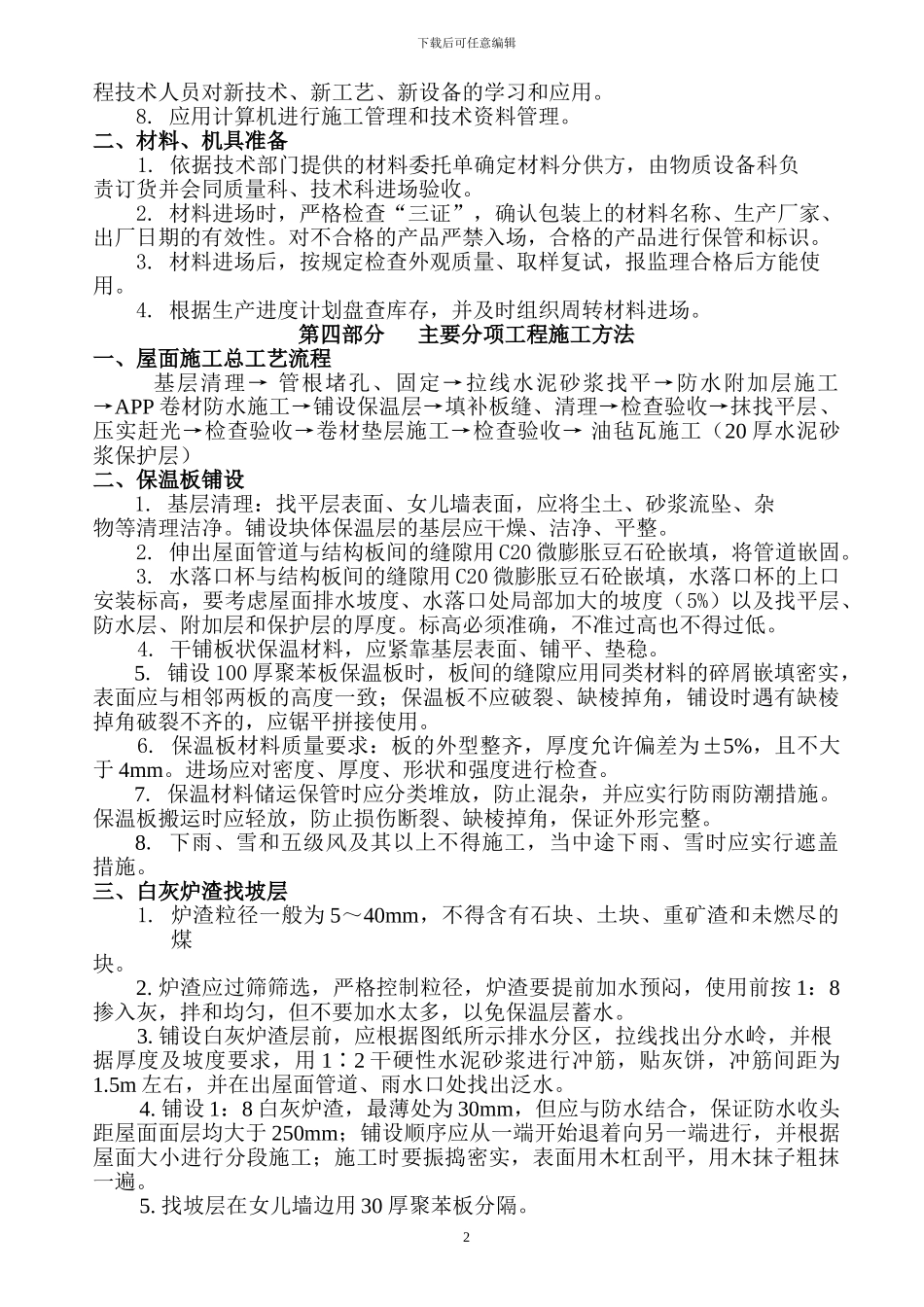

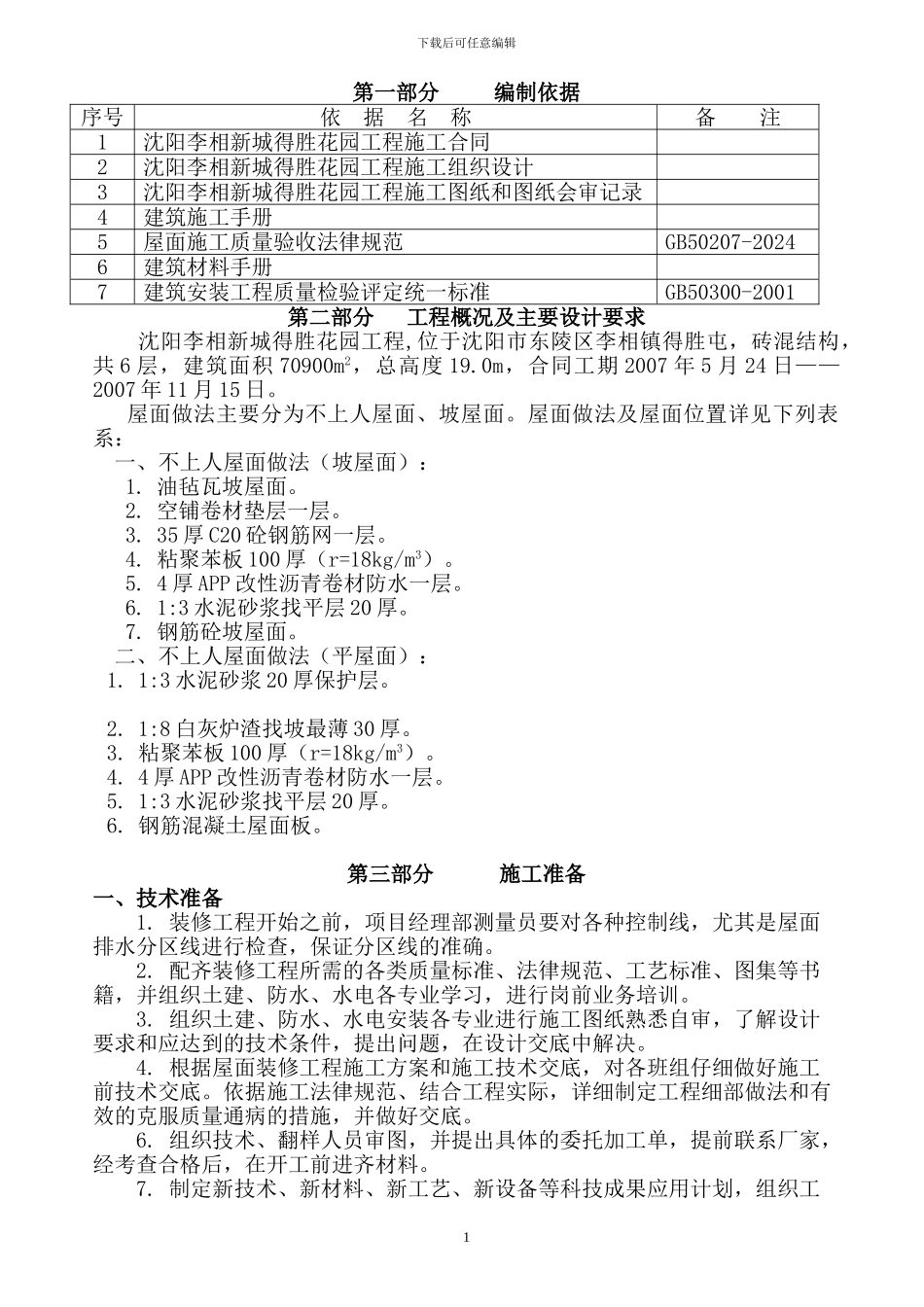

下载后可任意编辑第一部分 编制依据序号依 据 名 称备 注1沈阳李相新城得胜花园工程施工合同 2沈阳李相新城得胜花园工程施工组织设计3沈阳李相新城得胜花园工程施工图纸和图纸会审记录4建筑施工手册5屋面施工质量验收法律规范GB50207-20246 建筑材料手册7建筑安装工程质量检验评定统一标准GB50300-2001第二部分 工程概况及主要设计要求 沈阳李相新城得胜花园工程,位于沈阳市东陵区李相镇得胜屯,砖混结构,共 6 层,建筑面积 70900m2,总高度 19
0m,合同工期 2007 年 5 月 24 日——2007 年 11 月 15 日
屋面做法主要分为不上人屋面、坡屋面
屋面做法及屋面位置详见下列表系: 一、不上人屋面做法(坡屋面):1
油毡瓦坡屋面
空铺卷材垫层一层
35 厚 C20 砼钢筋网一层
粘聚苯板 100 厚(r=18kg/m3)
4 厚 APP 改性沥青卷材防水一层
1:3 水泥砂浆找平层 20 厚
钢筋砼坡屋面
二、不上人屋面做法(平屋面):1
1:3 水泥砂浆 20 厚保护层
1:8 白灰炉渣找坡最薄 30 厚
粘聚苯板 100 厚(r=18kg/m3)
4 厚 APP 改性沥青卷材防水一层
1:3 水泥砂浆找平层 20 厚
钢筋混凝土屋面板
第三部分 施工准备一、技术准备1
装修工程开始之前,项目经理部测量员要对各种控制线,尤其是屋面排水分区线进行检查,保证分区线的准确
配齐装修工程所需的各类质量标准、法律规范、工艺标准、图集等书籍,并组织土建、防水、水电各专业学习,进行岗前业务培训
组织土建、防水、水电安装各专业进行施工图纸熟悉自审,了解设计要求和应达到的技术条件,提出问题,在设计交底中解决
根据屋面装修工程施工方案和施工技术交底,对各班组仔细做好施
