下载后可任意编辑开工准备会议纪要 新疆新建仪表着陆系统及助航灯光系统工程(那拉提)工程工作纪要 日期: 20241 年 月 日 时间: 地点: 那拉提机场飞行区 参加人员: 机场指挥部: 禹涛 建科院:秦富平西北民航监理公司:王炜 李小峰 杨易霖 张建利 甘肃机械化: 李生强 王怀栋 京航安:伍二喜 内容: 组织勘测单位建科院、监理单位西北民航监理公司、施工单位甘肃机械化 、北京京航安对现场控制桩进行交接;下滑台现场定位
相关数据:自动观测场位于下滑台保护区 A 区内,在下滑台基础正东侧 10m处、下滑台基础距南侧砖围界 36m
那拉提项目组 不读这么高质量的范文的确是浪费了
1下载后可任意编辑 道面工程施工准备工作 专题会议纪要 日期:2024 年 4 月 13 日时间:3:00 地点:空军七总队玉树项目办公室参加人员:机场指挥部:赵俊峰郝志宇 西北民航监理公司:王书明王景文张锋高强贾卫刚 空军七总队:李存虎李锋 西北民航机场建设公司:樊秩第五防超 西部集团建设公司:罗顺利霍保全姚文涛崔安乐文家良 李生成主持人:赵俊峰记录人:张锋 会议内容:4 月 20 号开工各施工单位的施工准备情况
西部机场集团建设公司: 1

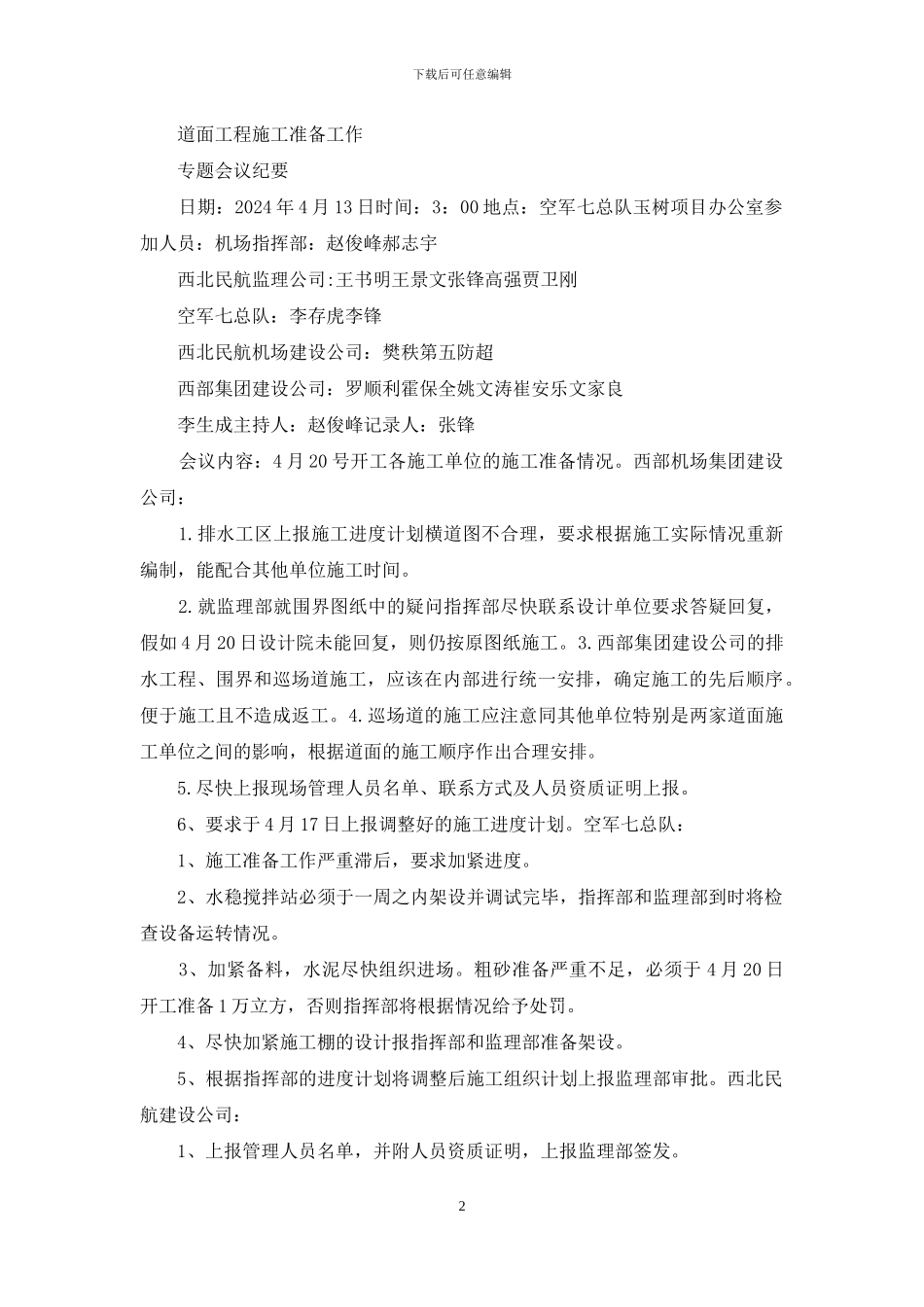

排水工区上报施工进度计划横道图不合理,要求根据施工实际情况重新编制,能配合其他单位施工时间
就监理部就围界图纸中的疑问指挥部尽快联系设计单位要求答疑回复,假如 4 月 20 日设计院未能回复,则仍按原图纸施工
西部集团建设公司的排水工程、围界和巡场道施工,应该在内部进行统一安排,确定施工的先后顺序
便于施工且不造成返工
巡场道的施工应注意同其他单位特别是两家道面施工单位之间的影响,根据道面的施工顺序作出合理安排
尽快上报现场管理人员名单、联系方式及人员资质证明上报

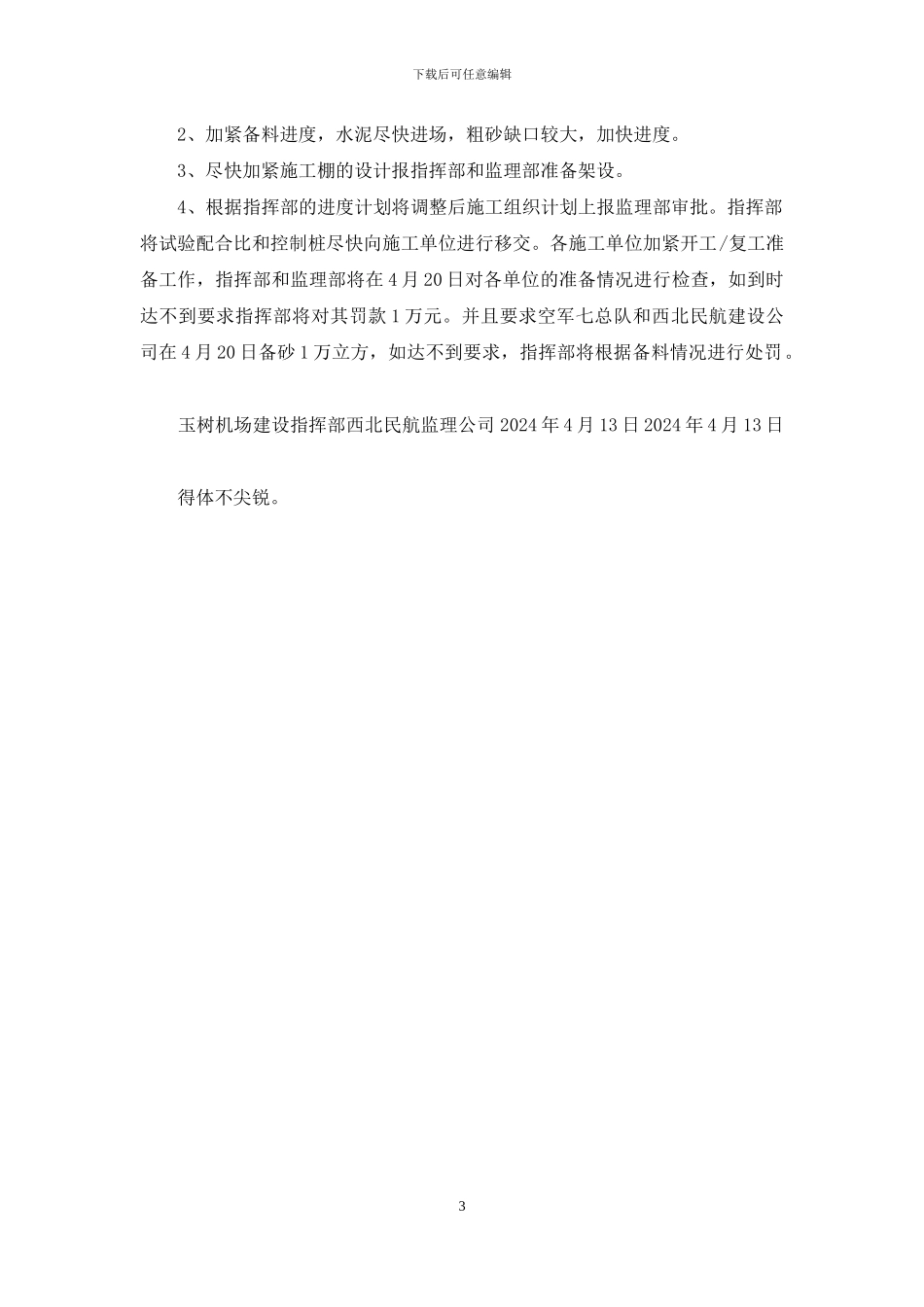

6、要求于 4 月 17 日上报调整好的施工进度计划
空军七总队: 1
