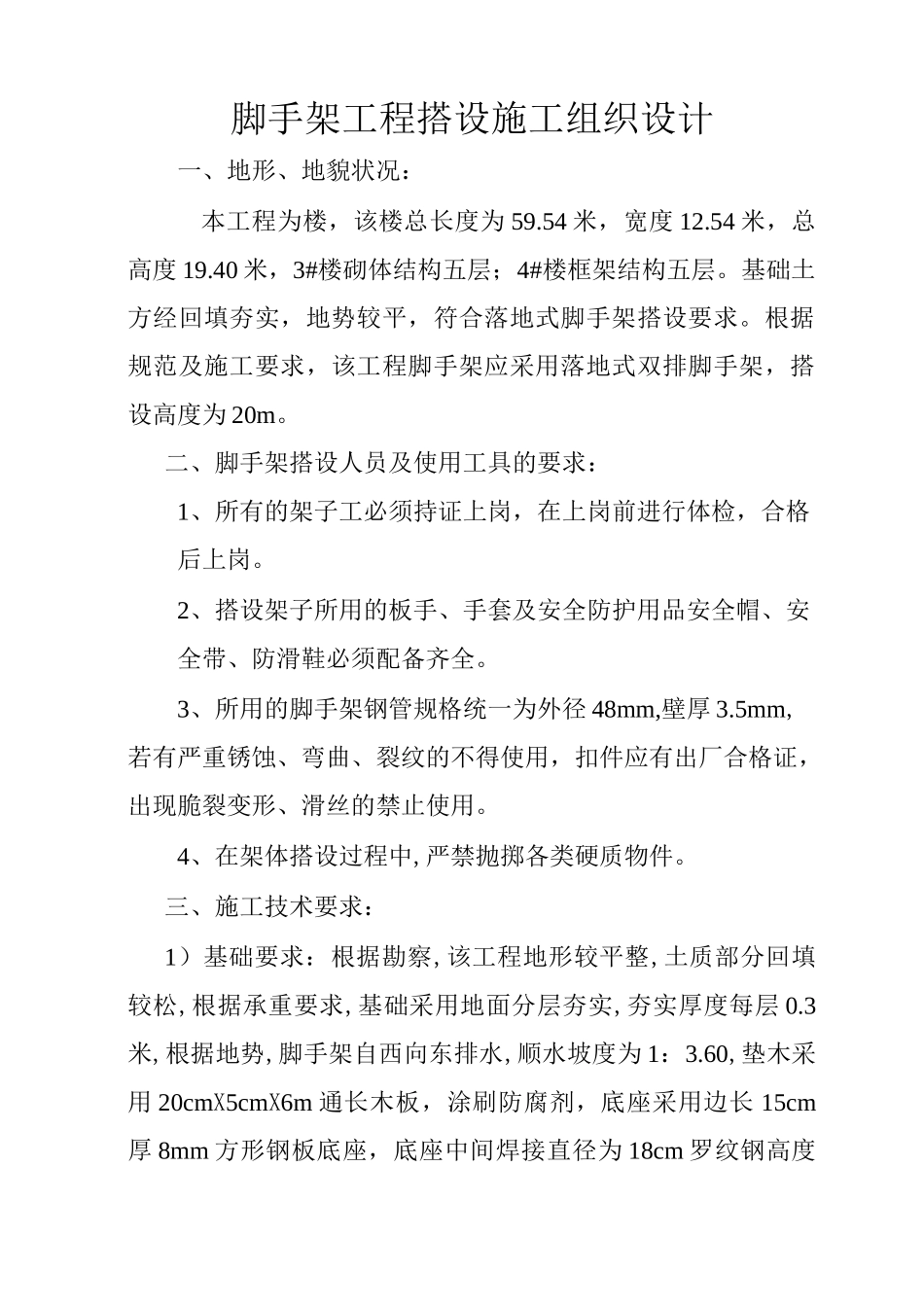

脚手架搭拆施工组织设计工程名称:施工单位:_编制日期:2016 年 5 月 3 日 编制人:山东省建筑施工安全监督总站监制脚手架工程搭设施工组织设计一、地形、地貌状况:本工程为楼,该楼总长度为 59
54 米,宽度 12
54 米,总高度 19
40 米,3#楼砌体结构五层;4#楼框架结构五层
基础土方经回填夯实,地势较平,符合落地式脚手架搭设要求
根据规范及施工要求,该工程脚手架应采用落地式双排脚手架,搭设高度为 20m
二、脚手架搭设人员及使用工具的要求:1、所有的架子工必须持证上岗,在上岗前进行体检,合格后上岗
2、搭设架子所用的板手、手套及安全防护用品安全帽、安全带、防滑鞋必须配备齐全
3、所用的脚手架钢管规格统一为外径 48mm,壁厚 3
5mm,若有严重锈蚀、弯曲、裂纹的不得使用,扣件应有出厂合格证,出现脆裂变形、滑丝的禁止使用
4、在架体搭设过程中,严禁抛掷各类硬质物件
三、施工技术要求:1)基础要求:根据勘察,该工程地形较平整,土质部分回填较松,根据承重要求,基础采用地面分层夯实,夯实厚度每层 0
3米,根据地势,脚手架自西向东排水,顺水坡度为 1:3
60,垫木采用 20cmX5cmX6m 通长木板,涂刷防腐剂,底座采用边长 15cm厚 8mm 方形钢板底座,底座中间焊接直径为 18cm 罗纹钢高度为 15cm 圆柱

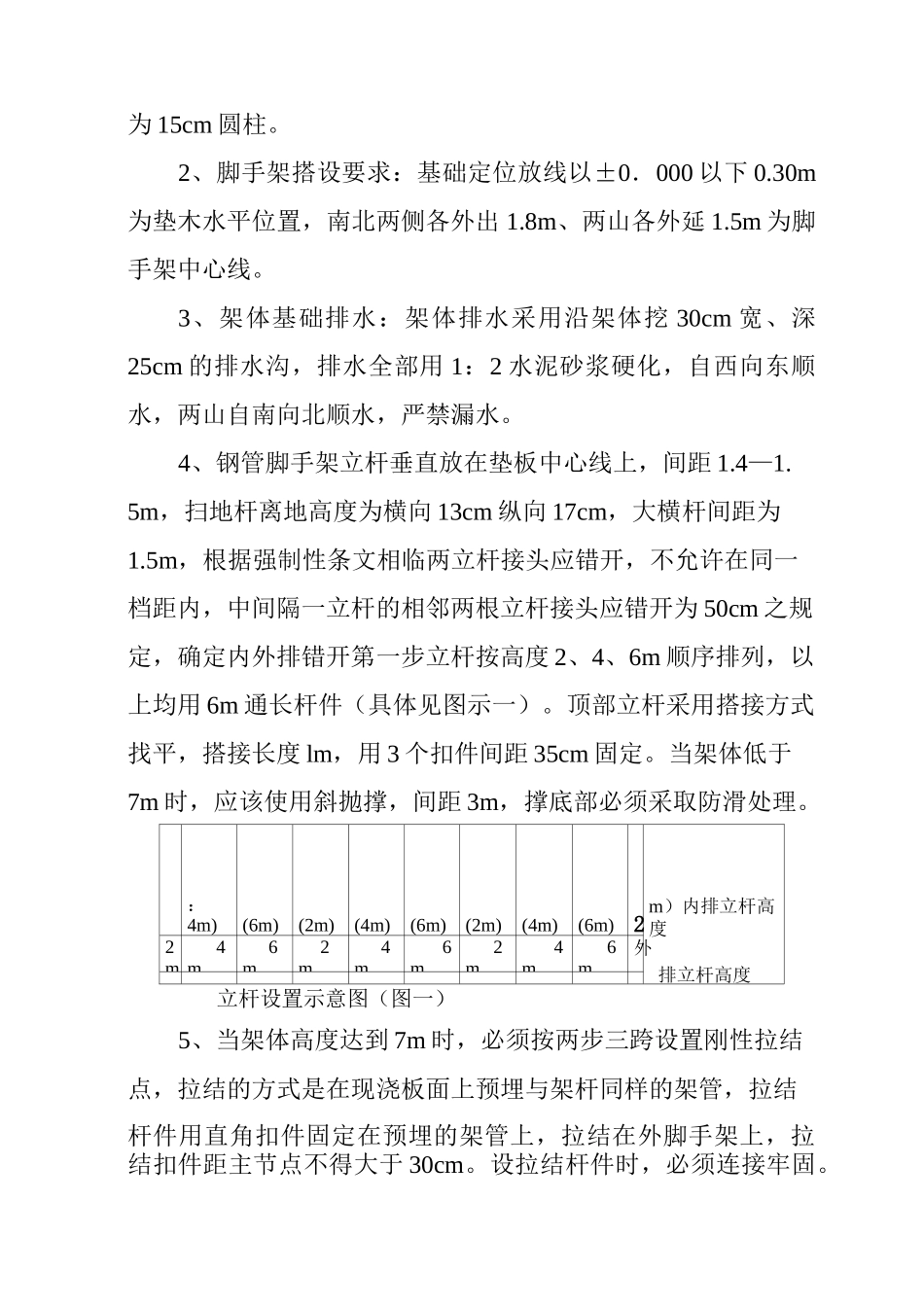

2、脚手架搭设要求:基础定位放线以±0.000 以下 0
30m为垫木水平位置,南北两侧各外出 1
8m、两山各外延 1
5m 为脚手架中心线
3、架体基础排水:架体排水采用沿架体挖 30cm 宽、深25cm 的排水沟,排水全部用 1:2 水泥砂浆硬化,自西向东顺水,两山自南向北顺水,严禁漏水
4、钢管脚手架立杆垂直放在垫板中心线上,间距 1
5m,扫地杆离地高度为横向 13cm 纵向 17cm,大横杆间距为1
5m,根据强制性条文相
