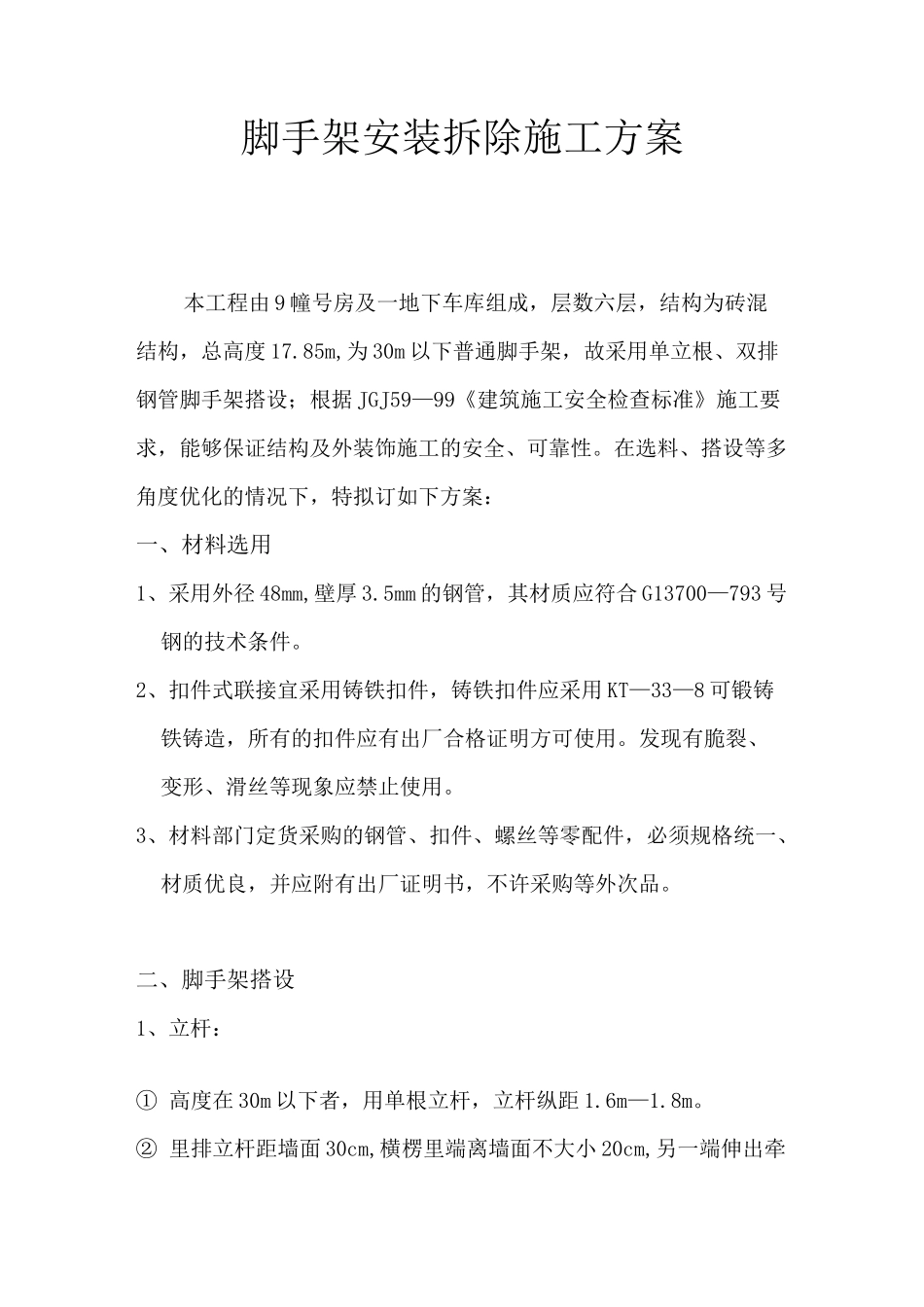

脚手架安装拆除施工方案本工程由 9 幢号房及一地下车库组成,层数六层,结构为砖混结构,总高度 17.85m,为 30m 以下普通脚手架,故采用单立根、双排钢管脚手架搭设;根据 JGJ59—99《建筑施工安全检查标准》施工要求,能够保证结构及外装饰施工的安全、可靠性。在选料、搭设等多角度优化的情况下,特拟订如下方案:一、材料选用1、采用外径 48mm,壁厚 3.5mm 的钢管,其材质应符合 G13700—793 号钢的技术条件。2、扣件式联接宜采用铸铁扣件,铸铁扣件应采用 KT—33—8 可锻铸铁铸造,所有的扣件应有出厂合格证明方可使用。发现有脆裂、变形、滑丝等现象应禁止使用。3、材料部门定货采购的钢管、扣件、螺丝等零配件,必须规格统一、材质优良,并应附有出厂证明书,不许采购等外次品。二、脚手架搭设1、立杆:① 高度在 30m 以下者,用单根立杆,立杆纵距 1.6m—1.8m。② 里排立杆距墙面 30cm,横楞里端离墙面不大小 20cm,另一端伸出牵杠外边 15—20cm。2、立杆横距为 1.00m。3、底部高度一般为 1.6m(遇特殊情况,须提高底部高度者,在任何情况下,都不大于 2m),从第二步起,每步高度为 1.8m。4、脚手架的底脚必须牢固,应在墙基回土后搭设。回填土应分层夯实,达到坚实平整,上铺 10cm 厚道渣。在道渣上面浇捣 10cm 厚 C20 混凝土硬地坪,在混凝土地坪上铺设 15X15cm 铁板垫块,在每一立杆底做垫层,并做好四周排水沟、集水井,排水沟宽 30cm,深 25cm。5、扣件脚手架的底部立杆应采用不同长度的钢管参差不齐使相邻两根立杆上部接头相互错开,不在同一平面上,以保证脚手架的整体性。扣件和螺栓脚手架的立杆都应垂直稳定,底部都应用牵杠、横楞相互连接。6、脚手架搭设顺序为:立杆 f 横楞 f 牵杠 f 搁栅 f 剪力撑 f 脚手笆 f栏杆。所有杆件联接均须用螺栓或扣件,每个接点的螺栓帽均要拧紧。脚手架搭设应横平竖直。7、脚手架每个搁栅上应满铺脚手笆,脚手笆四角应用 18 号铅丝同牵杠扎牢。施工操作步靠墙面部位应铺脚手板,脚手板离墙面不得大于 20cm。脚手板沿长向铺设,其端点应伸出搁置点横楞 1020cm,并应重叠搁置。没有重叠处应用铅丝将脚手板与搁置点帮牢。8、脚手架外侧,从第二步开始,每步均须在外立杆里侧设1.2m 高的防护栏杆和施工层 3 排 18cm 高的挡脚板。防护栏杆为60cm、120cm 处二道,应与立杆扣牢,并应全部设防护安全网作全封闭施工。9、脚手架从第二步开始每隔四步,...
