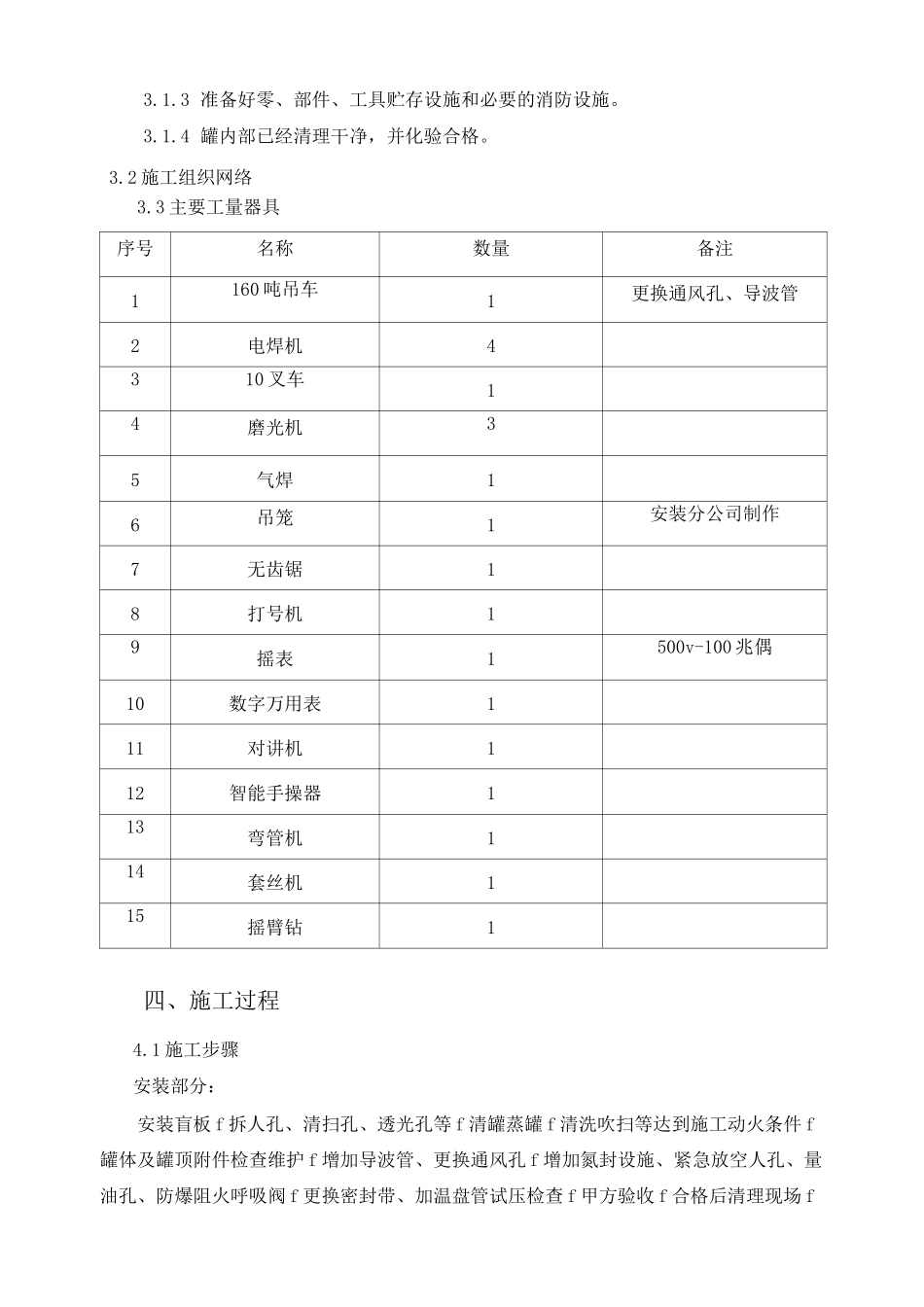

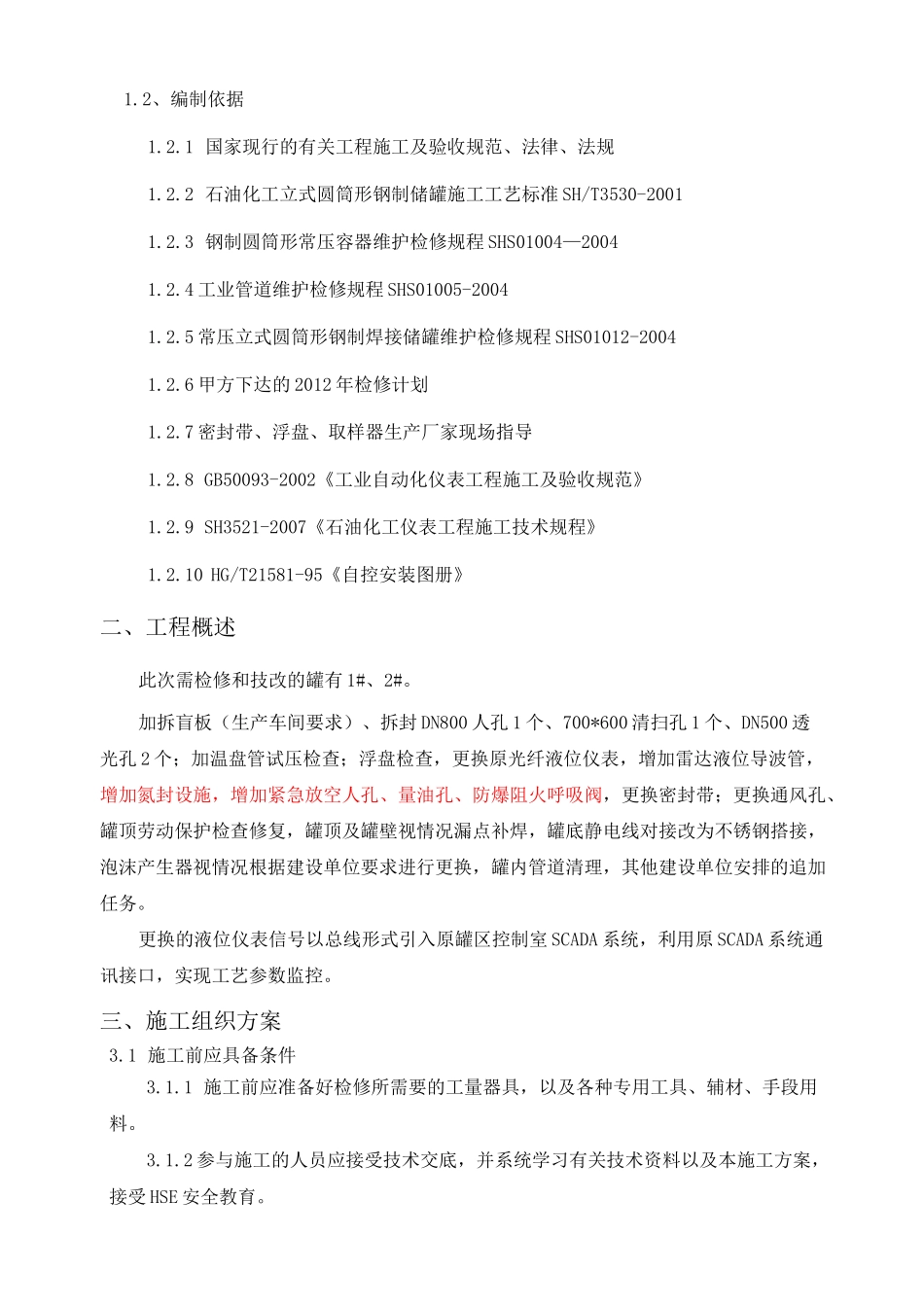

油品储运车间常压储罐检修施工方案编制审核2010 年 5 月 19 日、总则1.1、试用范围:本方案适用于常压储罐检修和技改。1.2、编制依据1.2.1 国家现行的有关工程施工及验收规范、法律、法规1.2.2 石油化工立式圆筒形钢制储罐施工工艺标准 SH/T3530-20011.2.3 钢制圆筒形常压容器维护检修规程 SHS01004—20041.2.4 工业管道维护检修规程 SHS01005-20041.2.5 常压立式圆筒形钢制焊接储罐维护检修规程 SHS01012-20041.2.6 甲方下达的 2012 年检修计划1.2.7 密封带、浮盘、取样器生产厂家现场指导1.2.8 GB50093-2002《工业自动化仪表工程施工及验收规范》1.2.9 SH3521-2007《石油化工仪表工程施工技术规程》1.2.10 HG/T21581-95《自控安装图册》二、工程概述此次需检修和技改的罐有 1#、2#。加拆盲板(生产车间要求)、拆封 DN800 人孔 1 个、700*600 清扫孔 1 个、DN500 透光孔 2 个;加温盘管试压检查;浮盘检查,更换原光纤液位仪表,增加雷达液位导波管,增加氮封设施,增加紧急放空人孔、量油孔、防爆阻火呼吸阀,更换密封带;更换通风孔、罐顶劳动保护检查修复,罐顶及罐壁视情况漏点补焊,罐底静电线对接改为不锈钢搭接,泡沫产生器视情况根据建设单位要求进行更换,罐内管道清理,其他建设单位安排的追加任务。更换的液位仪表信号以总线形式引入原罐区控制室 SCADA 系统,利用原 SCADA 系统通讯接口,实现工艺参数监控。三、施工组织方案3.1 施工前应具备条件3.1.1 施工前应准备好检修所需要的工量器具,以及各种专用工具、辅材、手段用料。3.1.2 参与施工的人员应接受技术交底,并系统学习有关技术资料以及本施工方案,接受 HSE 安全教育。3.1.3 准备好零、部件、工具贮存设施和必要的消防设施。3.1.4 罐内部已经清理干净,并化验合格。3.2 施工组织网络3.3 主要工量器具序号名称数量备注1160 吨吊车1更换通风孔、导波管2电焊机4310 叉车14磨光机35气焊16吊笼1安装分公司制作7无齿锯18打号机19摇表1500v-100 兆偶10数字万用表111对讲机112智能手操器113弯管机114套丝机115摇臂钻1四、施工过程4.1 施工步骤安装部分:安装盲板 f 拆人孔、清扫孔、透光孔等 f 清罐蒸罐 f 清洗吹扫等达到施工动火条件 f罐体及罐顶附件检查维护 f 增加导波管、更换通风孔 f 增加氮封设施、紧急放空人孔、量油孔、防爆阻火呼吸阀 f 更换密封带、加温盘管试压检查 f 甲方验收 f 合格后清理现场 f...
