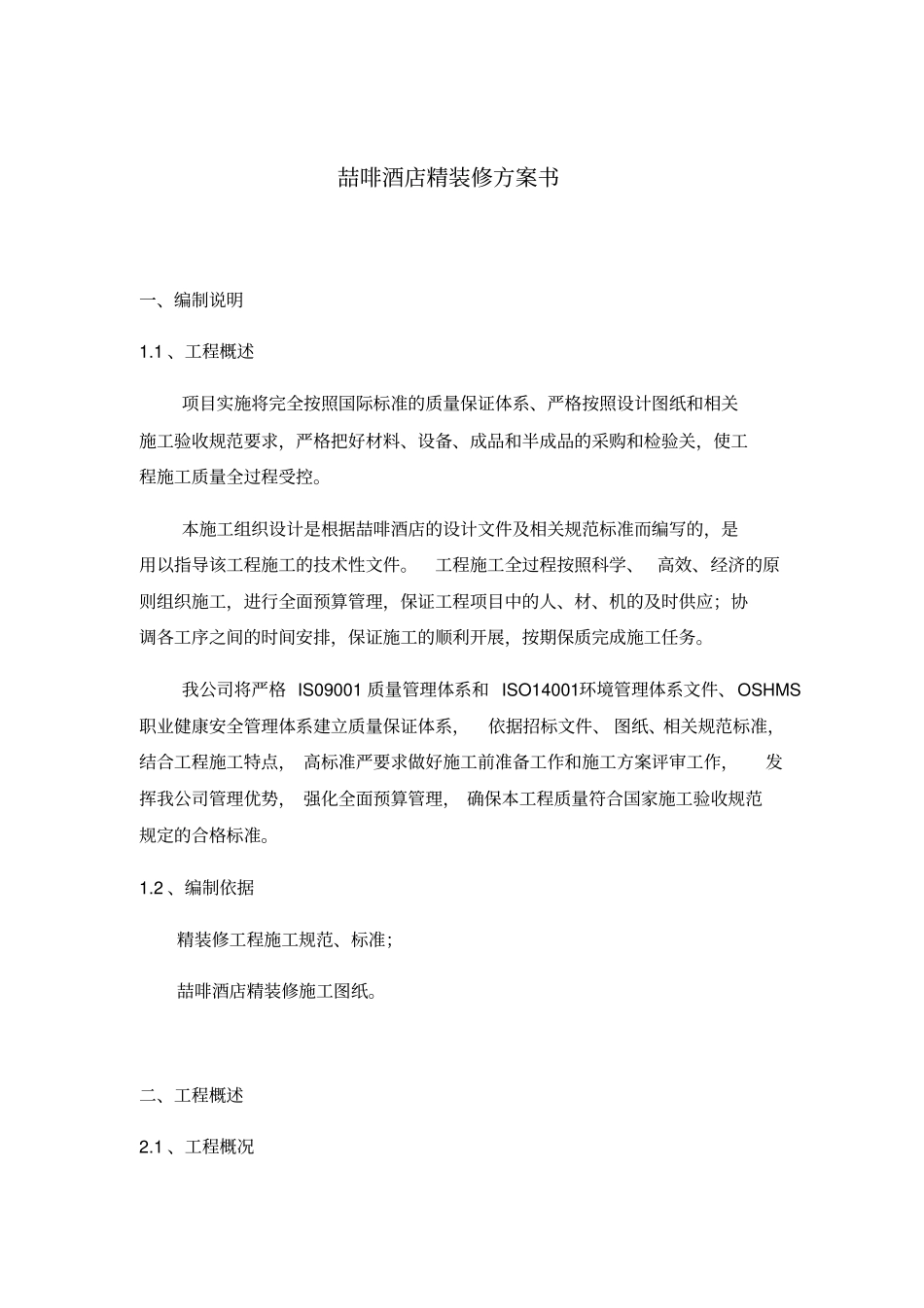

喆啡酒店精装修方案书一、编制说明1.1 、工程概述项目实施将完全按照国际标准的质量保证体系、严格按照设计图纸和相关施工验收规范要求,严格把好材料、设备、成品和半成品的采购和检验关,使工程施工质量全过程受控。本施工组织设计是根据喆啡酒店的设计文件及相关规范标准而编写的,是用以指导该工程施工的技术性文件。工程施工全过程按照科学、 高效、经济的原则组织施工,进行全面预算管理,保证工程项目中的人、材、机的及时供应;协调各工序之间的时间安排,保证施工的顺利开展,按期保质完成施工任务。我公司将严格 IS09001 质量管理体系和 ISO14001环境管理体系文件、OSHMS职业健康安全管理体系建立质量保证体系,依据招标文件、 图纸、相关规范标准,结合工程施工特点, 高标准严要求做好施工前准备工作和施工方案评审工作,发挥我公司管理优势, 强化全面预算管理, 确保本工程质量符合国家施工验收规范规定的合格标准。1.2 、编制依据精装修工程施工规范、标准;喆啡酒店精装修施工图纸。二、工程概述2.1 、工程概况工程名称:喆啡酒店工程地址:安顺市西秀区体育路家运天城十六栋10 层~16层建筑面积:约 8400 ㎡(共七层)2.2 、施工承诺(1)工期目标: 2018年** 月** 日一 2019 年** 月** 日,施工总工期: 180 日历天(2)质量目标:确保本装修工程必须达到设计要求,验收等级达到优良工程标准。(3)安全生产目标:三级安全教育覆盖面100%;安全交底率 100%;安全隐患整改率 100%;电、气焊“两证一监护” 符合率 100%;不发生火灾事故、 不发生人身死亡、重伤事故。(4)文明施工目标:我公司将严格按照国家安全生产保证体系要求进行施工,确保不发生火灾、不发生重伤以上的安全事故、 不扰民、减少污染。创造良好的工作环境,养成良好的文明施工作风,争创安全文明施工工地。三、施工方案、计划3.1 、施工工序清理原有基层为了按时、按质、按量完成施工任务,平面不划分流水施工段,全面铺开同时施工。整个工程按照先地下、 后地上; 先给排水及电气照明预埋后安装;先结构后维护;由上而下,先湿作业后干作业的顺序进行施工。3.2 、清理原有基层 (时间: X 年 X 月 X 日-X 年 X月 X日,共计 X天 )将粘结在基层上的砂浆 (或洒落的混凝土) 及浆皮砸掉刷净, 并将表面浮土清扫干净。︱结构基层施工︱一一墙面、天棚基层板︱一︱给排水及电气安装楼地面基层施工一楼地面...
