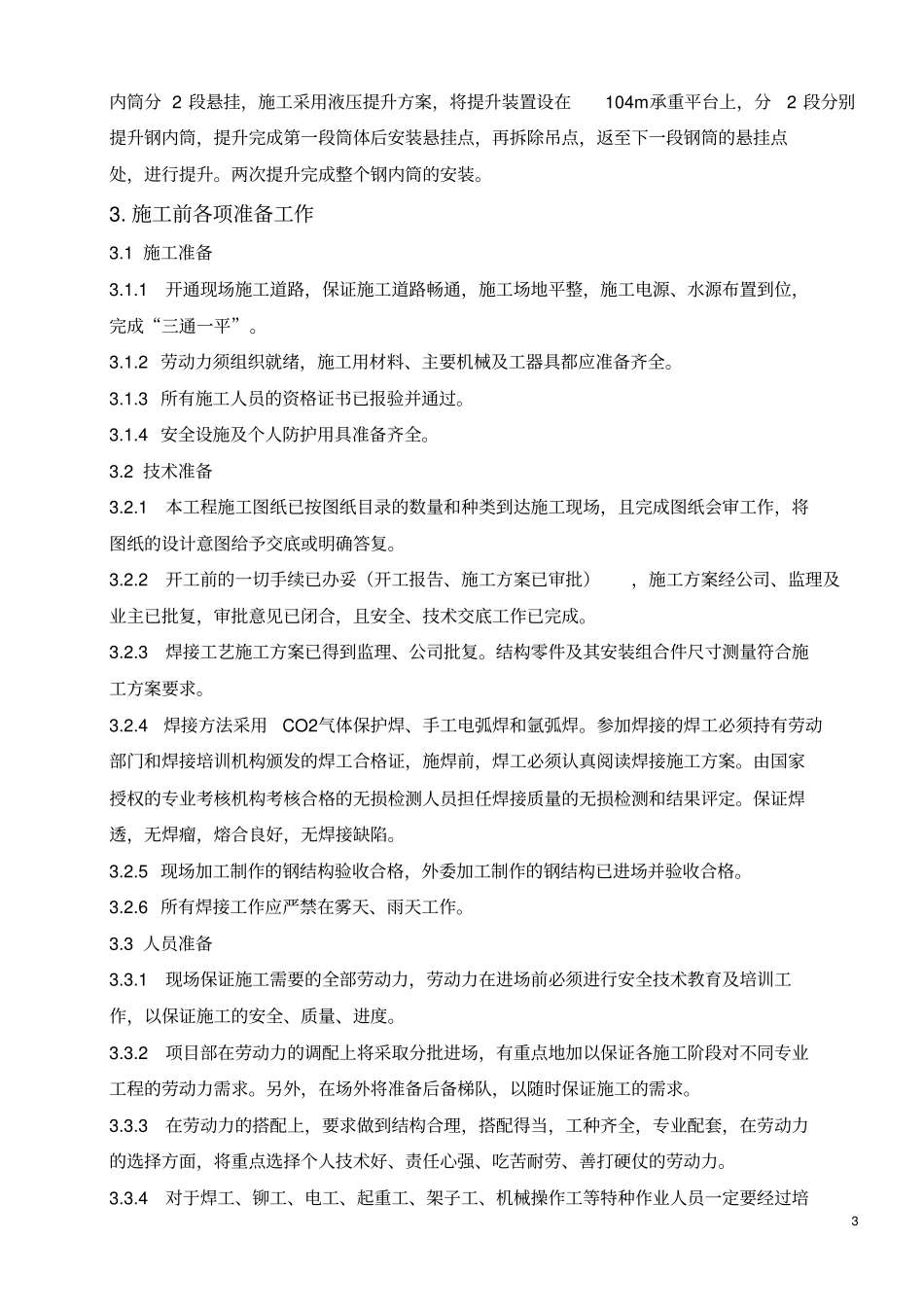

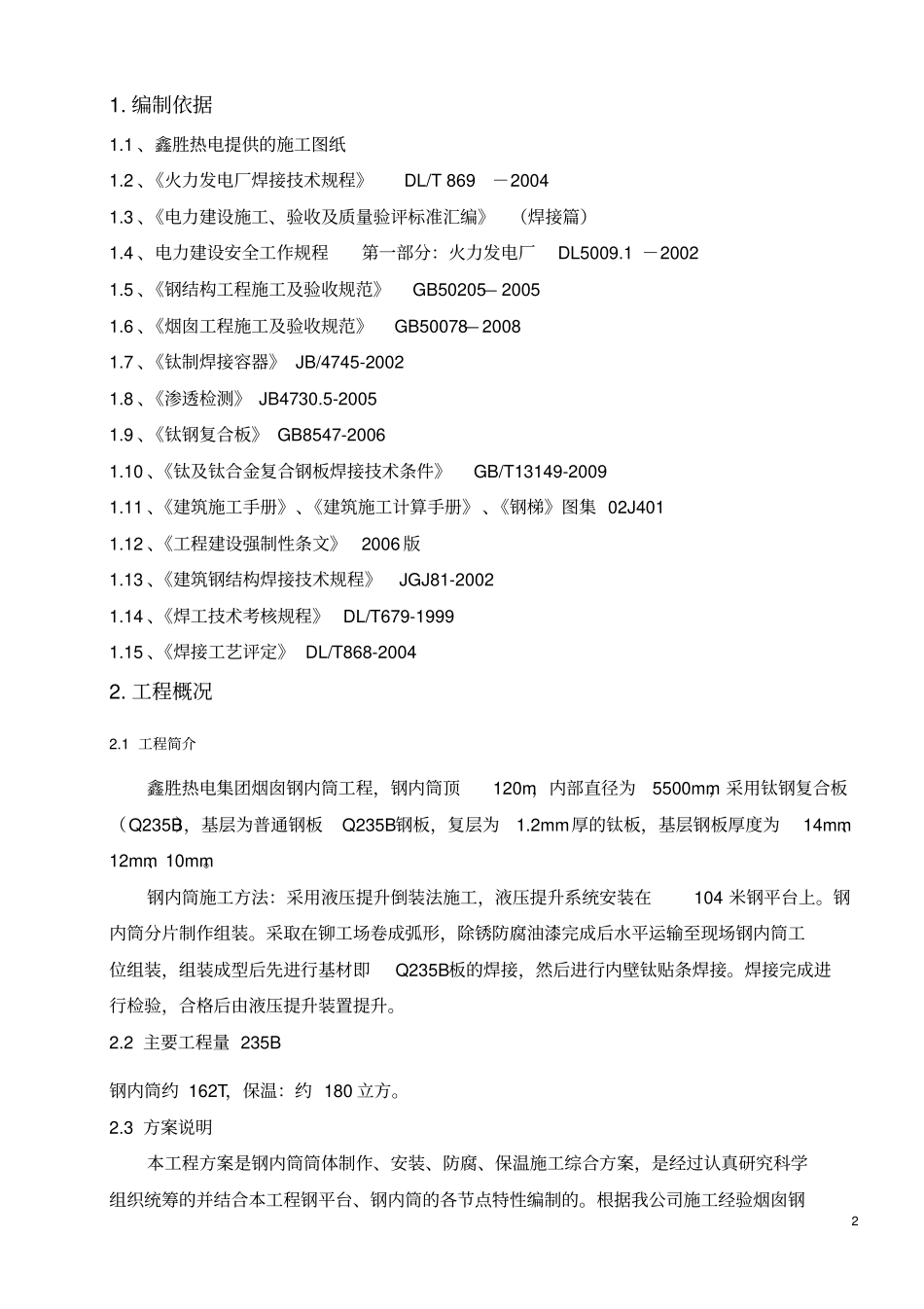

目录1、编制依据。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。2 2、工程概况。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。2 3、施工前各项准备工作。 。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。3 4、液压提升设备的安装和调试。 。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。9 5、钢内筒安装施工流程。 。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。13 6、工期保证措施。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。20 7、质量保证措施。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。20 8、钢内筒排版图。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。25 9、机械使用、维修机检查。 。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。25 10、安全保证措施。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。26 11、影响安全、质量管理的危险源识别、危险评价及控制措施。。。。。。。。。。。。。。。。。。。。。。。30 2 1. 编制依据1.1 、鑫胜热电提供的施工图纸1.2 、《火力发电厂焊接技术规程》 DL/T 869-2004 1.3 、《电力建设施工、验收及质量验评标准汇编》(焊接篇)1.4 、电力建设安全工作规程第一部分:火力发电厂 DL5009.1 -2002 1.5 、《钢结构工程施工及验收规范》 GB50205— 2005 1.6 、《烟囱工程施工及验收规范》 GB50078— 2008 1.7 、《钛制焊接容器》 JB/4745-2002 1.8 、《渗透检测》 JB4730.5-2005 1.9 、《钛钢复合板》 GB8547-2006 1.10 、《钛及钛合金复合钢板焊接技...
