资料织金新寨 35kV 线路工程基础施工安全交底工程名称织金新寨 35kV 线路工程交底地点织金供电局施工单位贵州黔冠实业发展有限责任公司主持人交底单位湖南中天工程监理有限公司交底日期年月日WORD 格式整理版优质

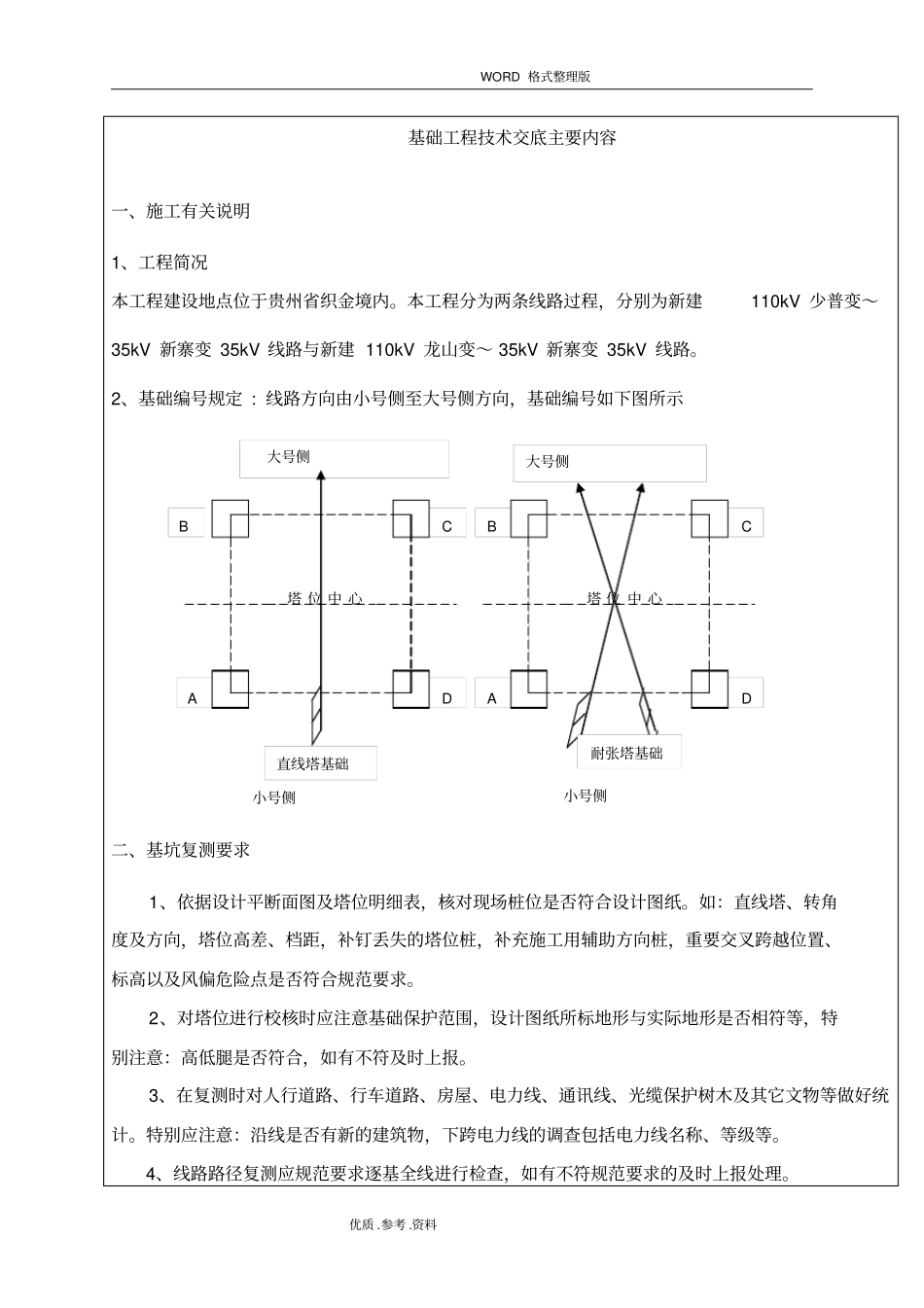

资料基础工程技术交底主要内容一、施工有关说明1、工程简况本工程建设地点位于贵州省织金境内
本工程分为两条线路过程,分别为新建110kV 少普变~35kV 新寨变 35kV 线路与新建 110kV 龙山变~ 35kV 新寨变 35kV 线路
2、基础编号规定 : 线路方向由小号侧至大号侧方向,基础编号如下图所示二、基坑复测要求1、依据设计平断面图及塔位明细表,核对现场桩位是否符合设计图纸
如:直线塔、转角度及方向,塔位高差、档距,补钉丢失的塔位桩,补充施工用辅助方向桩,重要交叉跨越位置、标高以及风偏危险点是否符合规范要求
2、对塔位进行校核时应注意基础保护范围,设计图纸所标地形与实际地形是否相符等,特别注意:高低腿是否符合,如有不符及时上报
3、在复测时对人行道路、行车道路、房屋、电力线、通讯线、光缆保护树木及其它文物等做好统计
特别应注意:沿线是否有新的建筑物,下跨电力线的调查包括电力线名称、等级等
4、线路路径复测应规范要求逐基全线进行检查,如有不符规范要求的及时上报处理
A D C B 塔 位 中 心A B D C 塔 位 中 心大号侧小号侧大号侧小号侧直线塔基础耐张塔基础WORD 格式整理版优质

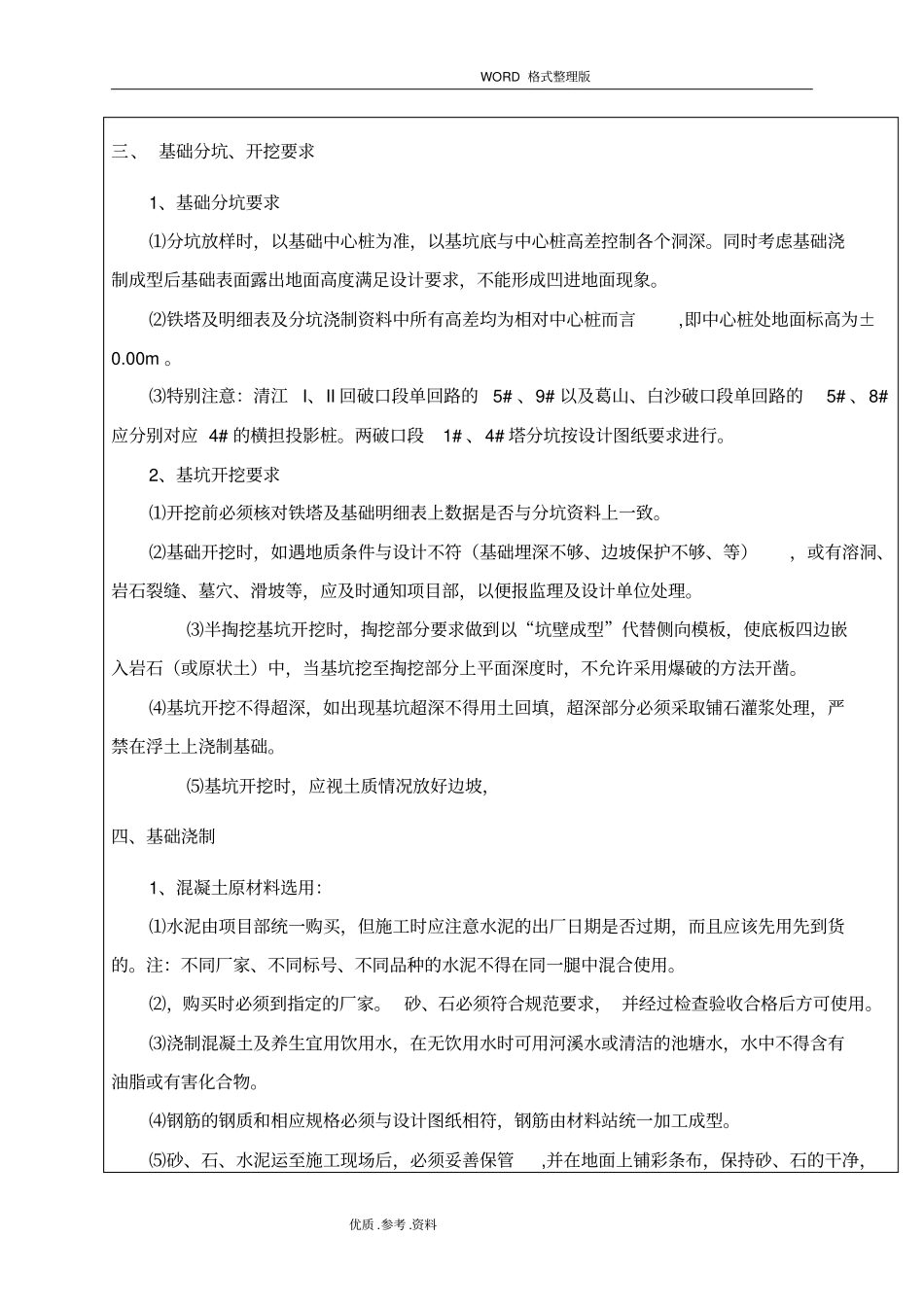

资料三、 基础分坑、开挖要求1、基础分坑要求⑴分坑放样时,以基础中心桩为准,以基坑底与中心桩高差控制各个洞深
同时考虑基础浇制成型后基础表面露出地面高度满足设计要求,不能形成凹进地面现象
⑵铁塔及明细表及分坑浇制资料中所有高差均为相对中心桩而言,即中心桩处地面标高为±0
⑶特别注意:清江I、II 回
