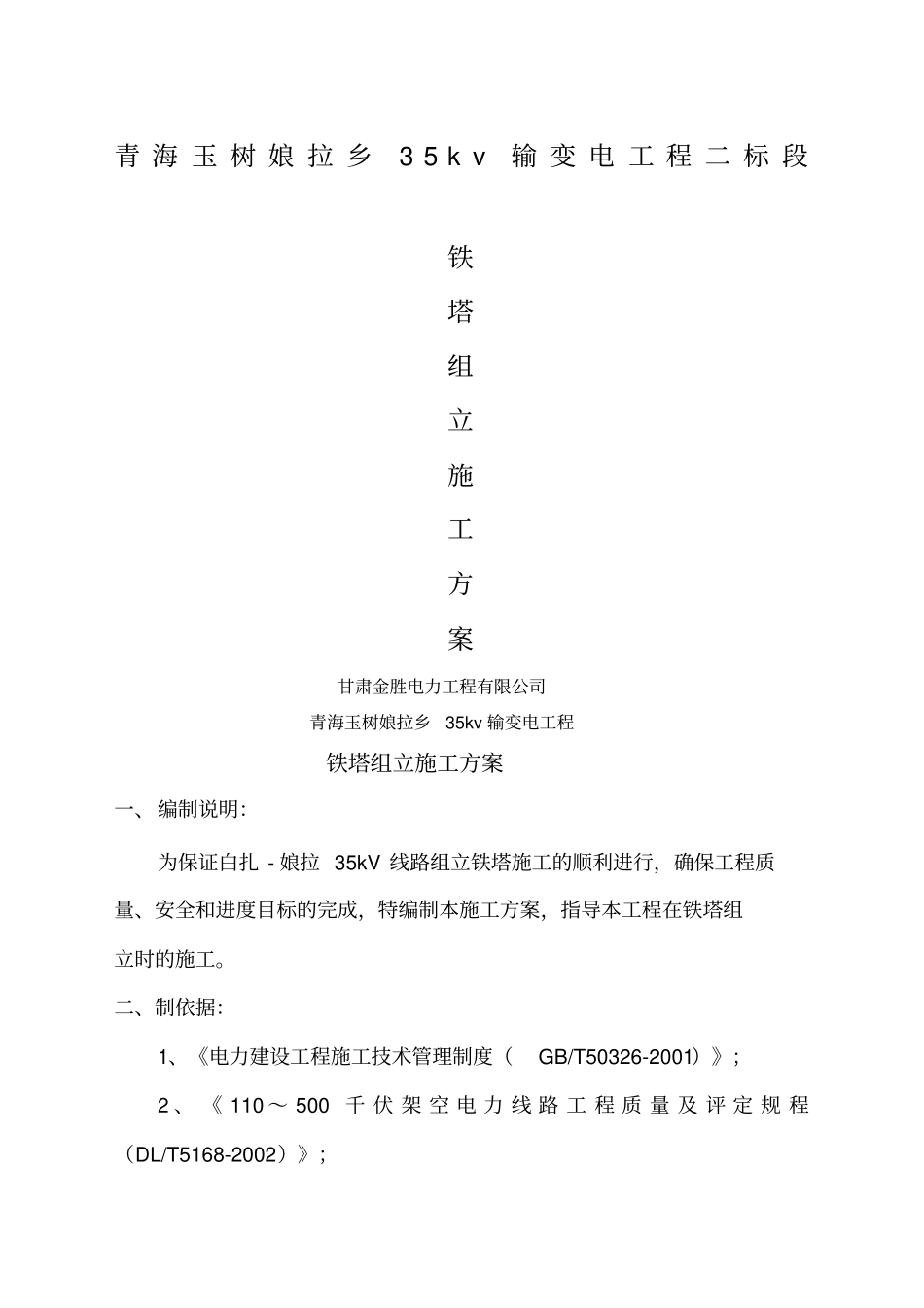

青 海 玉 树 娘 拉 乡3 5 k v输 变 电 工 程 二 标 段铁塔组立施工方案甘肃金胜电力工程有限公司青海玉树娘拉乡35kv 输变电工程铁塔组立施工方案一、编制说明:为保证白扎 - 娘拉 35kV 线路组立铁塔施工的顺利进行,确保工程质量、安全和进度目标的完成,特编制本施工方案,指导本工程在铁塔组立时的施工
二、制依据:1、《电力建设工程施工技术管理制度(GB/T50326-2001)》;2 、 《 110 ~ 500 千 伏 架 空 电 力 线 路 工 程 质 量 及 评 定 规 程(DL/T5168-2002)》;3、《娘拉乡 35kv 变配电工程施工组织设计》;4、线路经过地区的调查资料及地方法规等;5、国家颁布的有关法律、法规及其它相关规范
;6、国家电网公司质量、职业健康安全管理体系程序文件; 7 、架空送电线路施工及验收规范(GB 50233-2005) 三、工程概况1、本标段交通便道路面较差,运输条件比较困难;主要跨越扎曲河两次, 10kv 线路一次,通讯线路七次,线路自白扎35kv 变电站开关柜室西数第一个预留洞电缆出线至新建娘拉乡35kv 变电站,本标线路全长约12km
海波高度在 3600m-4400m左右,表层地质为中密碎石混粉土,底部为风化砂板石,局部地面风化岩裸露,岩石工程性良好
全线均为铁塔,共计 59 基,基础均为现浇混凝土基础
由于地形复杂,在半坡或山顶,机械运输无法进行
塔材运输大部分靠人力和畜力,四、铁塔组立1、铁塔组立前期准备(1)技术准备①组立铁塔前,必须对混凝土基础根开、高差、扭转进行复检,检查合格后方准组立铁塔
现浇基础的混凝土强度要求:整体组立时为设计强度的 100%;分解组塔应达到设计强度的70%,混凝土龄期最小不得少于10 天
②应准备好技术资料,包括杆塔明细表、铁塔安装图、铁塔组立施工方案及措施等

工程技术负责人应
