国家兽医微生物中心场区工程铁艺围栏及铁艺大门安装施工方案1 一、工程概况本工程为国家兽医微生物中心工程场区永久性围墙上铁艺围栏及园区次入口铁艺大门的制作与安装
主要工序为铁艺围栏及铁艺大门的加工制作、焊接安装、喷漆施工
二、编制依据1、《国家兽医微生物中心室外场区工程总图》(总建 -02 )2、《建筑工程施工质量验收统一标准》(GB50300-2001)3、《钢结构工程施工质量验收规范》(GB50205-2001)4、《建筑装饰工程施工及验收规范》(GB50327-2001)5、《建筑机械使用安全技术规程》(JGJ33-2001)6、《建筑现场临电用电安全技术规程》(JGJ46-88)7、《建筑构造通用图集》(88J9-1 )8、《国家兽医微生物中心室外厂区工程深化设计图》9、《国家兽医微生物中心永久性围墙工程深化设计图》我国现行的相关施工验收规范和操作规程及安全生产、文明施工、 环保及消防等有关规定
三、铁艺围栏及大门规格样式要求本工程铁艺栏杆立柱为60×60× 2 铁方管,立杆为25×25×1
5 铁方管,上下横档 25×25×1
5 铁方管,中间横档为 20×20×1
2 铁方管, 栏杆高度按图纸制作加工,面漆为黑色喷漆
铁艺大门立柱为 50×50×2 铁方管,大门立杆为 30×30×1
2铁方管,大门上侧横杆为50×50×2 铁方管,大门下侧为50×50×1
5 ,铁方管门高2m,面漆为黑色喷漆

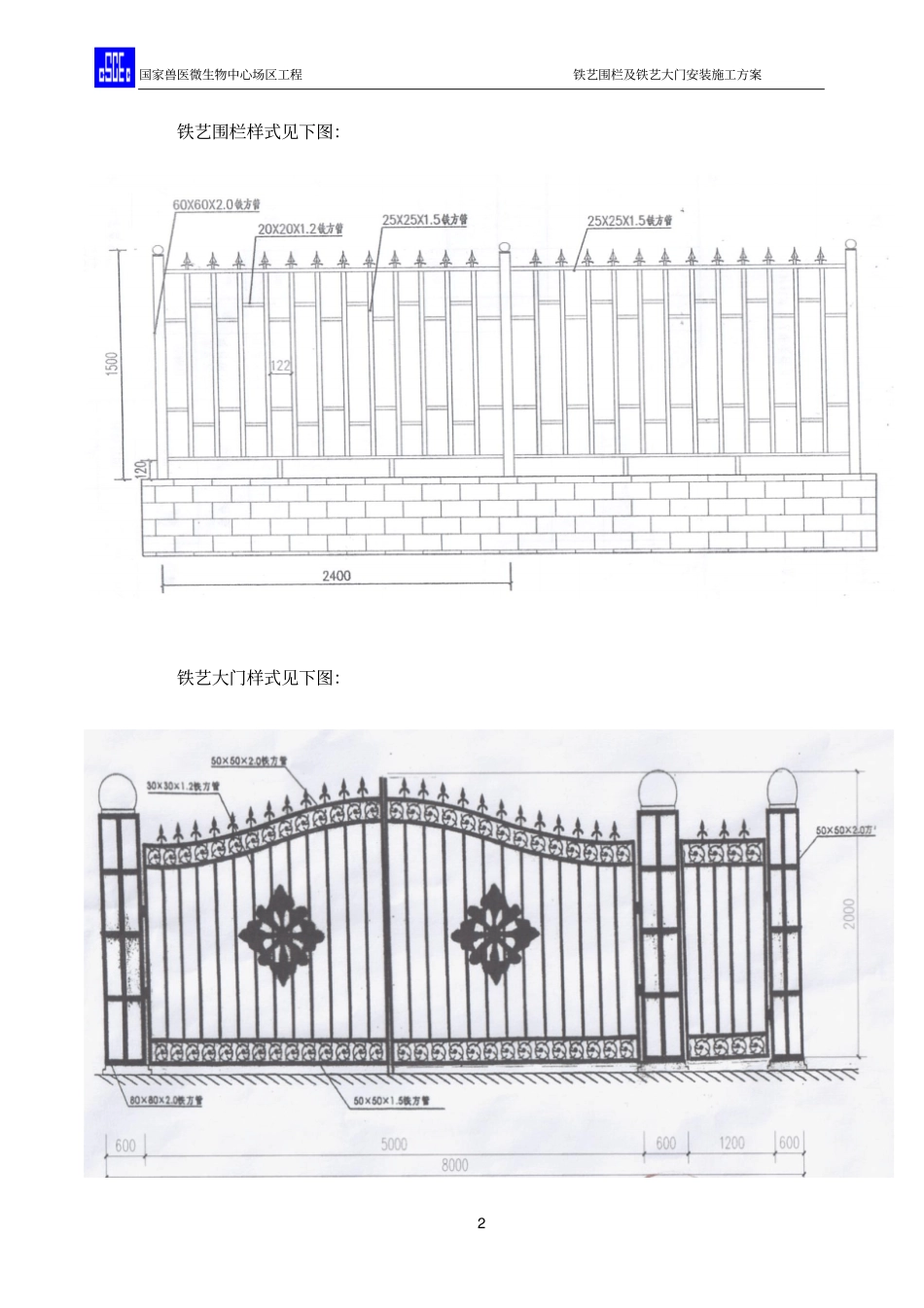

国家兽医微生物中心场区工程铁艺围栏及铁艺大门安装施工方案2 铁艺围栏样式见下图:铁艺大门样式见下图:国家兽医微生物中心场区工程铁艺围栏及铁艺大门安装施工方案3 四、施工安排4
1 技术准备施工前由技术负责人主持对各项施工负责人进行施工方案技术交底,并由工长编写安全技术交底,对施工人员进行培训及现场作业指导
2 物资准备根据施工图纸和设计要求, 采购工程所需各种原材料
