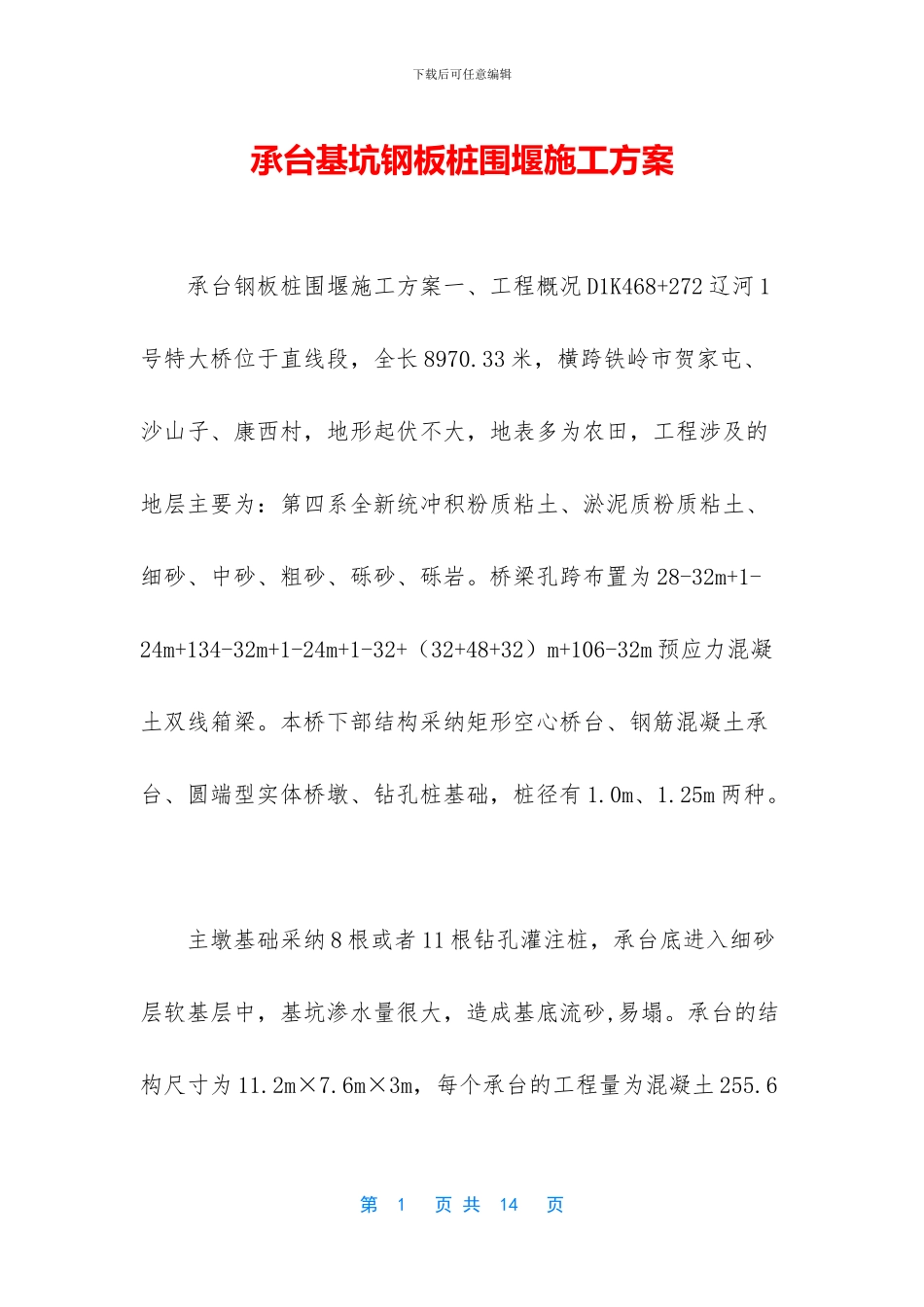

下载后可任意编辑承台基坑钢板桩围堰施工方案 承台钢板桩围堰施工方案一、工程概况 D1K468+272 辽河 1号特大桥位于直线段,全长 8970
33 米,横跨铁岭市贺家屯、沙山子、康西村,地形起伏不大,地表多为农田,工程涉及的地层主要为:第四系全新统冲积粉质粘土、淤泥质粉质粘土、细砂、中砂、粗砂、砾砂、砾岩
桥梁孔跨布置为 28-32m+1-24m+134-32m+1-24m+1-32+(32+48+32)m+106-32m 预应力混凝土双线箱梁
本桥下部结构采纳矩形空心桥台、钢筋混凝土承台、圆端型实体桥墩、钻孔桩基础,桩径有 1
25m 两种
主墩基础采纳 8 根或者 11 根钻孔灌注桩,承台底进入细砂层软基层中,基坑渗水量很大,造成基底流砂,易塌
承台的结构尺寸为 11
6m×3m,每个承台的工程量为混凝土 255
6第 1 页 共 14 页下载后可任意编辑方,钢筋 9
根据现场地质情况拟采纳钢板桩围堰方案

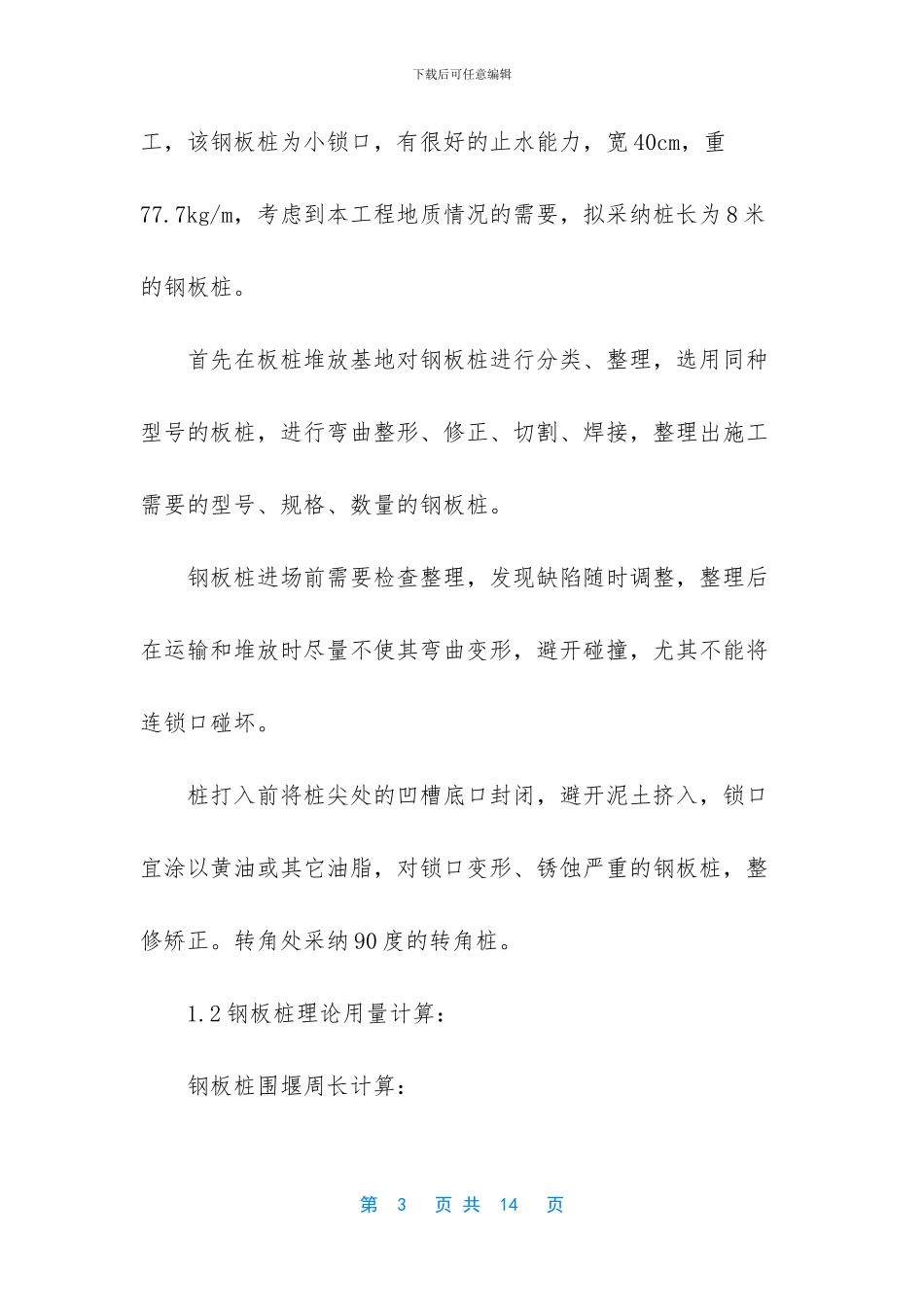

二、总体施工流程施工准备→测量定位→导向桩制作→打钢板桩→钢板桩内支撑 1→排水→堵漏→钢板桩内支撑 2→排水→堵漏→清淤→封底→垫层→钢筋绑扎→模板安装→混凝土浇筑→钢板桩围堰拆除
三、机械设备与人员进场计划 1、机械设备计划(每个工作面)序号表机械或设备名称型号数量(台)1 泥浆运输车 12 振动锤 25T13 插入式振捣器 5034 钢板桩日本拉森Ⅳ 68

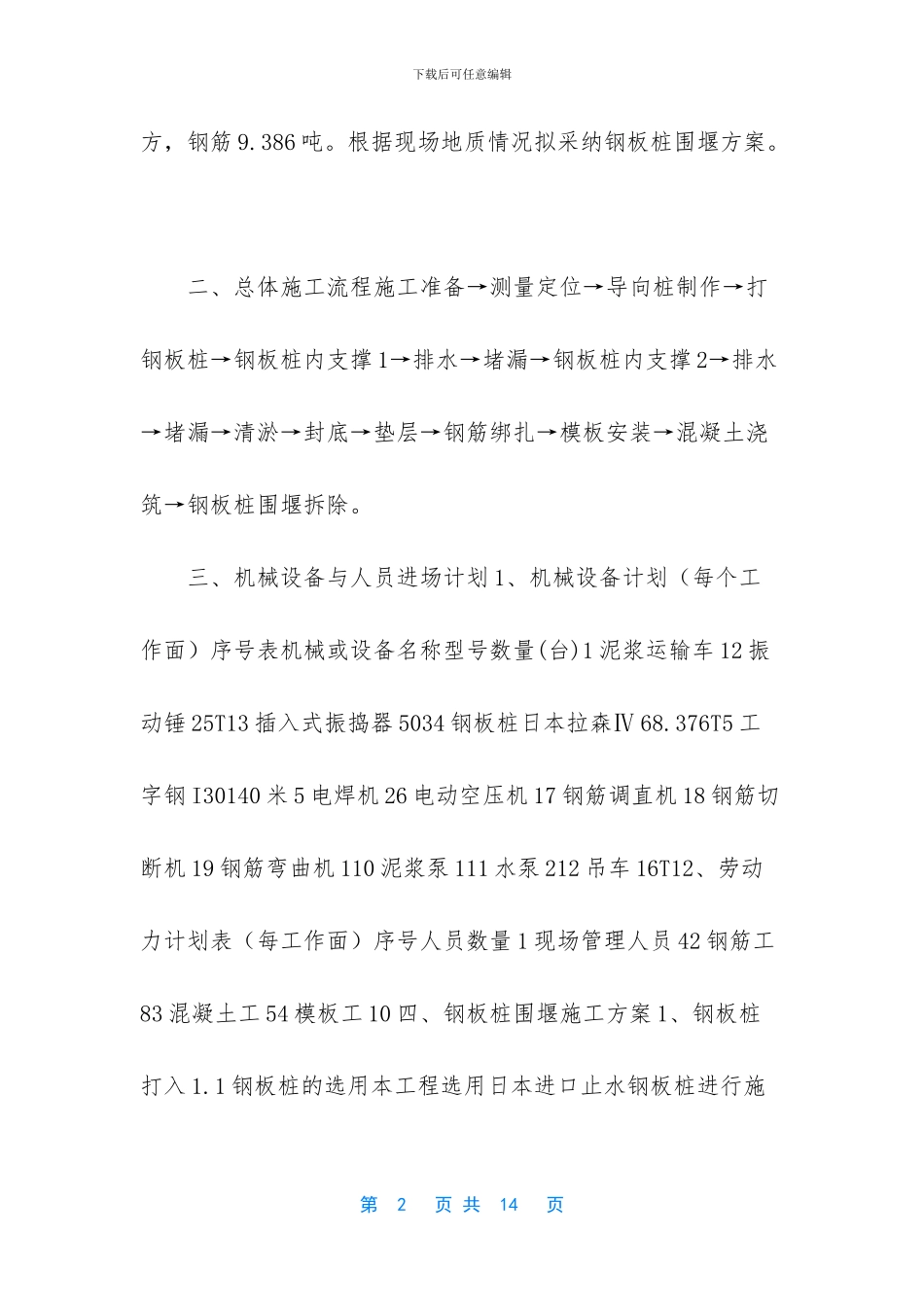

376T5 工字钢 I30140 米 5 电焊机 26 电动空压机 17 钢筋调直机 18 钢筋切断机 19 钢筋弯曲机 110 泥浆泵 111 水泵 212 吊车 16T12、劳动力计划表(每工作面)序号人员数量 1 现场管理人员 42 钢筋工83 混凝土工 54 模板工 10 四、钢板桩围堰施工方案 1、钢板桩打入 1
1 钢板桩的选用本工程选用日本进口止水钢板桩
